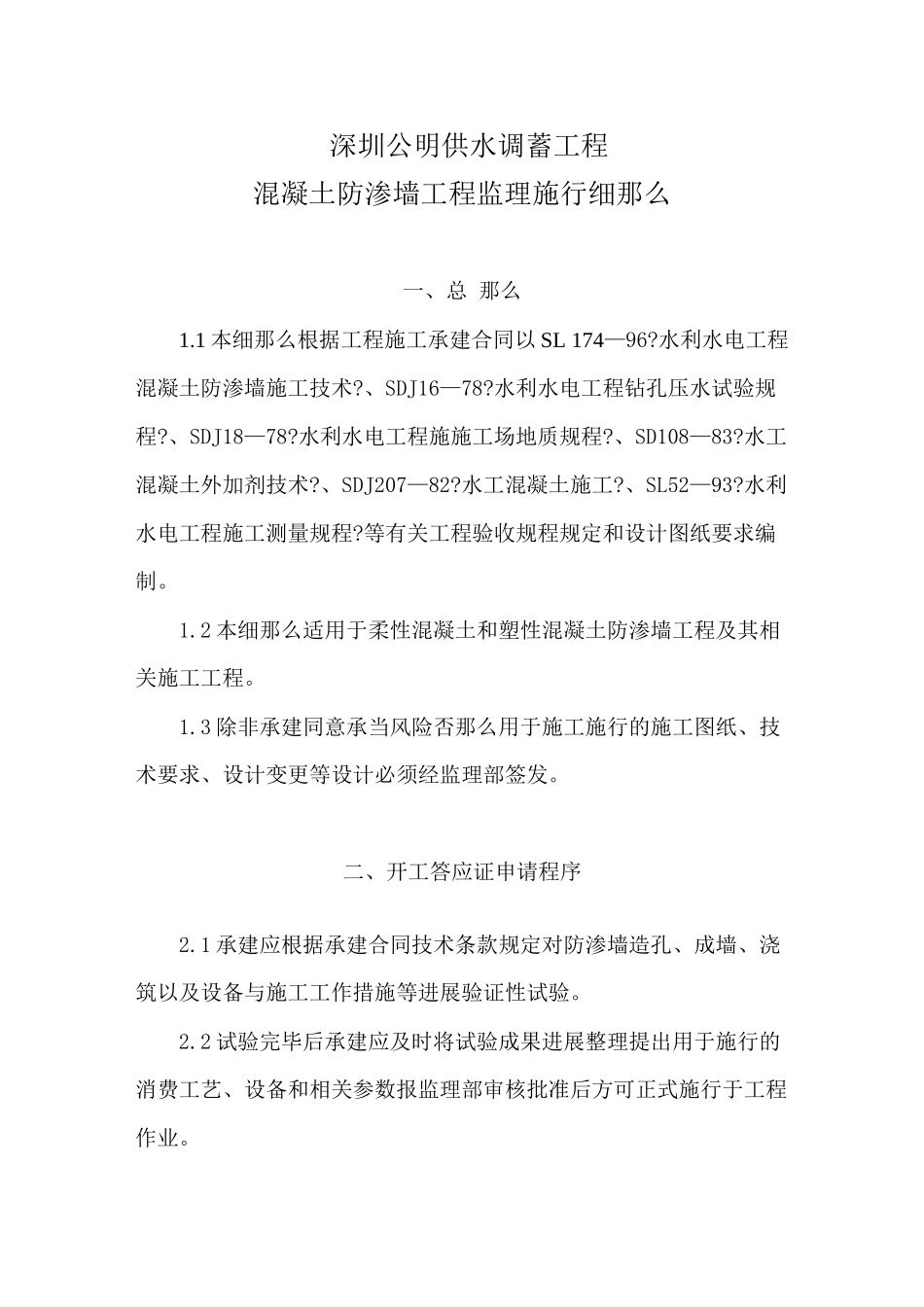

深圳公明供水调蓄工程混凝土防渗墙工程监理施行细那么 一、总 那么1
1 本细那么根据工程施工承建合同以 SL 174—96
水利水电工程混凝土防渗墙施工技术
、SDJ16—78
水利水电工程钻孔压水试验规程
、SDJ18—78
水利水电工程施施工场地质规程
、SD108—83
水工混凝土外加剂技术
、SDJ207—82
水工混凝土施工
、SL52—93
水利水电工程施工测量规程
等有关工程验收规程规定和设计图纸要求编制
2 本细那么适用于柔性混凝土和塑性混凝土防渗墙工程及其相关施工工程
3 除非承建同意承当风险否那么用于施工施行的施工图纸、技术要求、设计变更等设计必须经监理部签发
二、开工答应证申请程序2
1 承建应根据承建合同技术条款规定对防渗墙造孔、成墙、浇 筑以及设备与施工工作措施等进展验证性试验
2 试验完毕后承建应及时将试验成果进展整理提出用于施行的消费工艺、设备和相关参数报监理部审核批准后方可正式施行于工程作业

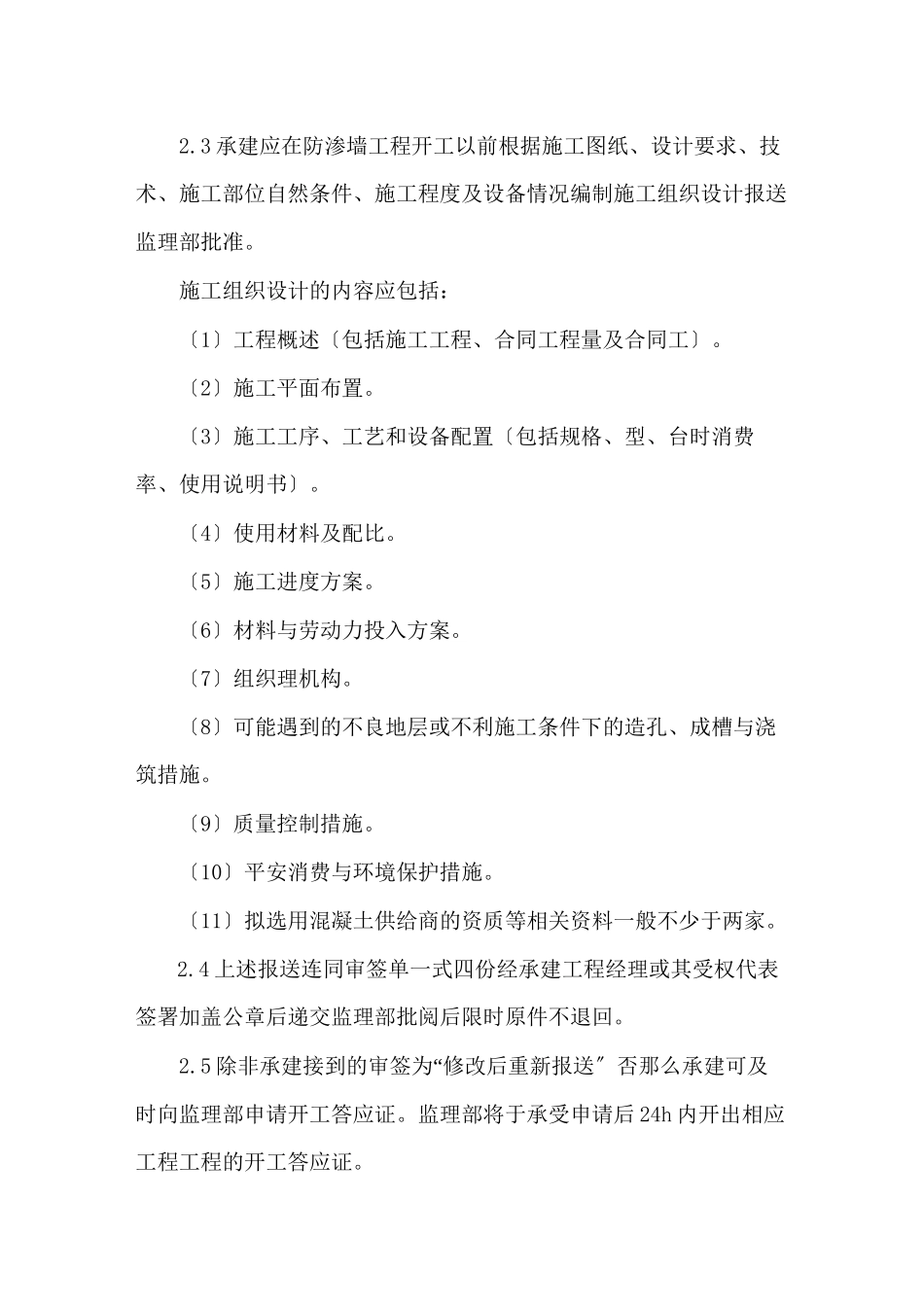

3 承建应在防渗墙工程开工以前根据施工图纸、设计要求、技术、施工部位自然条件、施工程度及设备情况编制施工组织设计报送监理部批准
施工组织设计的内容应包括:〔1〕工程概述〔包括施工工程、合同工程量及合同工〕
〔2〕施工平面布置
〔3〕施工工序、工艺和设备配置〔包括规格、型、台时消费率、使用说明书〕
〔4〕使用材料及配比
〔5〕施工进度方案
〔6〕材料与劳动力投入方案
〔7〕组织理机构
〔8〕可能遇到的不良地层或不利施工条件下的造孔、成槽与浇筑措施
〔9〕质量控制措施
〔10〕平安消费与环境保护措施
〔11〕拟选用混凝土供给商的资质等相关资料一般不少于两家
4 上述报送连同审签单一式四份经承建工程经理或其受权代表签署加盖公章后递交监理部批阅后限时原件不退回
5“除非承建接到的审签为 修改后重新报送〞否那么承建可及时向监理部申请开工答应
