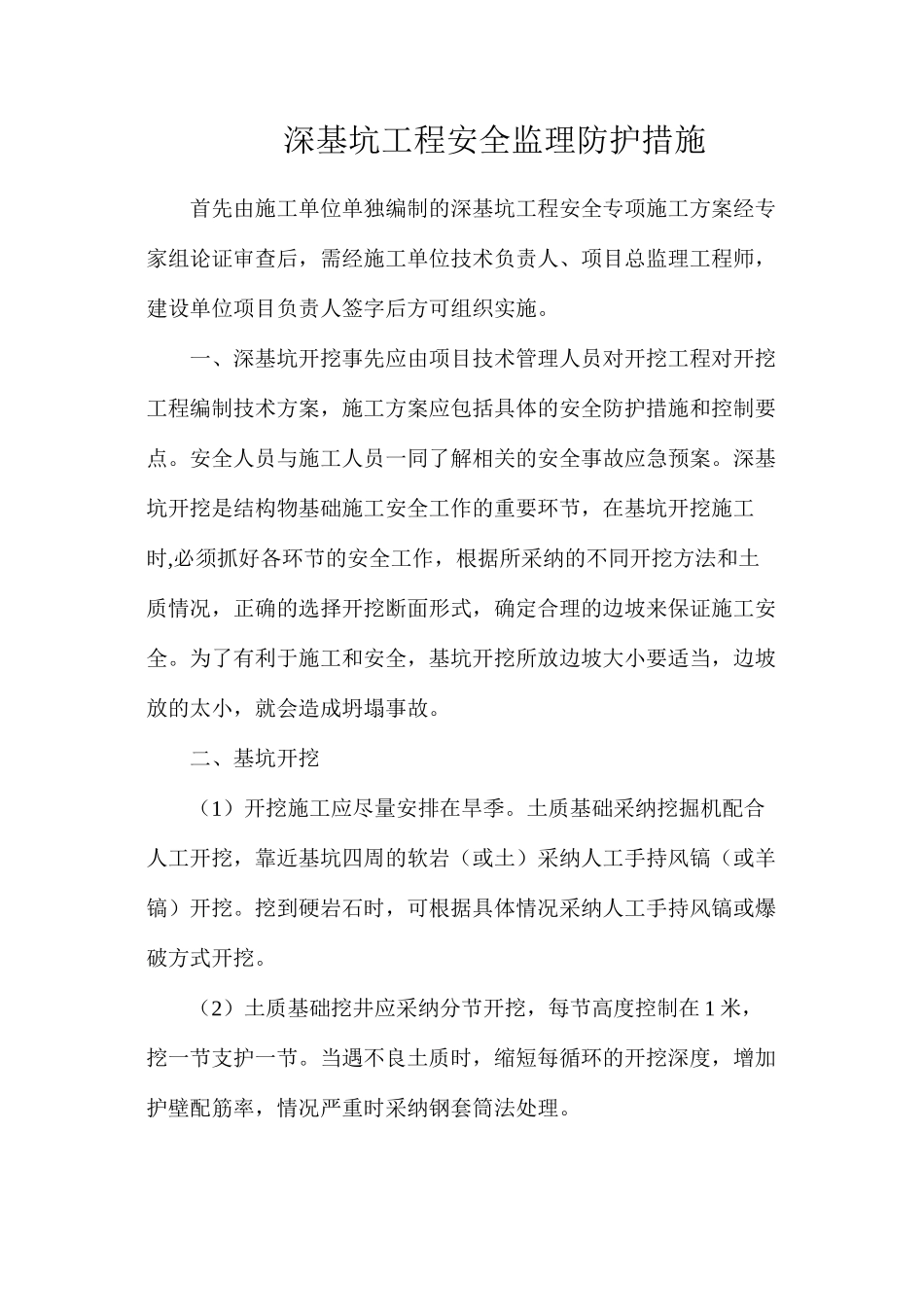

深基坑工程安全监理防护措施首先由施工单位单独编制的深基坑工程安全专项施工方案经专家组论证审查后,需经施工单位技术负责人、项目总监理工程师,建设单位项目负责人签字后方可组织实施
一、深基坑开挖事先应由项目技术管理人员对开挖工程对开挖工程编制技术方案,施工方案应包括具体的安全防护措施和控制要点
安全人员与施工人员一同了解相关的安全事故应急预案
深基坑开挖是结构物基础施工安全工作的重要环节,在基坑开挖施工时,必须抓好各环节的安全工作,根据所采纳的不同开挖方法和土质情况,正确的选择开挖断面形式,确定合理的边坡来保证施工安全
为了有利于施工和安全,基坑开挖所放边坡大小要适当,边坡放的太小,就会造成坍塌事故
二、基坑开挖(1)开挖施工应尽量安排在旱季
土质基础采纳挖掘机配合人工开挖,靠近基坑四周的软岩(或土)采纳人工手持风镐(或羊镐)开挖
挖到硬岩石时,可根据具体情况采纳人工手持风镐或爆破方式开挖

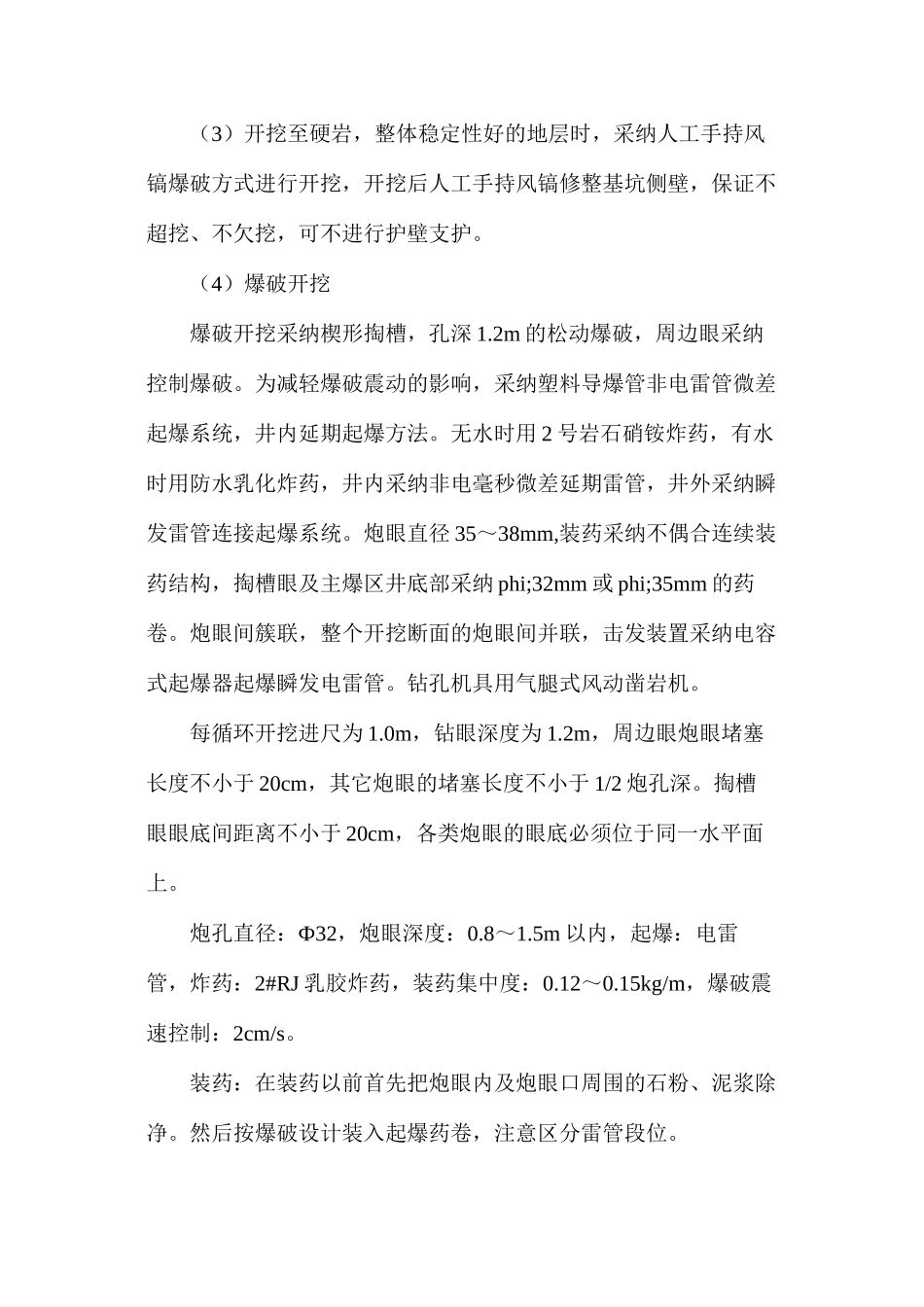

(2)土质基础挖井应采纳分节开挖,每节高度控制在 1 米,挖一节支护一节
当遇不良土质时,缩短每循环的开挖深度,增加护壁配筋率,情况严重时采纳钢套筒法处理
(3)开挖至硬岩,整体稳定性好的地层时,采纳人工手持风镐爆破方式进行开挖,开挖后人工手持风镐修整基坑侧壁,保证不超挖、不欠挖,可不进行护壁支护
(4)爆破开挖爆破开挖采纳楔形掏槽,孔深 1
2m 的松动爆破,周边眼采纳控制爆破
为减轻爆破震动的影响,采纳塑料导爆管非电雷管微差起爆系统,井内延期起爆方法

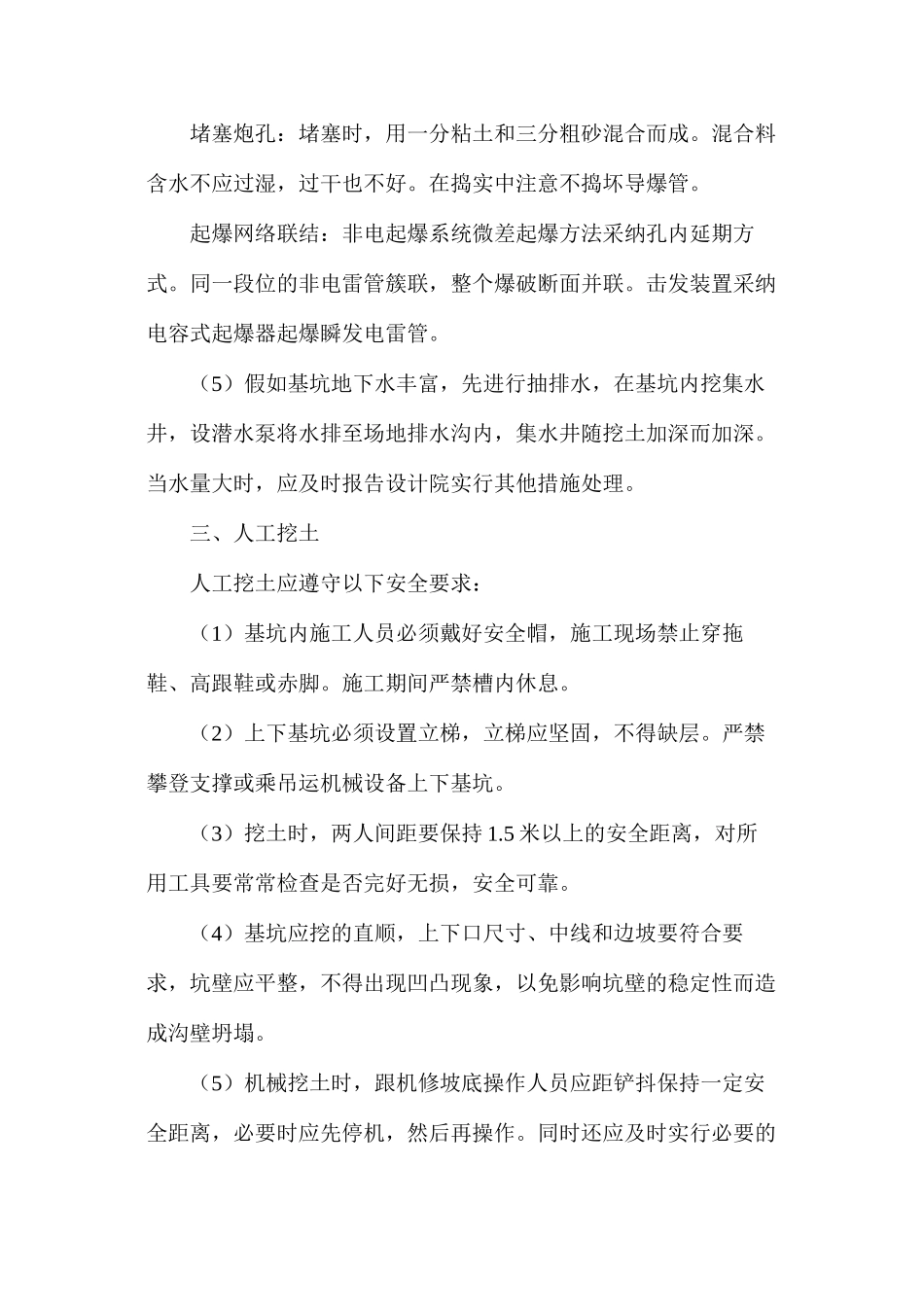

无水时用 2 号岩石硝铵炸药,有水时用防水乳化炸药,井内采纳非电毫秒微差延期雷管,井外采纳瞬发雷管连接起爆系统
炮眼直径 35~38mm,装药采纳不偶合连续装药结构,掏槽眼及主爆区井底部采纳 phi;32mm 或 phi;35mm 的药卷
炮眼间簇联,整个开挖断面的炮眼间并联,击发装置采纳电容式起爆器起爆瞬发电雷管
钻孔机具用气腿式风动凿岩
