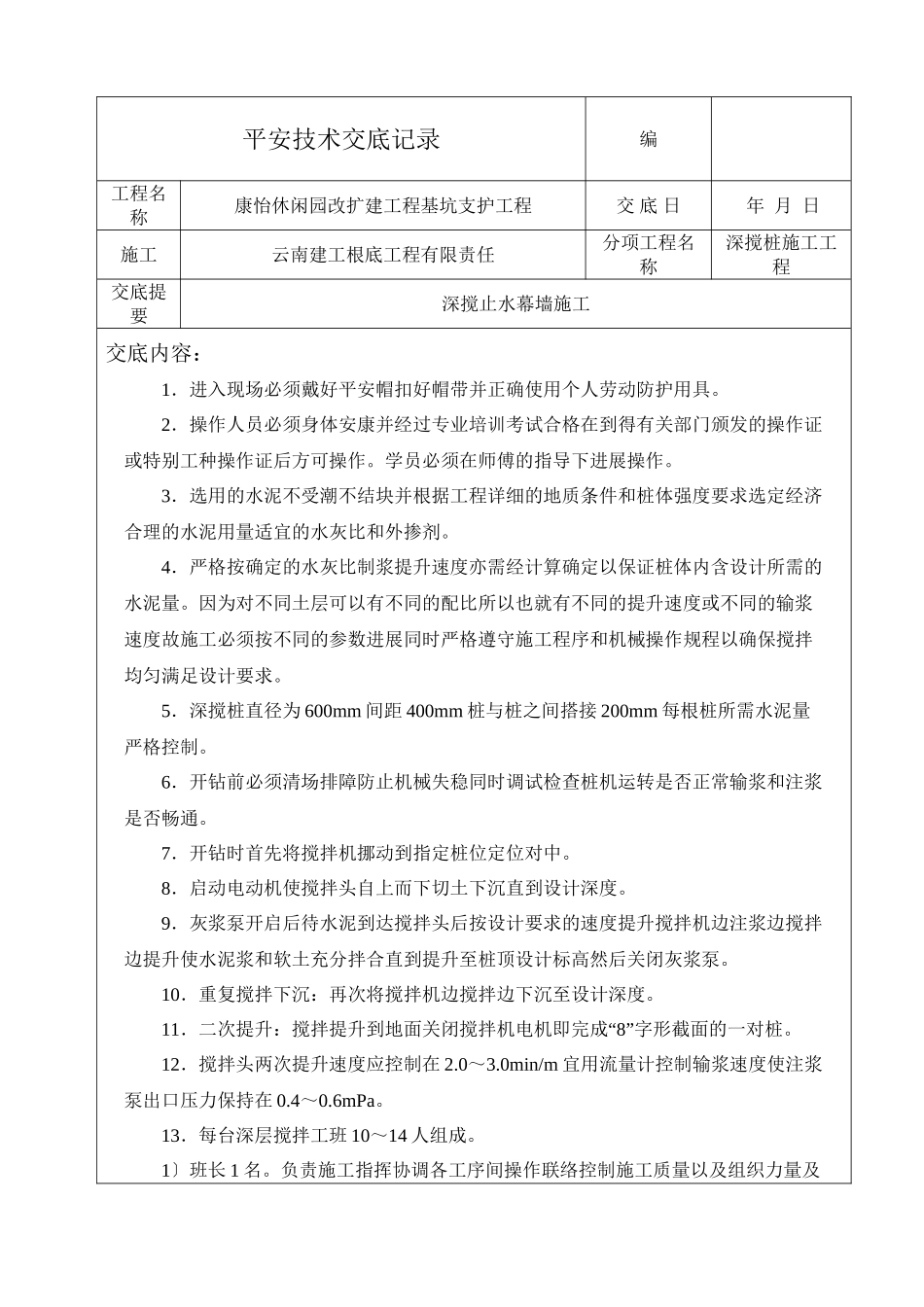

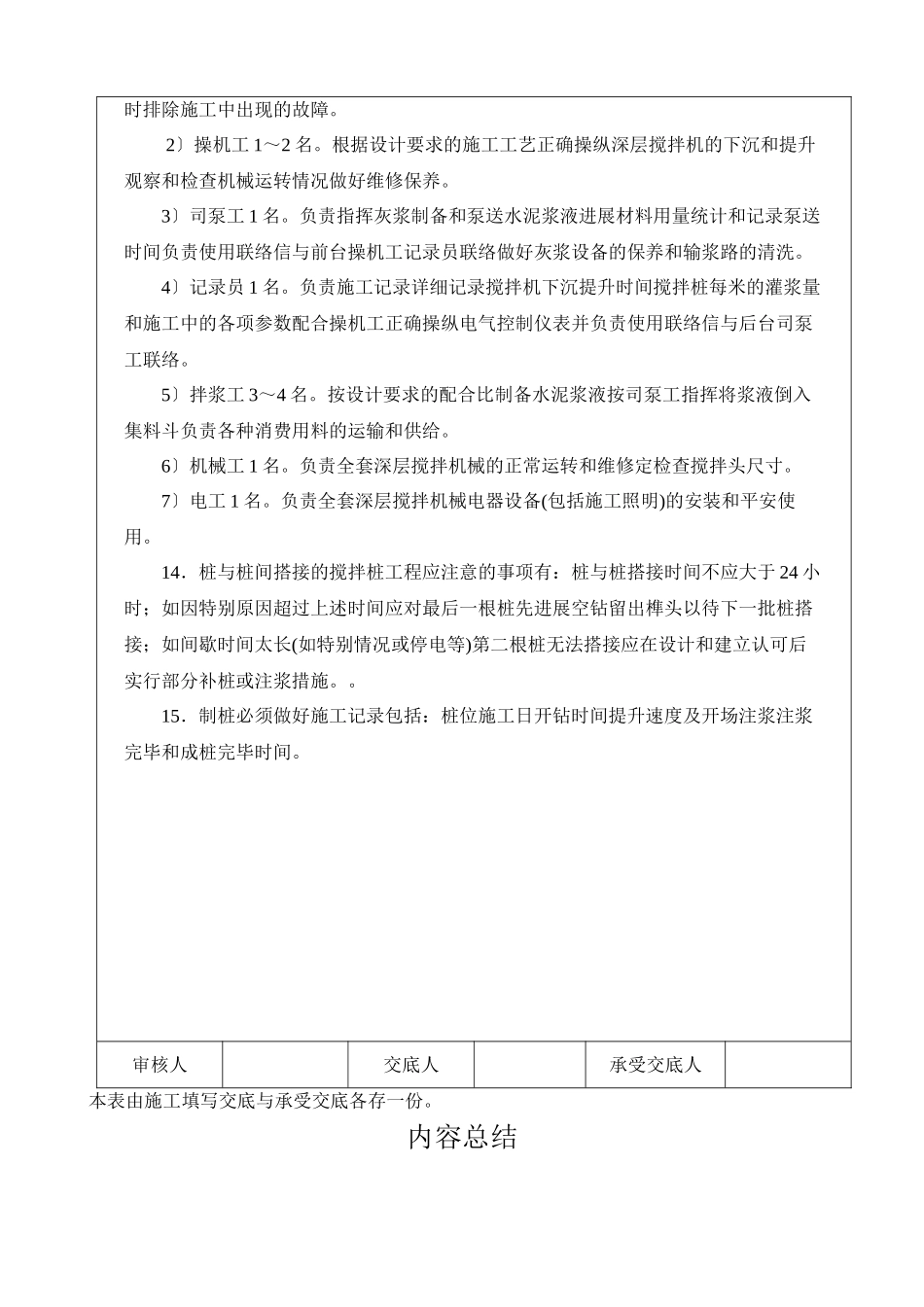

平安技术交底记录 编工程名称康怡休闲园改扩建工程基坑支护工程 交 底 日 年 月 日施工云南建工根底工程有限责任分项工程名称深搅桩施工工程交底提要深搅止水幕墙施工交底内容:1.进入现场必须戴好平安帽扣好帽带并正确使用个人劳动防护用具
2.操作人员必须身体安康并经过专业培训考试合格在到得有关部门颁发的操作证或特别工种操作证后方可操作
学员必须在师傅的指导下进展操作
3.选用的水泥不受潮不结块并根据工程详细的地质条件和桩体强度要求选定经济合理的水泥用量适宜的水灰比和外掺剂
4.严格按确定的水灰比制浆提升速度亦需经计算确定以保证桩体内含设计所需的水泥量
因为对不同土层可以有不同的配比所以也就有不同的提升速度或不同的输浆速度故施工必须按不同的参数进展同时严格遵守施工程序和机械操作规程以确保搅拌均匀满足设计要求
5.深搅桩直径为 600mm 间距 400mm 桩与桩之间搭接 200mm 每根桩所需水泥量严格控制
6.开钻前必须清场排障防止机械失稳同时调试检查桩机运转是否正常输浆和注浆是否畅通
7.开钻时首先将搅拌机挪动到指定桩位定位对中
8.启动电动机使搅拌头自上而下切土下沉直到设计深度
9.灰浆泵开启后待水泥到达搅拌头后按设计要求的速度提升搅拌机边注浆边搅拌边提升使水泥浆和软土充分拌合直到提升至桩顶设计标高然后关闭灰浆泵
10.重复搅拌下沉:再次将搅拌机边搅拌边下沉至设计深度
11“.二次提升:搅拌提升到地面关闭搅拌机电机即完成 8”字形截面的一对桩
12.搅拌头两次提升速度应控制在 2
0min/m 宜用流量计控制输浆速度使注浆泵出口压力保持在 0
13.每台深层搅拌工班 10~14 人组成
1〕班长 1 名
负责施工指挥协调各工序间操作联络控制施工质量以及组织力量及时排除施工中出现的故障
2〕操机工 1~2 名
根据设计要求的施工工艺正确操纵深层搅拌
