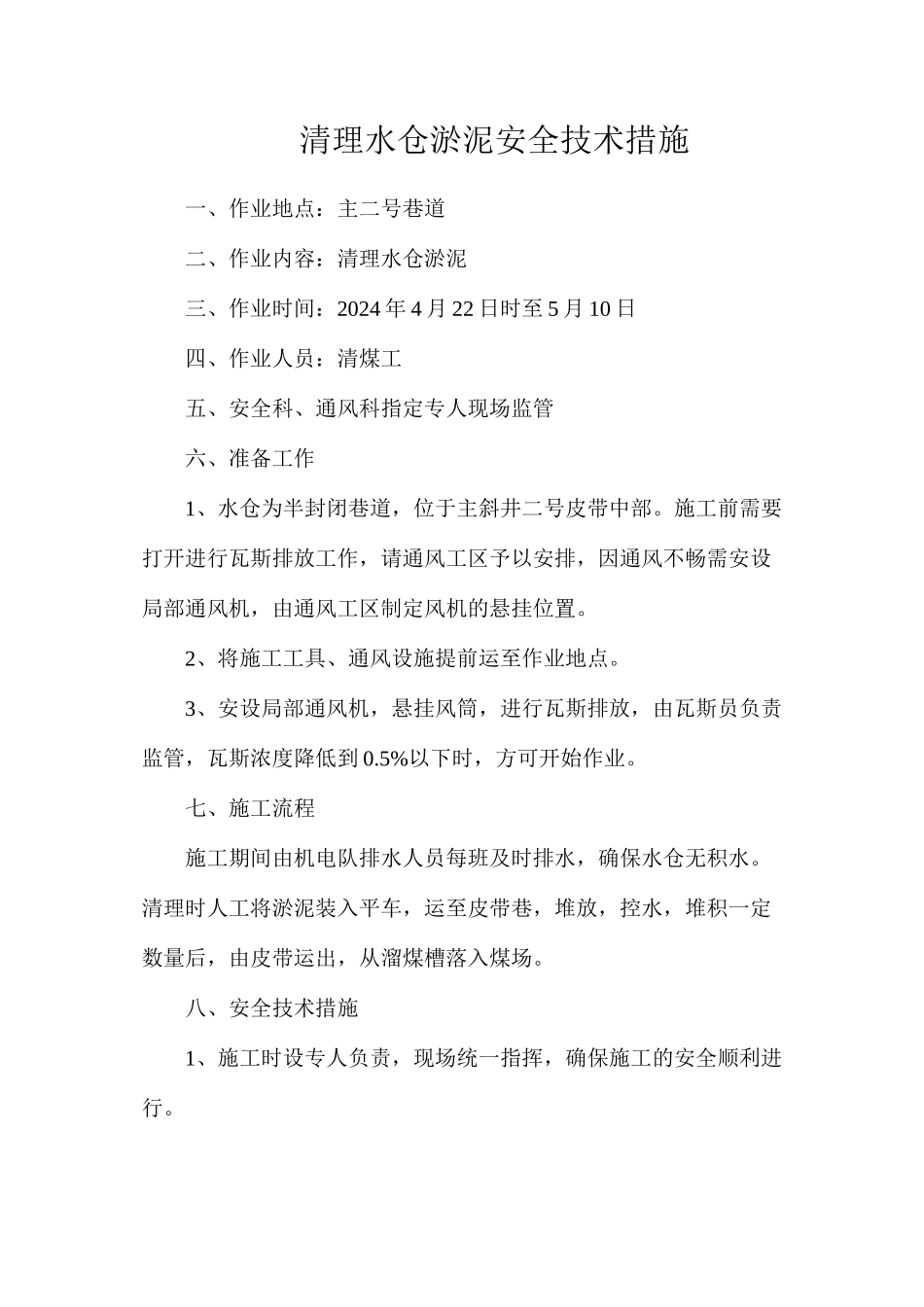

清理水仓淤泥安全技术措施一、作业地点:主二号巷道二、作业内容:清理水仓淤泥三、作业时间:2024 年 4 月 22 日时至 5 月 10 日四、作业人员:清煤工五、安全科、通风科指定专人现场监管六、准备工作1、水仓为半封闭巷道,位于主斜井二号皮带中部
施工前需要打开进行瓦斯排放工作,请通风工区予以安排,因通风不畅需安设局部通风机,由通风工区制定风机的悬挂位置
2、将施工工具、通风设施提前运至作业地点
3、安设局部通风机,悬挂风筒,进行瓦斯排放,由瓦斯员负责监管,瓦斯浓度降低到 0
5%以下时,方可开始作业
七、施工流程施工期间由机电队排水人员每班及时排水,确保水仓无积水
清理时人工将淤泥装入平车,运至皮带巷,堆放,控水,堆积一定数量后,由皮带运出,从溜煤槽落入煤场
八、安全技术措施1、施工时设专人负责,现场统一指挥,确保施工的安全顺利进行

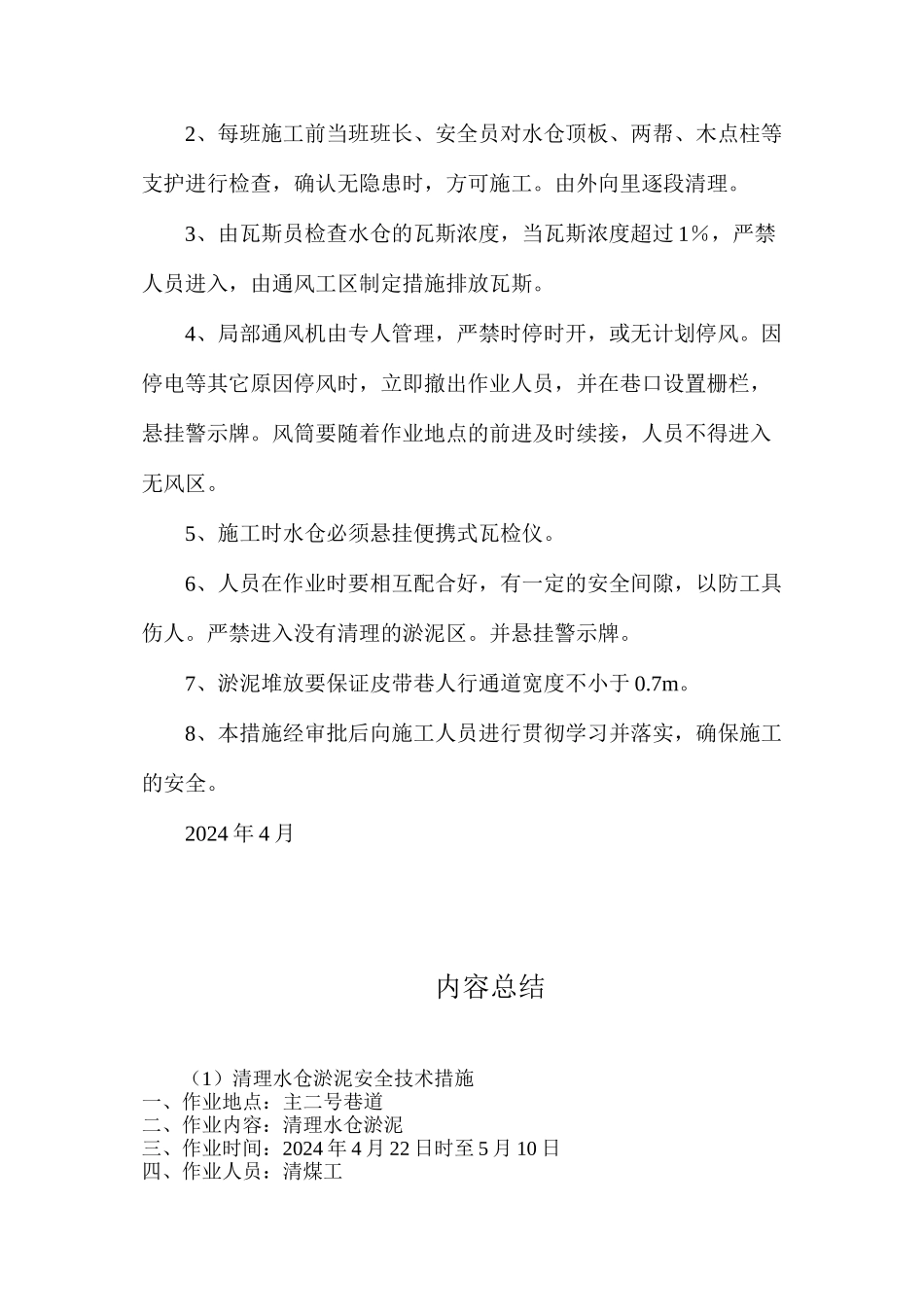

2、每班施工前当班班长、安全员对水仓顶板、两帮、木点柱等支护进行检查,确认无隐患时,方可施工
由外向里逐段清理
3、由瓦斯员检查水仓的瓦斯浓度,当瓦斯浓度超过 1%,严禁人员进入,由通风工区制定措施排放瓦斯
4、局部通风机由专人管理,严禁时停时开,或无计划停风
因停电等其它原因停风时,立即撤出作业人员,并在巷口设置栅栏,悬挂警示牌
风筒要随着作业地点的前进及时续接,人员不得进入无风区
5、施工时水仓必须悬挂便携式瓦检仪
6、人员在作业时要相互配合好,有一定的安全间隙,以防工具伤人
严禁进入没有清理的淤泥区
并悬挂警示牌
7、淤泥堆放要保证皮带巷人行通道宽度不小于 0
8、本措施经审批后向施工人员进行贯彻学习并落实,确保施工的安全
2024 年 4 月内容总结(1)清理水仓淤泥安全技术措施一、作业地点:主二号巷道二、作业内容:清理水仓淤泥三、作业时间:2024 年 4 月 22 日时至 5 月 10 日四、作业人员:清煤工五、安全科、
