灌注桩工程工艺技术及要求 2 (4 ) 钢筋笼安放 ① 钢筋笼在完成验收后方能下入孔内,上、下两节笼对接时≤要保证主筋位置对准,同一平面内的接头应 50% 主筋根数; ② 钢筋笼下入孔内受阻,禁止强行下入,应查明原因并处理后方可下入,必要时应起拔扫孔后再下笼,确保下放钢筋笼和钻孔的同心 度; ③ 钢筋笼保护层厚度按设计要求施工; ④ 按开工令要求的吊 筋长度制作吊筋,使钢筋笼正确就位
(5 ) 导管安放及二次清孔 保证措施; ① 导管应按孔深配备长度,其底口离孔底 0
8m; ② 安装前检查导管密封性,橡胶密封圈是否有遗漏,并检查丝扣 是否完好及导管圆整度; ③ 二次清孔时应测定泥浆性能指标,返≤出泥浆密度 1
15≤,孔底沉淤 10cm,经自检合格后,由监理签证方 可进行灌砼; ④ 清孔后至开始灌砼的时间应控制在 30 分钟之内
(6 ) 水下砼灌注施工工艺保证措施 ① 砼供应 a
商品砼必须由有 相应资质的搅拌站生产; b
施工前必须联系好车辆的运输及停放 位置; c
商品砼坍落度要求 18±3cm ; d
粗骨料要求:水下 C30 为5-20mm ; e
现场要求商品砼供料单位必须提供每天的级配单、商 品砼质保书及试验报告; f
现场每根桩都必须做一组试块,每组 三块
② 砼灌注 a
每只孔必须有砼浇捣令; b

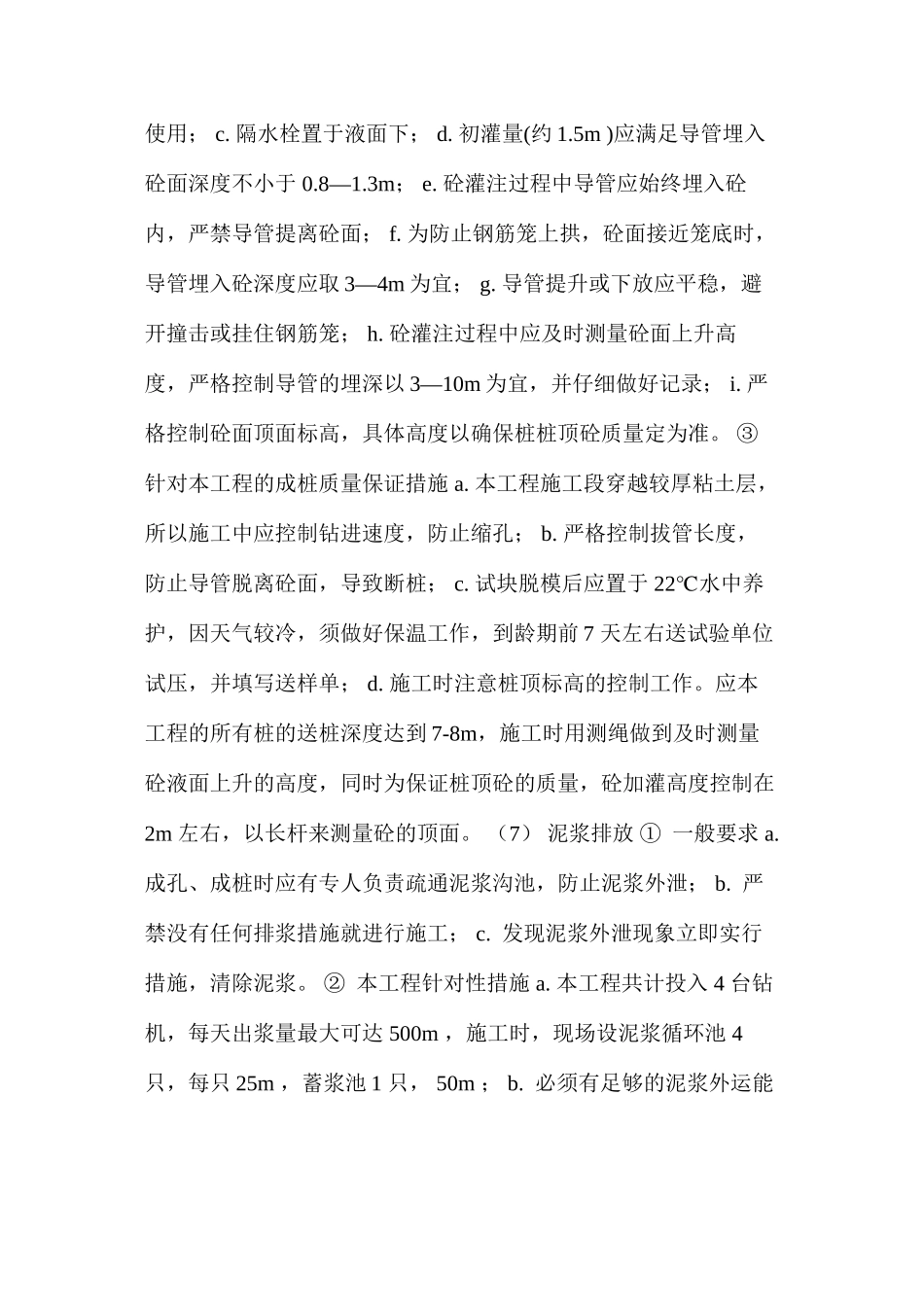

商品砼到场后,因先检查砼的数量、级配单及质保书、测试坍落度,满足要求后方可 使用; c
隔水栓置于液面下; d
初灌量(约 1
5m )应满足导管埋入 砼面深度不小于 0
3m ; e
砼灌注过程中导管应始终埋入砼 内,严禁导管提离砼面; f
为防止钢筋笼上拱,砼面接近笼底时,导管埋入砼深度应取 3—4m 为宜; g
导管提升或下放应平稳,避 开撞击或挂住钢筋笼; h
砼灌注过程中应及时测量砼面上升高度,严格控
