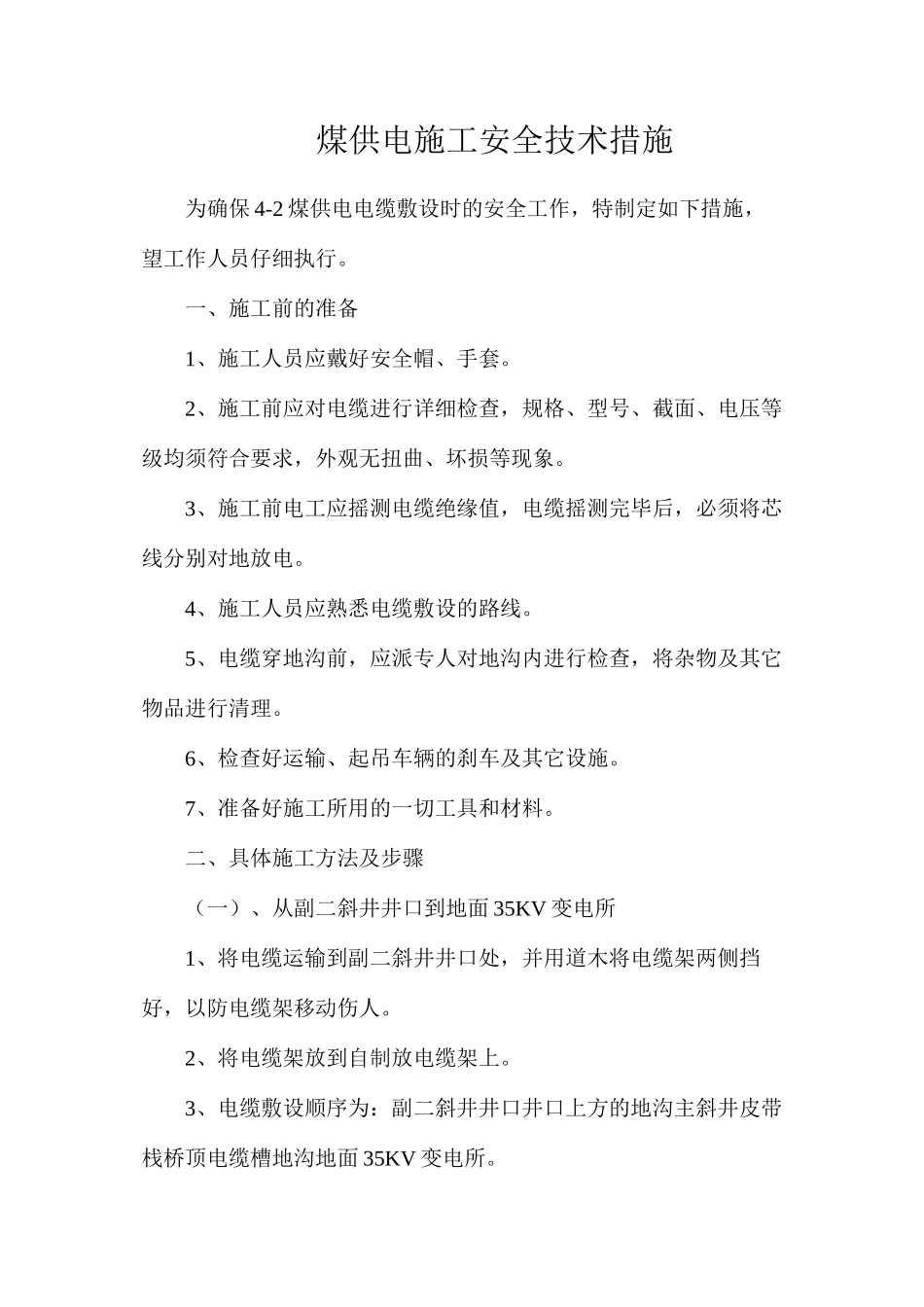

煤供电施工安全技术措施为确保 4-2 煤供电电缆敷设时的安全工作,特制定如下措施,望工作人员仔细执行
一、施工前的准备1、施工人员应戴好安全帽、手套
2、施工前应对电缆进行详细检查,规格、型号、截面、电压等级均须符合要求,外观无扭曲、坏损等现象
3、施工前电工应摇测电缆绝缘值,电缆摇测完毕后,必须将芯线分别对地放电
4、施工人员应熟悉电缆敷设的路线
5、电缆穿地沟前,应派专人对地沟内进行检查,将杂物及其它物品进行清理
6、检查好运输、起吊车辆的刹车及其它设施
7、准备好施工所用的一切工具和材料

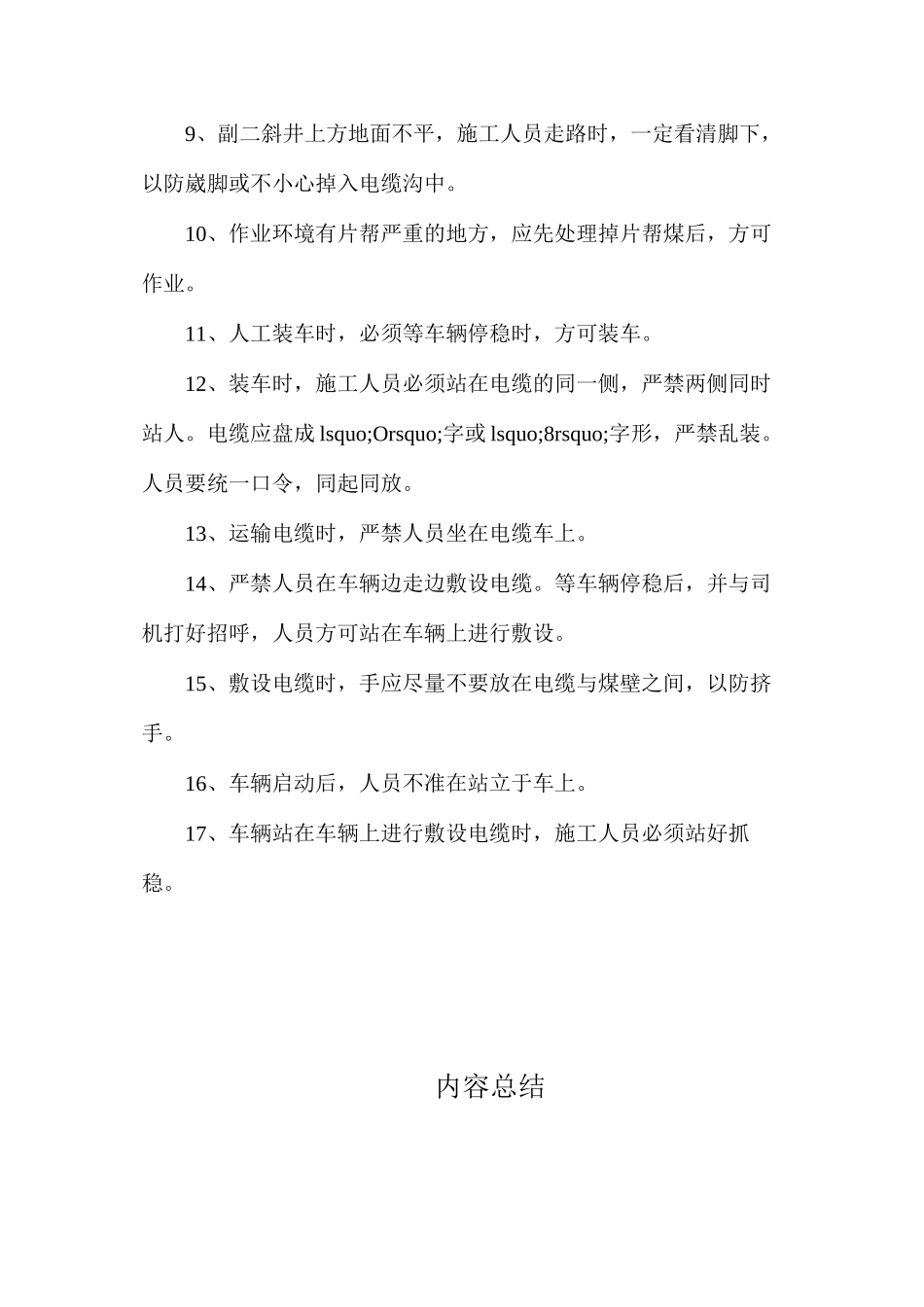

二、具体施工方法及步骤(一)、从副二斜井井口到地面 35KV 变电所1、将电缆运输到副二斜井井口处,并用道木将电缆架两侧挡好,以防电缆架移动伤人
2、将电缆架放到自制放电缆架上
3、电缆敷设顺序为:副二斜井井口井口上方的地沟主斜井皮带栈桥顶电缆槽地沟地面 35KV 变电所

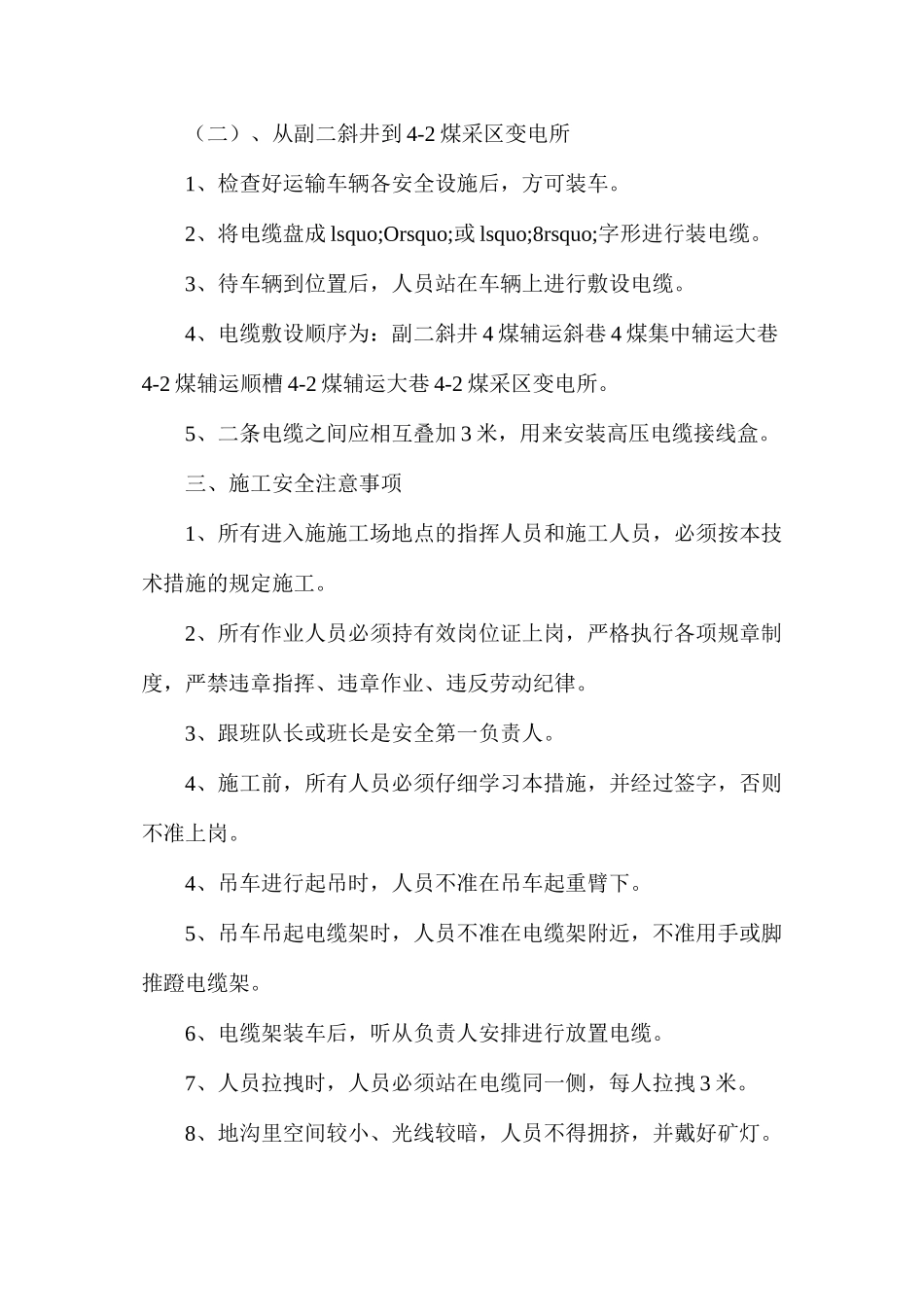

(二)、从副二斜井到 4-2 煤采区变电所1、检查好运输车辆各安全设施后,方可装车
2、将电缆盘成 lsquo;Orsquo;或 lsquo;8rsquo;字形进行装电缆
3、待车辆到位置后,人员站在车辆上进行敷设电缆
4、电缆敷设顺序为:副二斜井 4 煤辅运斜巷 4 煤集中辅运大巷4-2 煤辅运顺槽 4-2 煤辅运大巷 4-2 煤采区变电所
5、二条电缆之间应相互叠加 3 米,用来安装高压电缆接线盒
三、施工安全注意事项1、所有进入施施工场地点的指挥人员和施工人员,必须按本技术措施的规定施工
2、所有作业人员必须持有效岗位证上岗,严格执行各项规章制度,严禁违章指挥、违章作业、违反劳动纪律
3、跟班队长或班长是安全第一负责人
4、施工前,所有人员必须仔细学习本措施,并经过签字,否则不准上岗
4、吊车进行起吊时,人员不准在吊车起重臂下
5、吊车吊起电缆架时,人员不准在电缆架附近,不准用手或脚推蹬电缆架
6、电缆架装车
