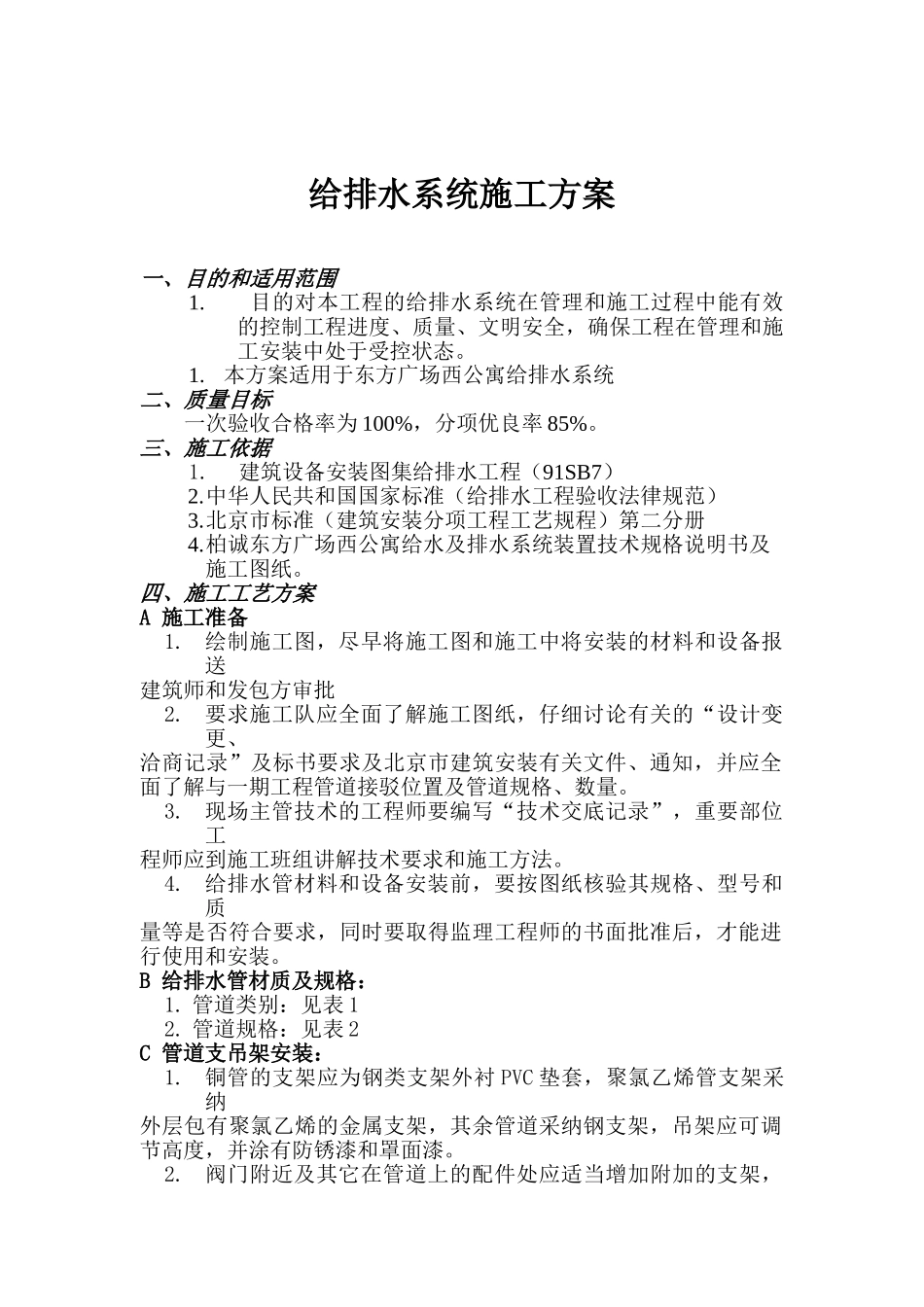

北京东方广场W2 座西公寓楼给排水工程施工方案第三版多利加建设工程有限公司给排水系统施工方案一、目的和适用范围1. 目的对本工程的给排水系统在管理和施工过程中能有效的控制工程进度、质量、文明安全,确保工程在管理和施工安装中处于受控状态。1.本方案适用于东方广场西公寓给排水系统二、质量目标一次验收合格率为 100%,分项优良率 85%。三、施工依据1.建筑设备安装图集给排水工程(91SB7)2.中华人民共和国国家标准(给排水工程验收法律规范)3.北京市标准(建筑安装分项工程工艺规程)第二分册4.柏诚东方广场西公寓给水及排水系统装置技术规格说明书及 施工图纸。四、施工工艺方案A 施工准备1.绘制施工图,尽早将施工图和施工中将安装的材料和设备报送建筑师和发包方审批2.要求施工队应全面了解施工图纸,仔细讨论有关的“设计变更、洽商记录”及标书要求及北京市建筑安装有关文件、通知,并应全面了解与一期工程管道接驳位置及管道规格、数量。3.现场主管技术的工程师要编写“技术交底记录”,重要部位工程师应到施工班组讲解技术要求和施工方法。4.给排水管材料和设备安装前,要按图纸核验其规格、型号和质量等是否符合要求,同时要取得监理工程师的书面批准后,才能进行使用和安装。B 给排水管材质及规格:1. 管道类别:见表 12. 管道规格:见表 2C 管道支吊架安装:1.铜管的支架应为钢类支架外衬 PVC 垫套,聚氯乙烯管支架采纳外层包有聚氯乙烯的金属支架,其余管道采纳钢支架,吊架应可调节高度,并涂有防锈漆和罩面漆。2.阀门附近及其它在管道上的配件处应适当增加附加的支架,水泵连接的管件和阀门处应安装附加支架。3.管道支、吊、托架的安装要求:(1)安装位置正确,埋件平整牢固;(2)支架与管道接触紧密,牢固可靠;(3)无热伸长管道的吊架、吊杆垂直安装;(4)有热伸长管道的吊杆,向热膨胀的反方向偏;(5)固定在建筑结构上的管支、吊架应不影响结构的安全。(6)管道水平安装和垂直安装支、吊架间距应满足表 3 的要求:(7)管道套管a.在管道穿过墙壁和楼层处设置的套管应为镀锌钢管。管道套管比管道直径大两档而套管应伸出离楼板完成面最少 6 毫米,管道套管不应当作为支架使用。b.在管道与套管空隙之间应采纳防火填料填实、套管口部采纳防火填料抹口,管道套管和管道隔热层之间的间距必须用不硬化的软防水树胶复合物完全填塞,以保证密封。假若管道/套管穿过防火间隔时,空隙必须使用与防火间隔相...
