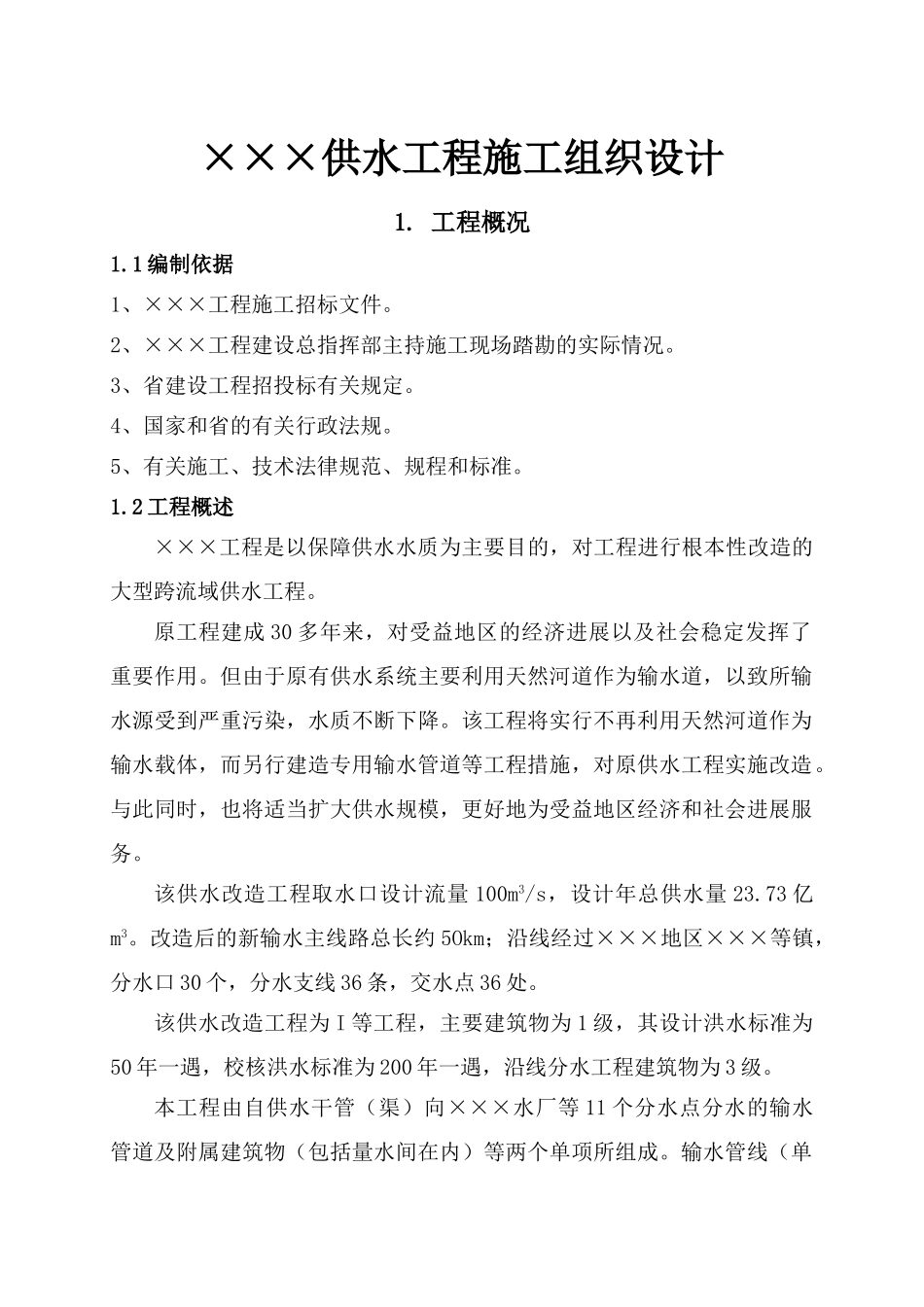

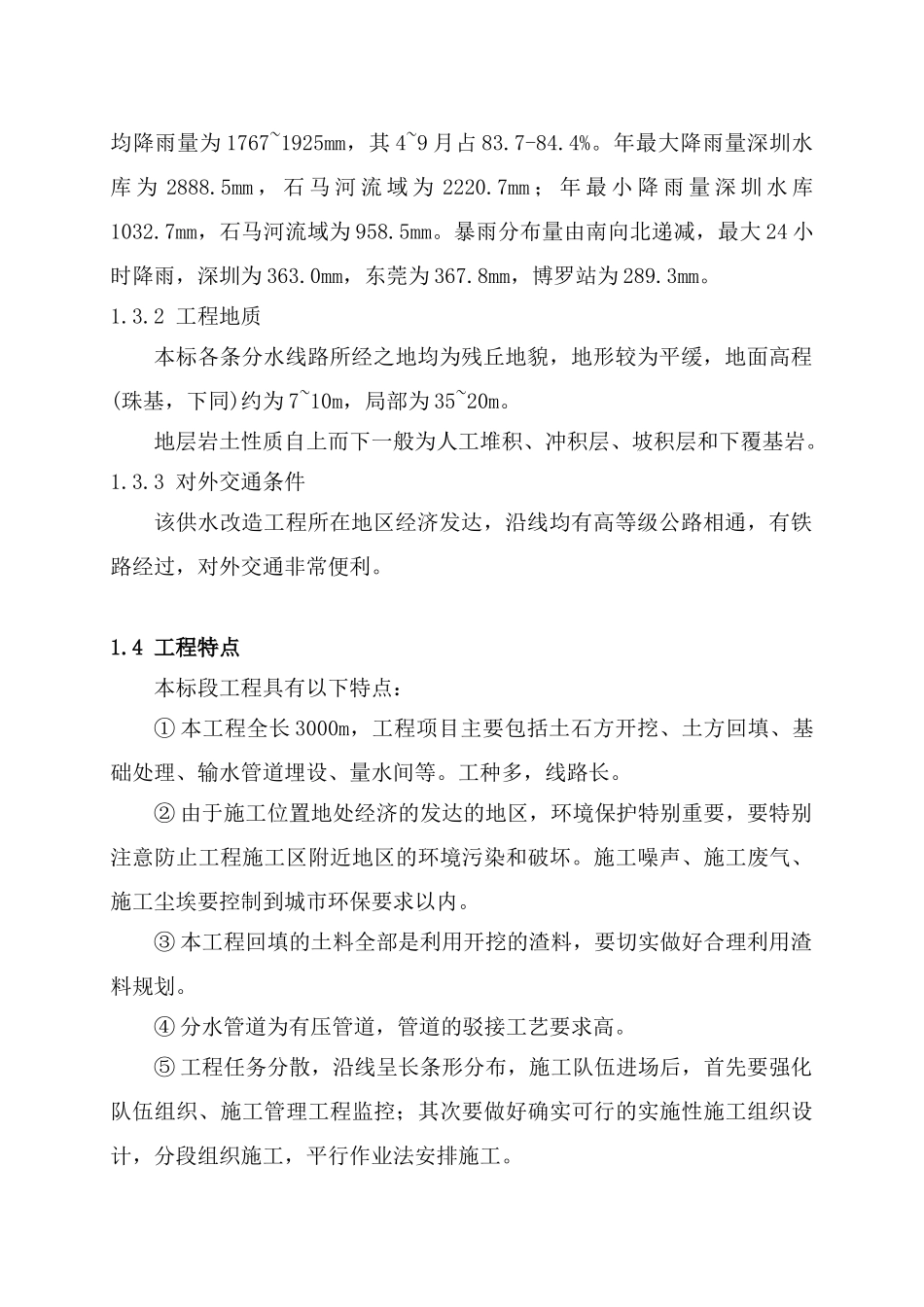

×××供水工程施工组织设计1. 工程概况1.1 编制依据1、×××工程施工招标文件。2、×××工程建设总指挥部主持施工现场踏勘的实际情况。3、省建设工程招投标有关规定。4、国家和省的有关行政法规。5、有关施工、技术法律规范、规程和标准。1.2 工程概述×××工程是以保障供水水质为主要目的,对工程进行根本性改造的大型跨流域供水工程。原工程建成 30 多年来,对受益地区的经济进展以及社会稳定发挥了重要作用。但由于原有供水系统主要利用天然河道作为输水道,以致所输水源受到严重污染,水质不断下降。该工程将实行不再利用天然河道作为输水载体,而另行建造专用输水管道等工程措施,对原供水工程实施改造。与此同时,也将适当扩大供水规模,更好地为受益地区经济和社会进展服务。该供水改造工程取水口设计流量 100m3/s,设计年总供水量 23.73 亿m3。改造后的新输水主线路总长约 5Okm;沿线经过×××地区×××等镇,分水口 30 个,分水支线 36 条,交水点 36 处。该供水改造工程为 I 等工程,主要建筑物为 1 级,其设计洪水标准为50 年一遇,校核洪水标准为 200 年一遇,沿线分水工程建筑物为 3 级。本工程由自供水干管(渠)向×××水厂等 11 个分水点分水的输水管道及附属建筑物(包括量水间在内)等两个单项所组成。输水管线(单管)总长度 3000m。施工总工期为 2001 年 6 月 1 日开工至 2002 年 6 月 10 日完工。主要工程量表序号工程项目单位数量1明挖土方m3400172明挖石方m386183土方填筑m3347324粗砂垫层及砂砾石回填m31729.25C20 镇墩、管墩砼m3673.56上部结构及帽梁 C20 砼m3879.77底板 C20 砼m32419.88钢筋制安t271.321.3 施工条件1.3.1 水文气象工程地处亚热带季风地区,具有高温、雨量充沛、湿度和蒸发量较大且年内温差小的特点。温度:南部多年平均气温 22.3°C,最高气温 38.7°C,最低气温0.2°C;中部多年平均气温 22°C,最高气温 38.2°C,最低气温 0.9°C;北部多年平均气温 21.8°C,最高气温 38.4°C,最低气温-2.4°C。湿度:多年平均相对湿度 78-80%。风向风力:最多风向为东南和东,多年平均风速 1.6~2.7m/s,最大风速 16.3~27m/s。蒸发量:年平均蒸发量为 1620~1739mm。降雨:本区 4~6 月降雨以锋面雨为主,7~9 月以台风雨为主。多年平均降雨量为 1767~1925mm,其 4~9 月占 83.7-84.4%。年最大降雨量深圳水库 为 2888.5mm , 石 马 河...
