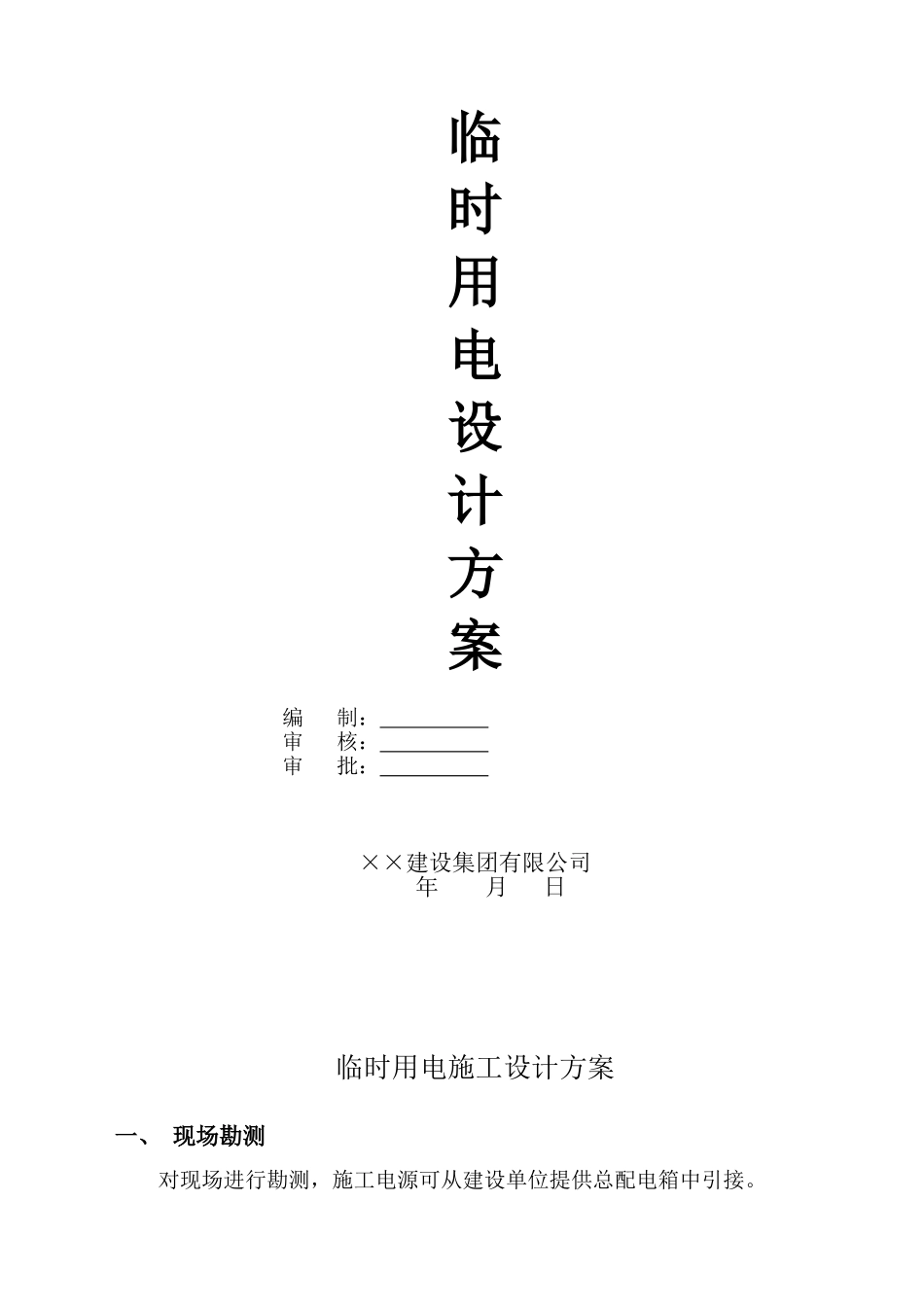

临时用电设计方案编 制: 审 核: 审 批: ××建设集团有限公司 年 月 日临时用电施工设计方案一、 现场勘测对现场进行勘测,施工电源可从建设单位提供总配电箱中引接

二、配电室的确定及线路的分设及走向根据施工平面布置图及工程机械计划投入,结合现场的实际情况,根据JGJ46-2025《施工现场临时用电安全技术法律规范》要求,以配电线路的安全、可靠地运行,供电负荷的平衡分配为基本进行线路设计
本工程配电房拟定建于建设单位指定配电箱旁,便于电源的引入及用电安全保护
现场的供电线路分设为三条架空供电线路:A1 线,沿整个填埋场的防火隔离带外围根据山体地形敷设架空线路一圈对垃圾填埋库区作业工区的施工现场进行供电
A2 线,从配电室处敷设架空线路引到工程的管理区房建作业工区进行供电
A3 线,从配电室处敷设架空线路引到工程项目部的办公区进行供电
各作业线路均采纳三相五线制;其详细分配的布置请参见用电平面布置图、供电系统图
三、负荷统计负荷统计按需要系数法和综合系数法进行计算
A1 线的用电设备有:砼搅拌机 1 台、砂浆搅拌机 2 台、双轨热熔焊机 2台、单轨挤压焊机 2 台、手提热风筒 2 台、缝纫机 1 台、平口焊管机具 4 台、鞍形熔接机 1 台、真空检测设备 1 台、气压检测设备 1 台
A2 线的用电设备有:门式提升机 1 台、木工圆盘锯 2 台、木工机具 1 台、砼搅拌机 1 台、电焊机 2 台、切断机 1 台、调直机 1 台、弯曲机 1 台、砂浆搅拌机 2 台、对焊机 1 台、插入式震动器 6 台、平板震动器 3 台
A3 线的用电设备有:办公设备、照明、生活炊事用电器具等

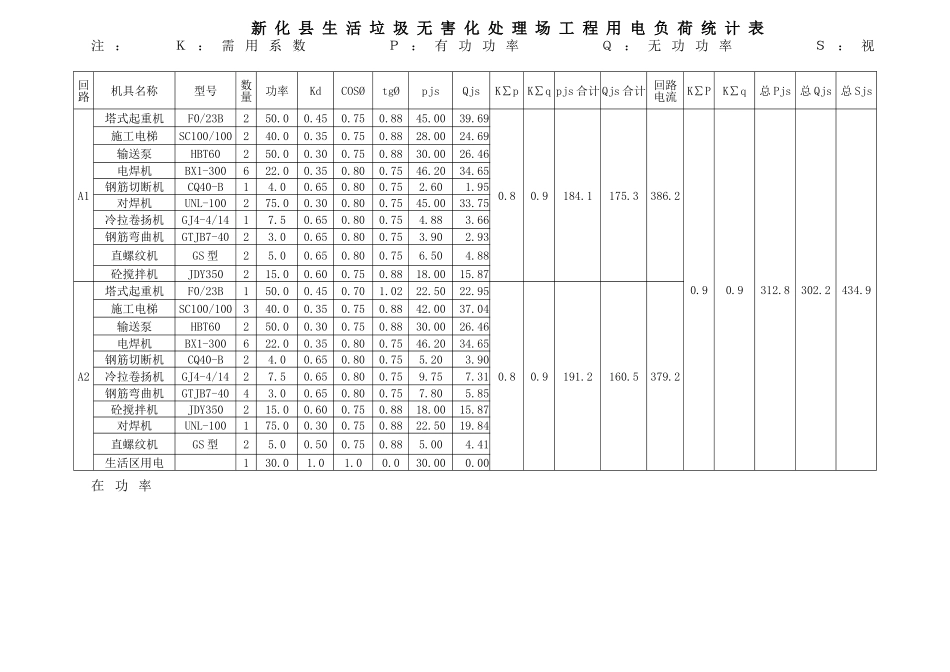

其详细计算见负荷统计表(下表):新 化 县 生 活 垃 圾 无 害 化 处 理 场 工 程 用 电 负 荷 统 计 表注 : K : 需 用 系 数 P : 有 功 功 率 Q : 无 功 功 率 S
