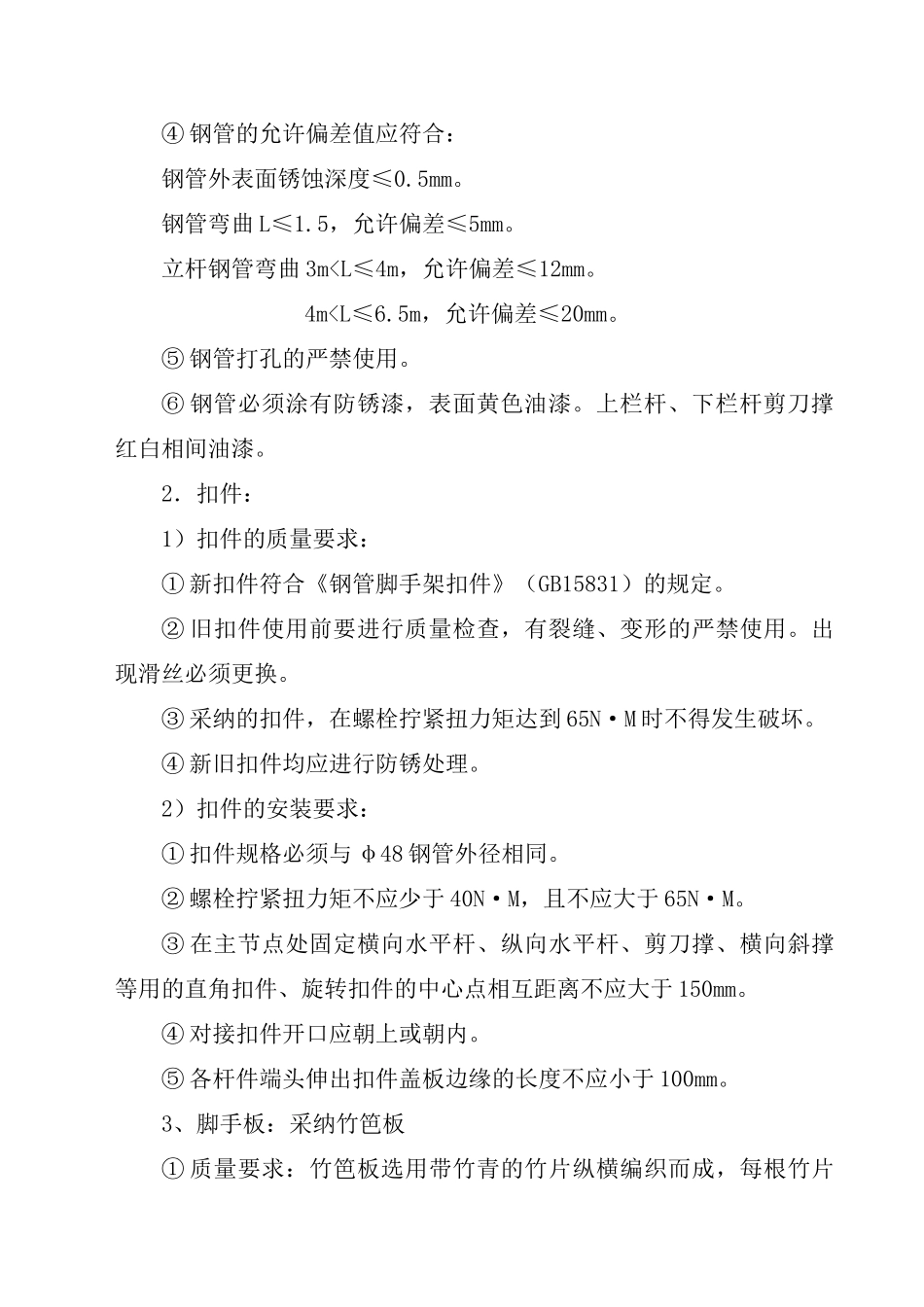

方案(三):悬挑脚手架施工组织设计软件使 用 说 明一、该方案中拉接形式采纳硬拉接,不能采纳软拉接形式。拉接点必须每层楼面设置。二、在编制施工组织设计的硬拉接、剪刀撑的设置要根据工程的实际情况,脚手架的高度、长度算出拉接点和剪刀撑的数量,并画出布置图,补充在方案中。三、该施工组织设计悬挑部分第一次悬挑必须采纳槽钢架。第二次悬挑可采纳方案二中的钢管扣件悬挑方法。四、该施工组织设计仅供参考,要根据工程实际情况修改,绝不能一字不漏的照搬。蠡湖人家 B 区 12#房工程脚手架施工组织设计一、工程概况:工 程 名 称:蠡湖人家 B 区 12#房结 构 形 式:框剪层 数:11建筑物高度:31.9搭设形式:双排扣件式悬挑脚手架,密目网全封闭悬挑脚手架高度:每 8 步悬挑一次即 14.4m。脚手架立杆纵向间距 1.8m。脚手架立杆排距(横向间距)1.05m。脚手架大横杆步距每步高 1.8m。二、编制依据:《建筑施工扣件式钢管脚手架安全技术法律规范》( JGJ130-2001)、(J84-2001)。技术术语:本方案的技术术语同 JGJ103-2001。三、脚手架构配件质量要求:1.钢管:① 采纳 φ48×35,其质量符合现有国家标准《碳素结构钢》(GB/T700)中 Q235-A 级钢的规定。符合《低压流体输送用焊接钢管》(GB/T3092)中规定的 3 号普通钢管。② 钢管应有产品质量合格证。③ 钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。④ 钢管的允许偏差值应符合:钢管外表面锈蚀深度≤0.5mm。钢管弯曲 L≤1.5,允许偏差≤5mm。立杆钢管弯曲 3m
