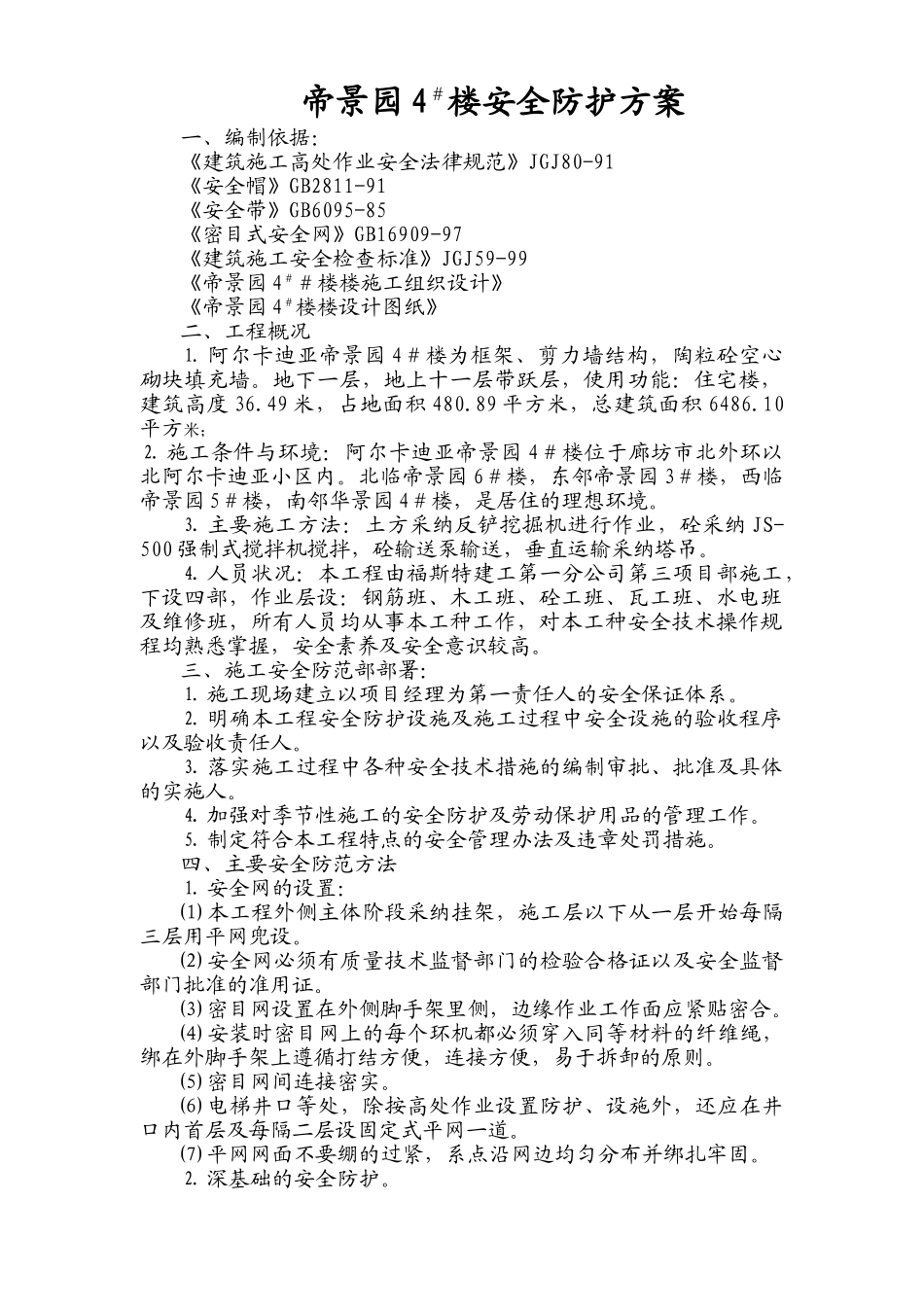

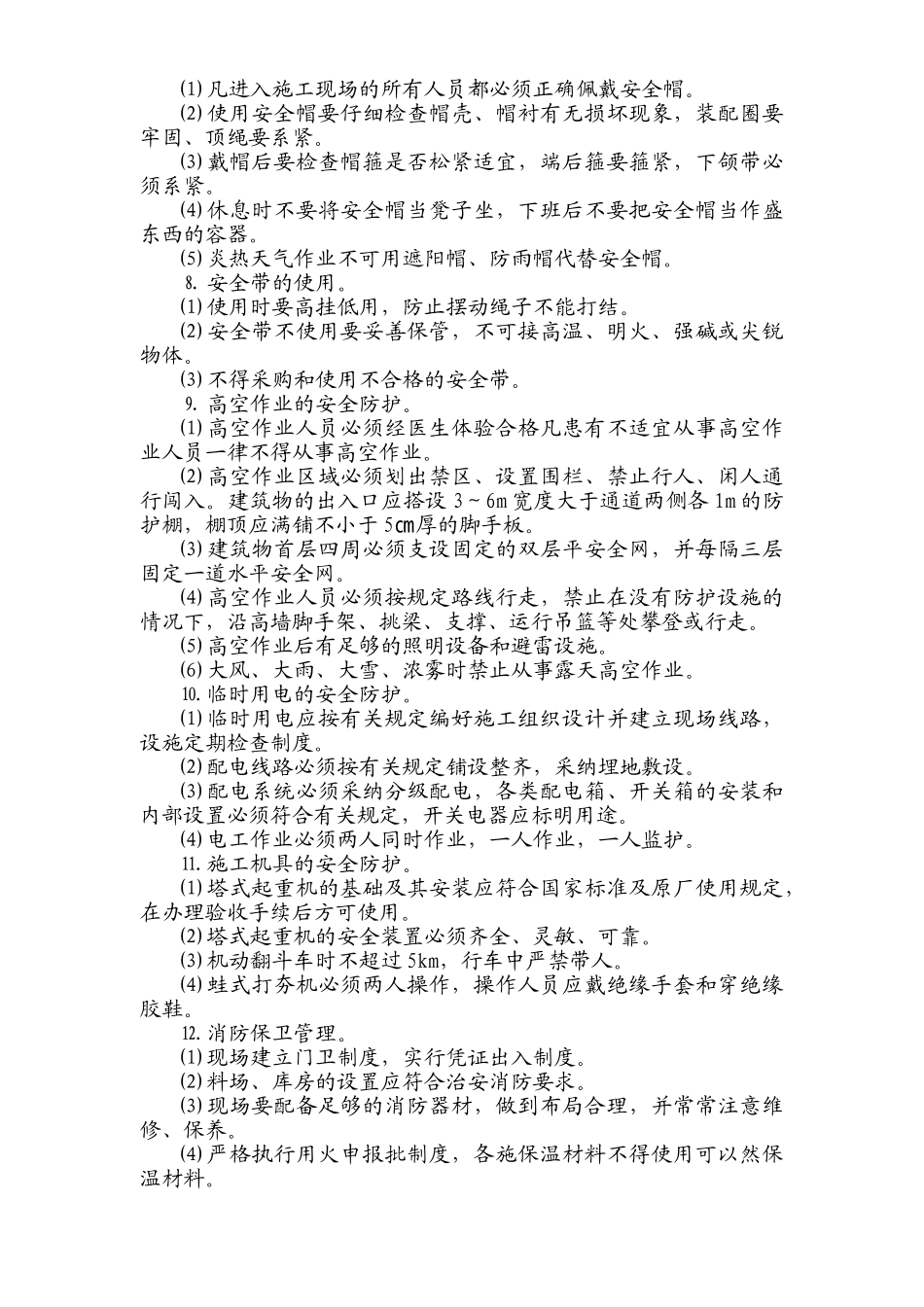

帝景园 4#楼安全防护方案一、编制依据:《建筑施工高处作业安全法律规范》JGJ80-91《安全帽》GB2811-91《安全带》GB6095-85《密目式安全网》GB16909-97《建筑施工安全检查标准》JGJ59-99《帝景园 4##楼楼施工组织设计》《帝景园 4#楼楼设计图纸》二、工程概况⒈ 阿尔卡迪亚帝景园 4#楼为框架、剪力墙结构,陶粒砼空心砌块填充墙。地下一层,地上十一层带跃层,使用功能:住宅楼,建筑高度 36.49 米,占地面积 480.89 平方米,总建筑面积 6486.10平方米;⒉ 施工条件与环境:阿尔卡迪亚帝景园 4#楼位于廊坊市北外环以北阿尔卡迪亚小区内。北临帝景园 6#楼,东邻帝景园 3#楼,西临帝景园 5#楼,南邻华景园 4#楼,是居住的理想环境。⒊ 主要施工方法:土方采纳反铲挖掘机进行作业,砼采纳 JS-500 强制式搅拌机搅拌,砼输送泵输送,垂直运输采纳塔吊。⒋ 人员状况:本工程由福斯特建工第一分公司第三项目部施工,下设四部,作业层设:钢筋班、木工班、砼工班、瓦工班、水电班及维修班,所有人员均从事本工种工作,对本工种安全技术操作规程均熟悉掌握,安全素养及安全意识较高。三、施工安全防范部部署:⒈ 施工现场建立以项目经理为第一责任人的安全保证体系。⒉ 明确本工程安全防护设施及施工过程中安全设施的验收程序以及验收责任人。⒊ 落实施工过程中各种安全技术措施的编制审批、批准及具体的实施人。⒋ 加强对季节性施工的安全防护及劳动保护用品的管理工作。⒌ 制定符合本工程特点的安全管理办法及违章处罚措施。四、主要安全防范方法⒈ 安全网的设置:⑴ 本工程外侧主体阶段采纳挂架,施工层以下从一层开始每隔三层用平网兜设。⑵ 安全网必须有质量技术监督部门的检验合格证以及安全监督部门批准的准用证。⑶ 密目网设置在外侧脚手架里侧,边缘作业工作面应紧贴密合。⑷ 安装时密目网上的每个环机都必须穿入同等材料的纤维绳,绑在外脚手架上遵循打结方便,连接方便,易于拆卸的原则。⑸ 密目网间连接密实。⑹ 电梯井口等处,除按高处作业设置防护、设施外,还应在井口内首层及每隔二层设固定式平网一道。⑺ 平网网面不要绷的过紧,系点沿网边均匀分布并绑扎牢固。⒉ 深基础的安全防护。⑴ 基坑边沿设立护身栏杆,深基坑防护详见《基坑护壁方案》,基坑边沿 1m 以内不得堆土、堆料和设置机具。⑵ 挖土时如发现边坡裂缝或连续滚落大粒时,施工人员应立即撤离,操作地点并应及时分析原因,实行...
