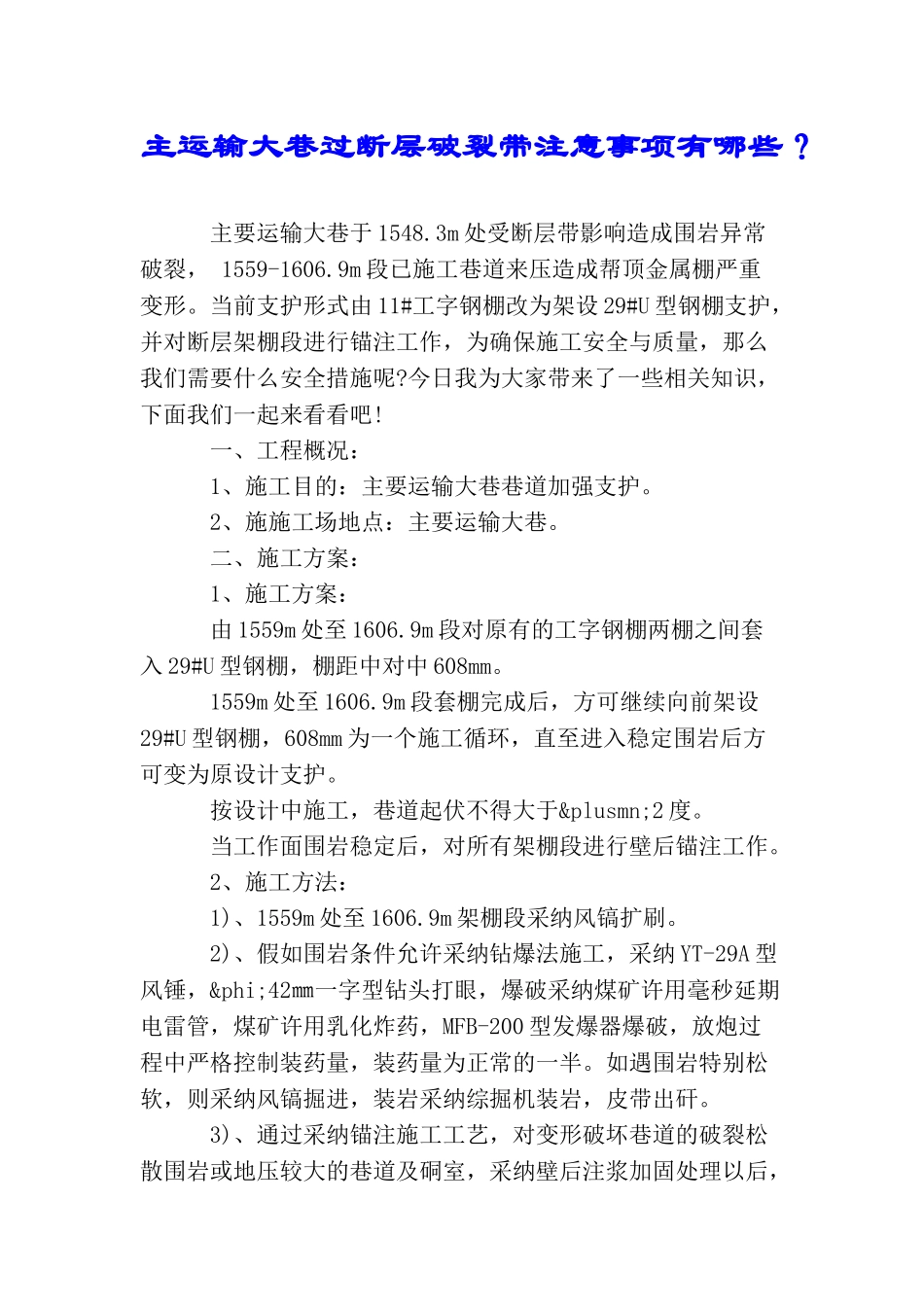

主运输大巷过断层破裂带注意事项有哪些
主要运输大巷于 1548
3m 处受断层带影响造成围岩异常破裂, 1559-1606
9m 段已施工巷道来压造成帮顶金属棚严重变形
当前支护形式由 11#工字钢棚改为架设 29#U 型钢棚支护,并对断层架棚段进行锚注工作,为确保施工安全与质量,那么我们需要什么安全措施呢
今日我为大家带来了一些相关知识,下面我们一起来看看吧
一、工程概况: 1、施工目的:主要运输大巷巷道加强支护
2、施施工场地点:主要运输大巷
二、施工方案: 1、施工方案: 由 1559m 处至 1606
9m 段对原有的工字钢棚两棚之间套入 29#U 型钢棚,棚距中对中 608mm
1559m 处至 1606
9m 段套棚完成后,方可继续向前架设29#U 型钢棚,608mm 为一个施工循环,直至进入稳定围岩后方可变为原设计支护
按设计中施工,巷道起伏不得大于±2 度
当工作面围岩稳定后,对所有架棚段进行壁后锚注工作
2、施工方法: 1)、1559m 处至 1606
9m 架棚段采纳风镐扩刷
2)、假如围岩条件允许采纳钻爆法施工,采纳 YT-29A 型风锤,φ42㎜一字型钻头打眼,爆破采纳煤矿许用毫秒延期电雷管,煤矿许用乳化炸药,MFB-200 型发爆器爆破,放炮过程中严格控制装药量,装药量为正常的一半
如遇围岩特别松软,则采纳风镐掘进,装岩采纳综掘机装岩,皮带出矸
3)、通过采纳锚注施工工艺,对变形破坏巷道的破裂松散围岩或地压较大的巷道及硐室,采纳壁后注浆加固处理以后,使浆液充填和胶结围岩的裂隙,在巷道的外围形成完整的注浆帷幕,并与围岩、锚喷、支护共同形成有效承压组合拱
由于注浆使得巷道外围组合拱厚度加大,有效地提高了支护结构的承载能力,阻止巷道的变形破坏,从而确保了巷道的长期安全使用的稳固性

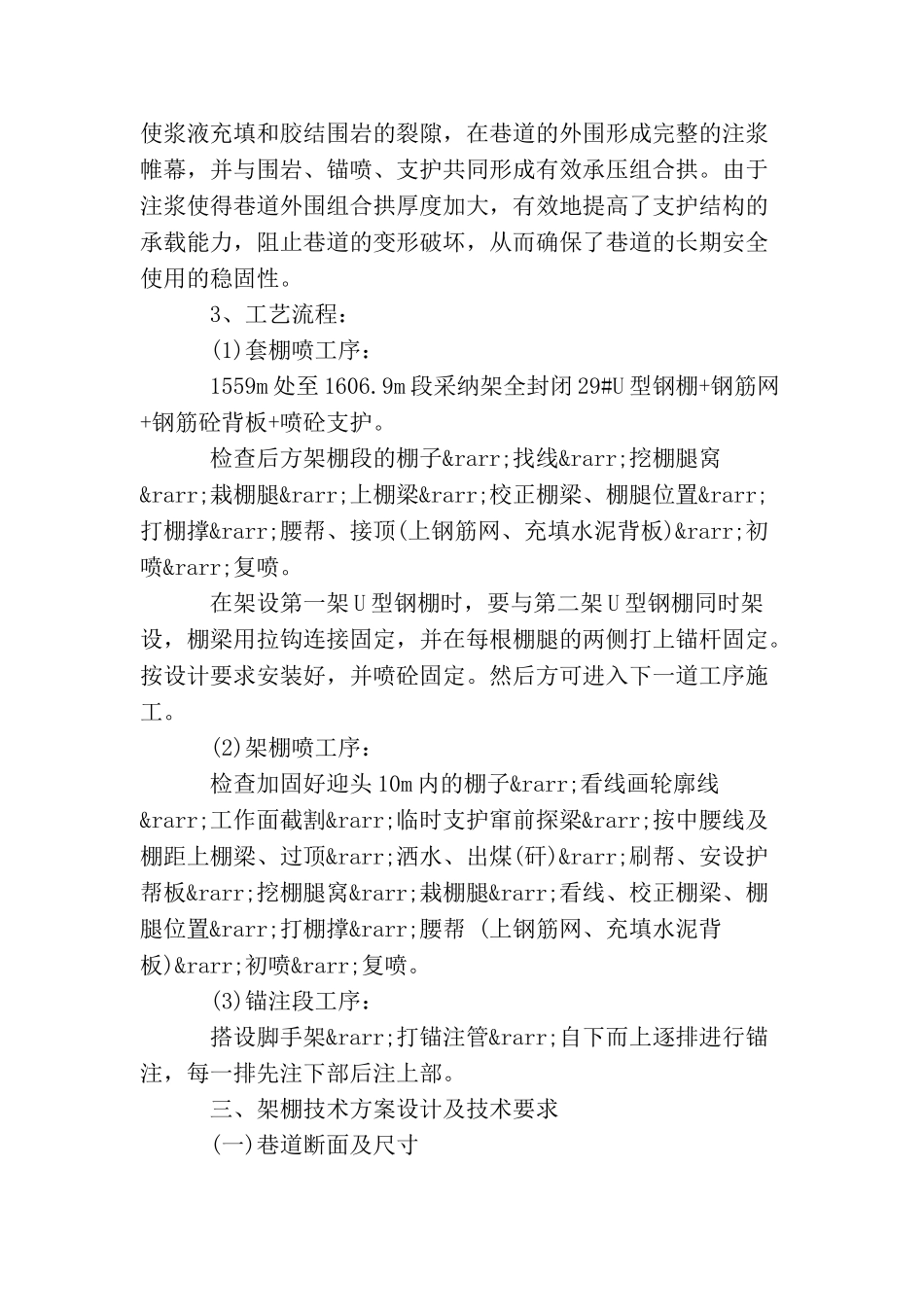

3、工艺流程: (1)套棚喷工
