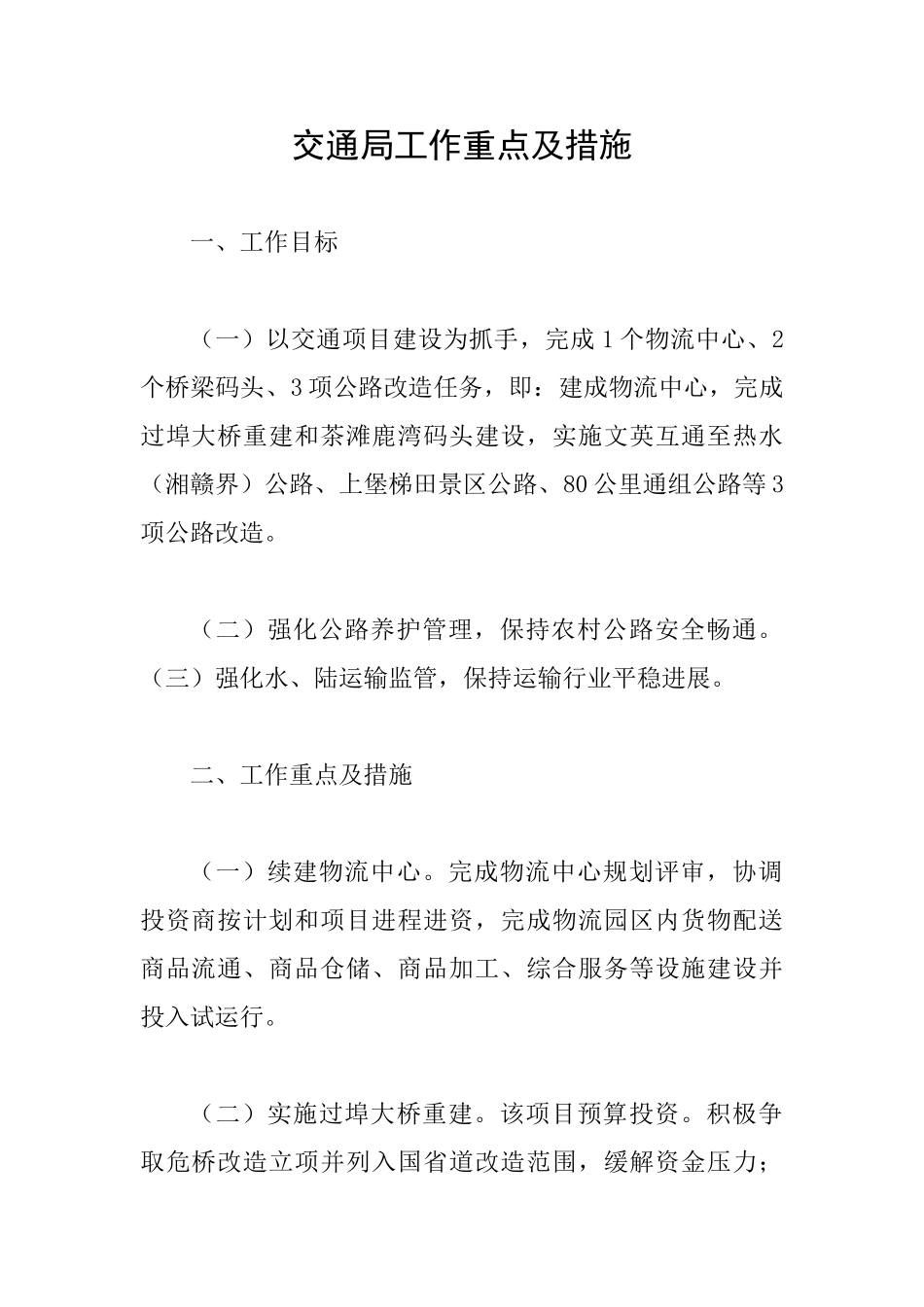

交通局工作重点及措施一、工作目标 (一)以交通项目建设为抓手,完成 1 个物流中心、2个桥梁码头、3 项公路改造任务,即:建成物流中心,完成过埠大桥重建和茶滩鹿湾码头建设,实施文英互通至热水(湘赣界)公路、上堡梯田景区公路、80 公里通组公路等 3项公路改造。 (二)强化公路养护管理,保持农村公路安全畅通。(三)强化水、陆运输监管,保持运输行业平稳进展。 二、工作重点及措施 (一)续建物流中心。完成物流中心规划评审,协调投资商按计划和项目进程进资,完成物流园区内货物配送商品流通、商品仓储、商品加工、综合服务等设施建设并投入试运行。 (二)实施过埠大桥重建。该项目预算投资。积极争取危桥改造立项并列入国省道改造范围,缓解资金压力;上半年完成施工图设计和招标工作,7 月份动工建设,根据水位适时进行桥梁下部结构施工,力争于 12 月底前完工。 (三)实施鹿湾码头建设。该项目预算总投资,积极争取立项缓解资金问题,上半年完成征地拆迁并动工实施候车长廊、站房、停车场、游步道等岸上设施建设,下半年根据水位情况实施踏步码头、浮筒平台等水工部分建设力争于 12 月底前完工并投入运行。 (四)文英互通—热水(湘赣界)公路升级改造。拟按二级公路标准改造,概算投资。积极争取县道升级改造立项,上半年完成工可编制、施工图设计及招标工作,7 月份动工建设,力争于 12 月底前完工。 (五)上堡梯田景区公路建设。项目预算总投资,拟按通村公路模式实施,由上堡茶叶有限公司任业主牵头实施。建设资金由向上争资、县财政配套、业主投资等三个途径解决,计划于 3 月份完成工程招标等前期工作,4 月份动工建设,于 12 月底完工。 (六)80 公里通组公路建设。根据各乡(镇)实际情况,按轻重缓急原则,将任务分解至各乡、村,尽早开工建设,我局安排专业技术人员分片监管指导,积极向上争取立项,力争于 11 月底前全面完成任务。 (七)高速公路建设损坏农村公路修复。预算修复资金,根据县长办公会决定,资金由县财政先行垫付并先行组织施工,3 月份前完成县乡公路修复设计和招标手续等前期工作,4 月份开始施工,力争于 8 月份前完工。 (八)优化城区公交运行。增加投放公交车 3 台,使城区公交车运行班次间隔时间缩短至 8 分钟,以方便市民出行。增加县财政补贴,解决运营亏损问题。 (九)强化道路客运市场监管。继续保持打击非法客运高压态势,加强旅客运输安全监...
