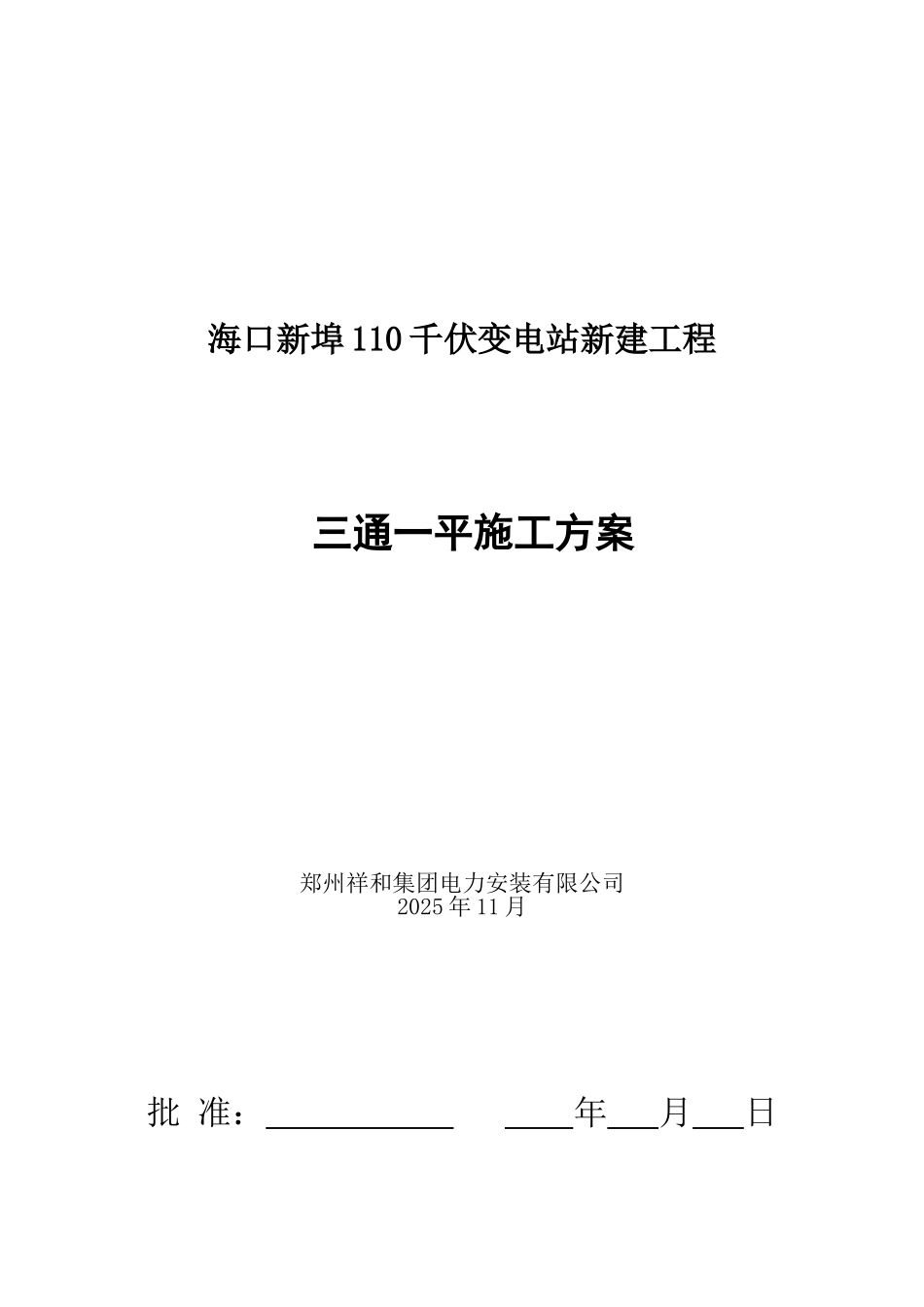

海口新埠 110 千伏变电站新建工程 三通一平施工方案 郑州祥和集团电力安装有限公司2025 年 11 月批 准: 年 月 日 审 核: 年 月 日编 写: 年 月 日目 录一、 适用范围

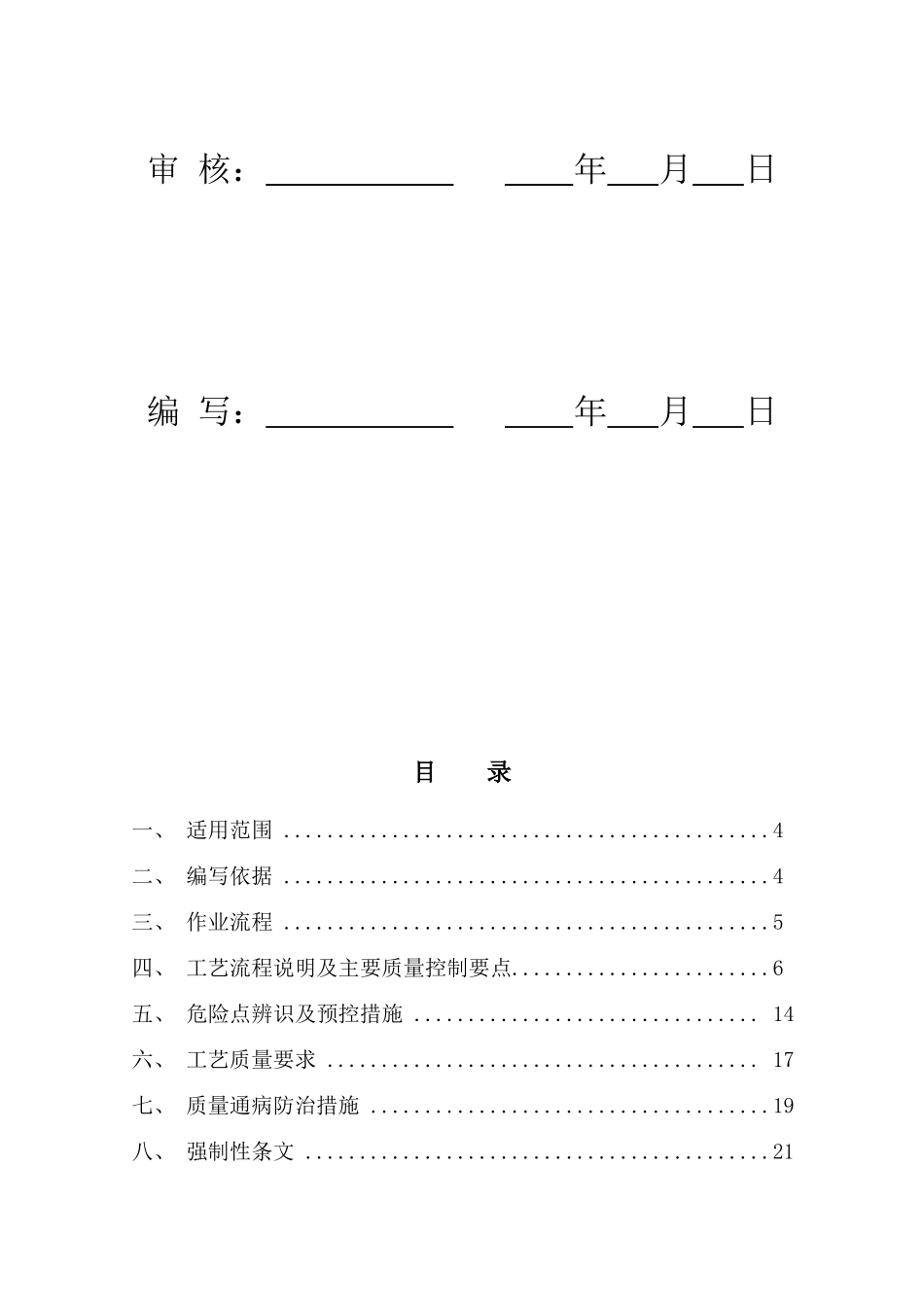

4二、 编写依据
4三、 作业流程
5四、 工艺流程说明及主要质量控制要点
6五、 危险点辨识及预控措施
14六、 工艺质量要求
17七、 质量通病防治措施
19八、 强制性条文

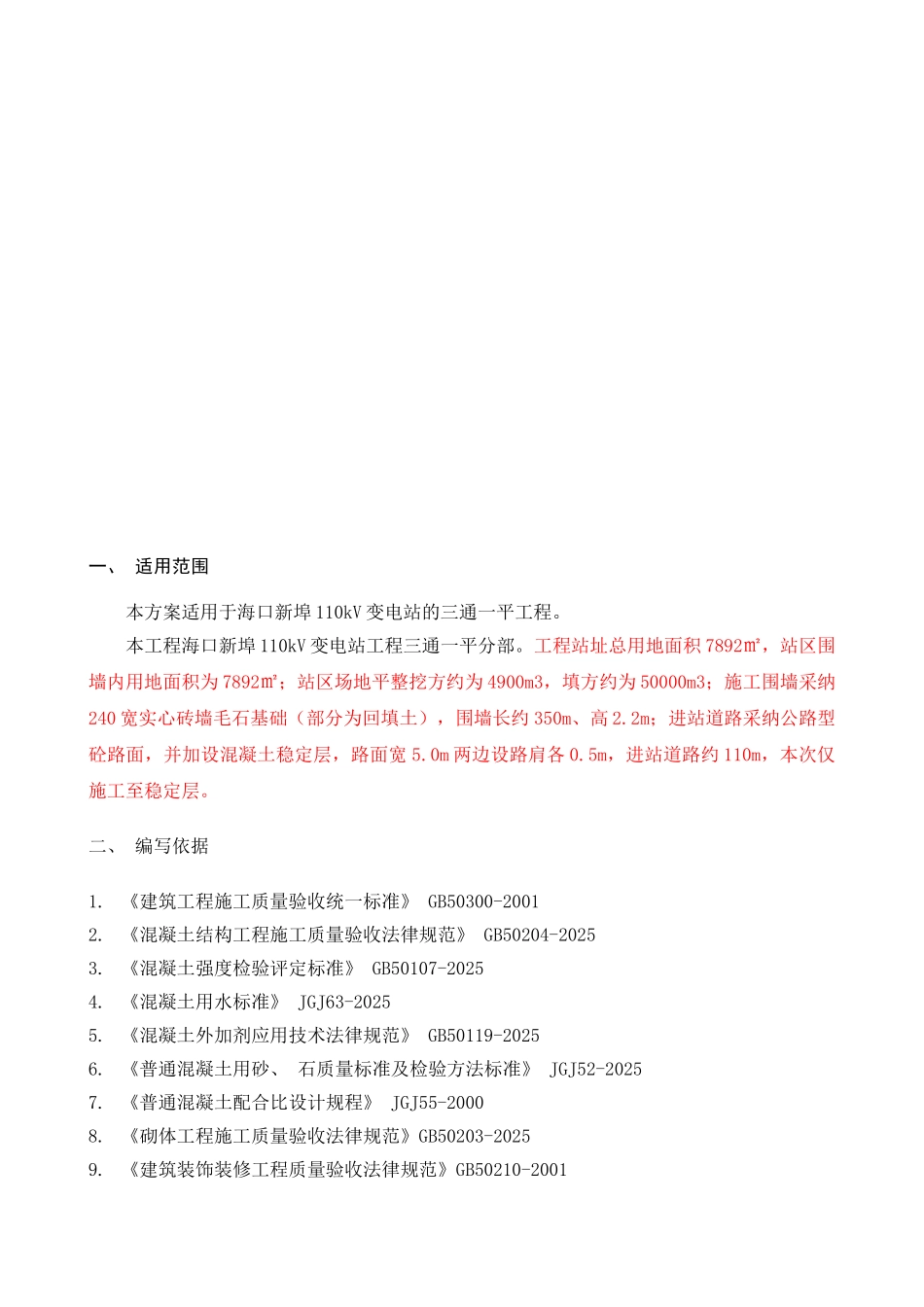

21一、 适用范围 本方案适用于海口新埠 110kV 变电站的三通一平工程
本工程海口新埠 110kV 变电站工程三通一平分部
工程站址总用地面积 7892㎡,站区围墙内用地面积为 7892㎡;站区场地平整挖方约为 4900m3,填方约为 50000m3;施工围墙采纳240 宽实心砖墙毛石基础(部分为回填土),围墙长约 350m、高 2
2m;进站道路采纳公路型砼路面,并加设混凝土稳定层,路面宽 5
0m 两边设路肩各 0
5m,进站道路约 110m,本次仅施工至稳定层
二、 编写依据 1
《建筑工程施工质量验收统一标准》 GB50300-20012
《混凝土结构工程施工质量验收法律规范》 G
