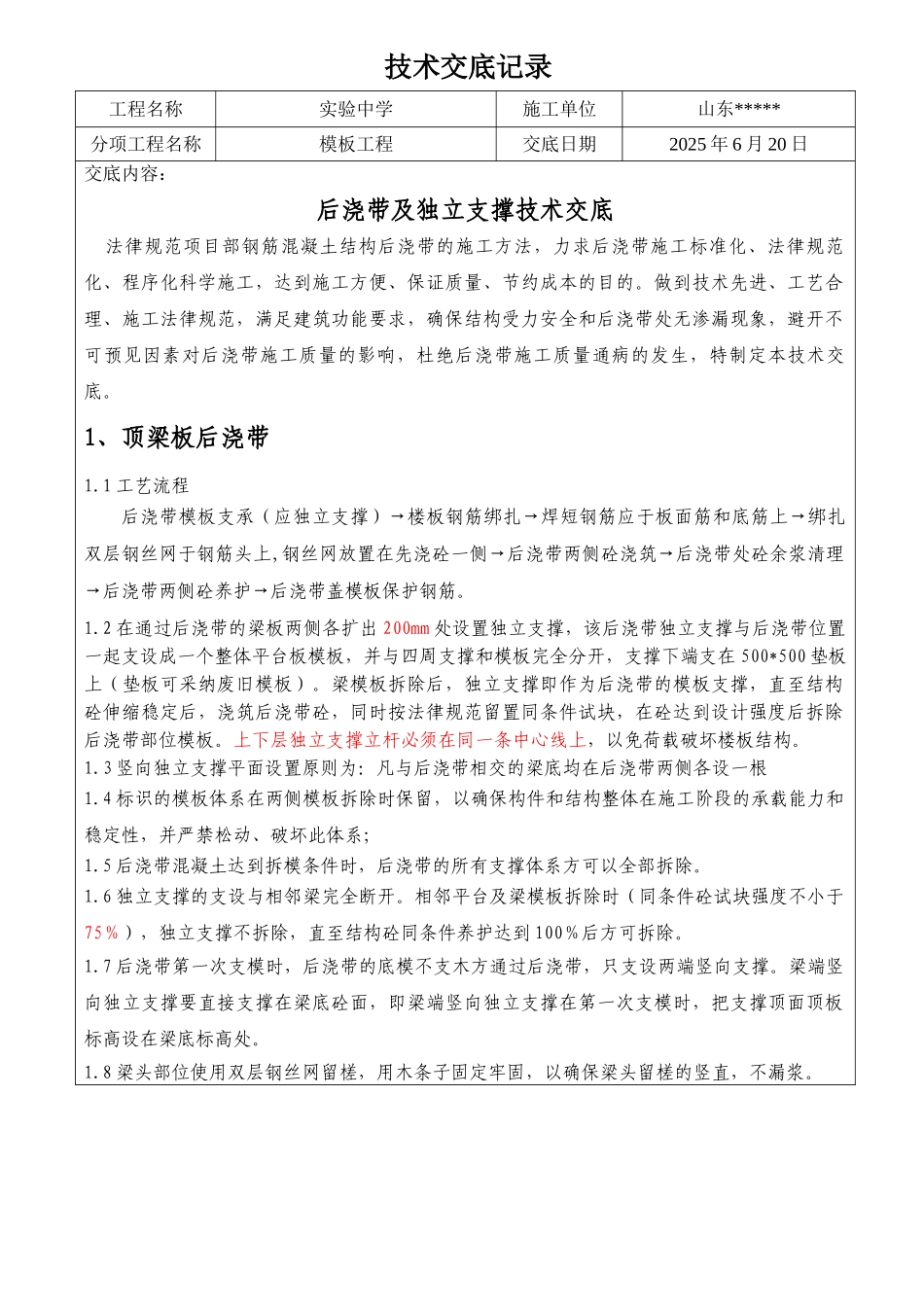

技术交底记录 工程名称实验中学施工单位山东*****分项工程名称模板工程交底日期2025 年 6 月 20 日交底内容:后浇带及独立支撑技术交底 法律规范项目部钢筋混凝土结构后浇带的施工方法,力求后浇带施工标准化、法律规范化、程序化科学施工,达到施工方便、保证质量、节约成本的目的
做到技术先进、工艺合理、施工法律规范,满足建筑功能要求,确保结构受力安全和后浇带处无渗漏现象,避开不可预见因素对后浇带施工质量的影响,杜绝后浇带施工质量通病的发生,特制定本技术交底
1、顶梁板后浇带1
1 工艺流程后浇带模板支承(应独立支撑)→楼板钢筋绑扎→焊短钢筋应于板面筋和底筋上→绑扎双层钢丝网于钢筋头上,钢丝网放置在先浇砼一侧→后浇带两侧砼浇筑→后浇带处砼余浆清理→后浇带两侧砼养护→后浇带盖模板保护钢筋
2 在通过后浇带的梁板两侧各扩出 200mm 处设置独立支撑,该后浇带独立支撑与后浇带位置一起支设成一个整体平台板模板,并与四周支撑和模板完全分开,支撑下端支在 500*500 垫板上(垫板可采纳废旧模板)
梁模板拆除后,独立支撑即作为后浇带的模板支撑,直至结构砼伸缩稳定后,浇筑后浇带砼,同时按法律规范留置同条件试块,在砼达到设计强度后拆除后浇带部位模板
上下层独立支撑立杆必须在同一条中心线上,以免荷载破坏楼板结构

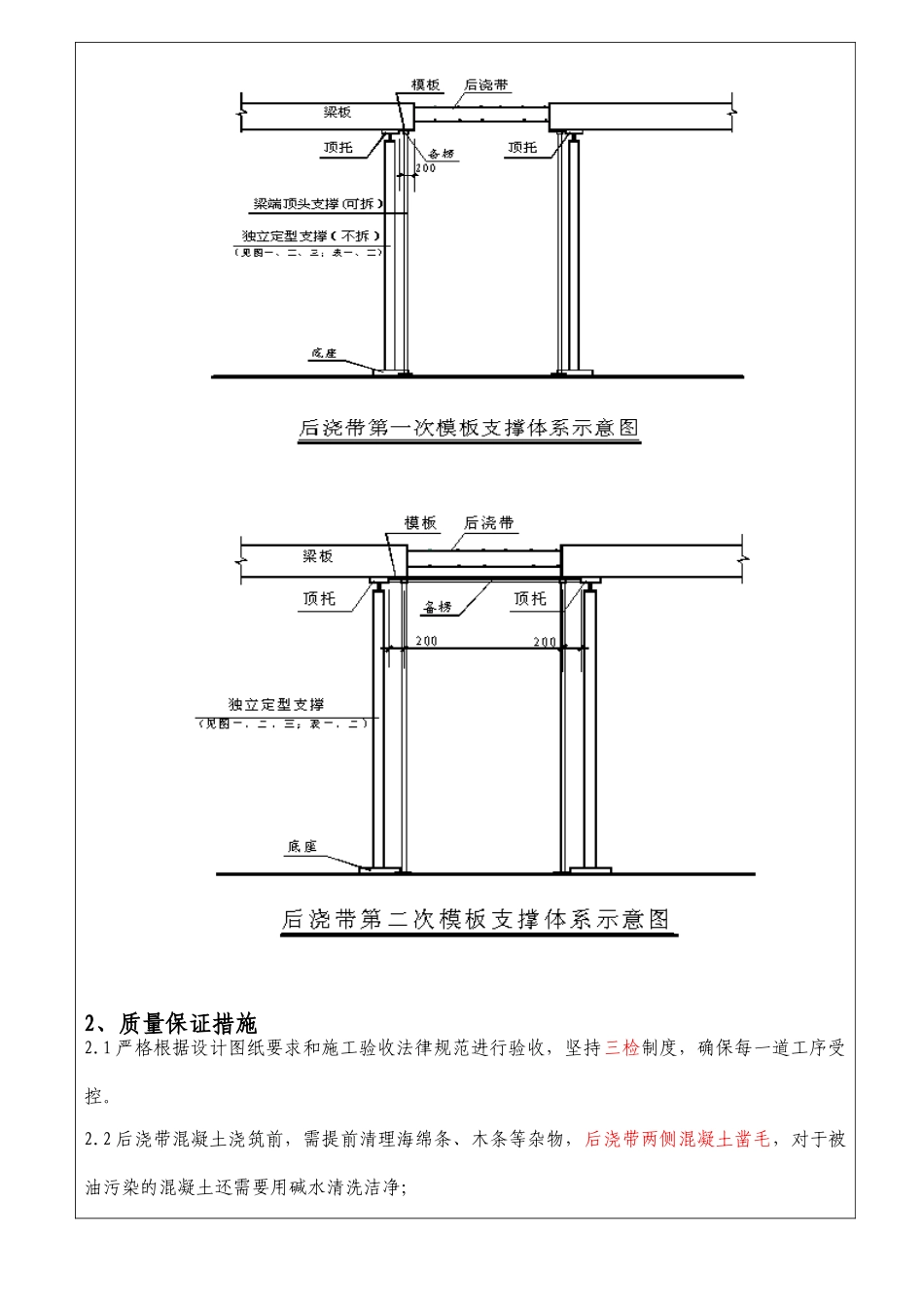

3 竖向独立支撑平面设置原则为:凡与后浇带相交的梁底均在后浇带两侧各设一根1
4 标识的模板体系在两侧模板拆除时保留,以确保构件和结构整体在施工阶段的承载能力和稳定性,并严禁松动、破坏此体系;1
5 后浇带混凝土达到拆模条件时,后浇带的所有支撑体系方可以全部拆除
6 独立支撑的支设与相邻梁完全断开
相邻平台及梁模板拆除时(同条件砼试块强度不小于75%),独立支撑不拆除,直至结构砼同条件养护达到 100%后方可拆除
7 后浇带第一次支模时,后浇带的底模不支木方通过
