后浇带施工方案一、工程概况远大
雍景台 1#楼为多层商业用房,一二层为独立商铺,三四层为集中商业,地下一层为机动车库和一期地库相连可停 84 辆车,一层层高 4
4m, 二 层 以 上 3
6m 地 下 室 4
5m 局 部 3
1m 建 筑 总 高 度16
35m,1 楼 1 轴-9 轴总长度 66
4m,要求在 1 轴和 2 轴跨中设置后浇带
根据建筑特征和法律规范要求,本工程从基础底板到地下室顶板单元之间后浇带为减少温度应力而设置了后浇带(用于防止砼结构收缩裂缝、温度变形)隔开,可以在两侧结构施工完 2 个月后浇筑砼
二、后浇带的模板施工1、基础底板后浇带1
1、按设计要求后浇带止水钢板厚 3㎜,板带宽 350㎜,由专门厂家制作后在现场焊接,按法律规范要求将止水钢板在现场搭接焊接,四面均焊接
止水钢板的详细尺寸形状见下图:止水钢板设置位置:基础底板后浇带弯折边向下、地下室外墙后浇带弯折边向外,水箱间等特别部位折边对迎水面
2、底板后浇带闸槎:在基础垫层上后浇带两侧预制好 100 宽高 40 的细石砼条
当底板下层钢筋网片绑扎完后用与基础底板同标号的取石砂浆在后浇带位置堵住钢筋间距的空格,以防底部漏浆

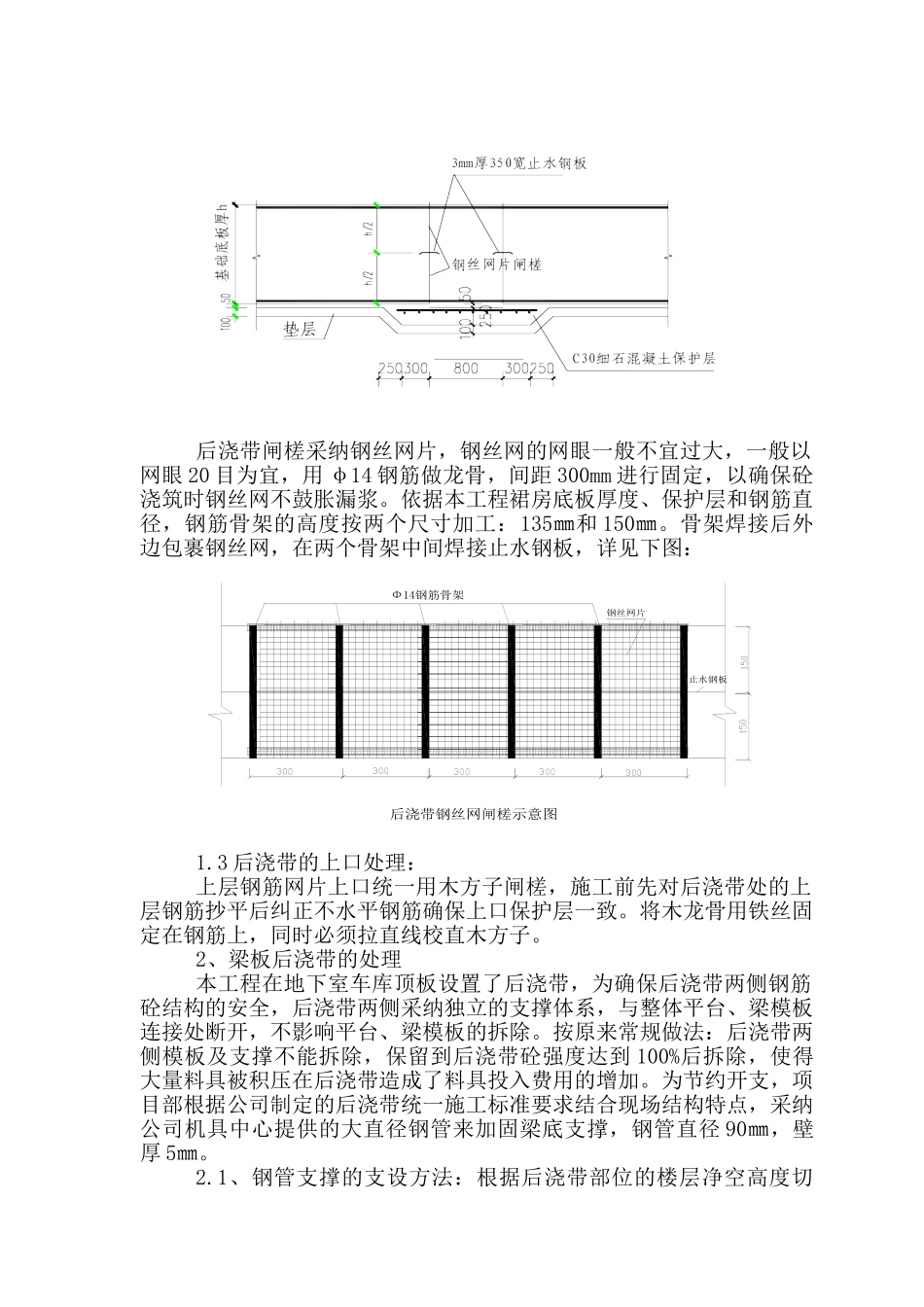

基础后浇带做法见下图:后浇带闸槎采纳钢丝网片,钢丝网的网眼一般不宜过大,一般以网眼 20 目为宜,用 φ14 钢筋做龙骨,间距 300mm 进行固定,以确保砼浇筑时钢丝网不鼓胀漏浆
依据本工程裙房底板厚度、保护层和钢筋直径,钢筋骨架的高度按两个尺寸加工:135㎜和 150㎜
骨架焊接后外边包裹钢丝网,在两个骨架中间焊接止水钢板,详见下图:钢丝网片止水钢板后浇带钢丝网闸槎示意图Φ14钢筋骨架 1
3 后浇带的上口处理:上层钢筋网片上口统一用木方子闸槎,施工前先对后浇带处的上层钢筋抄平后纠正不水平钢筋确保上口保护层一致
将木龙骨用铁丝固定在钢筋上,同时必须拉直
