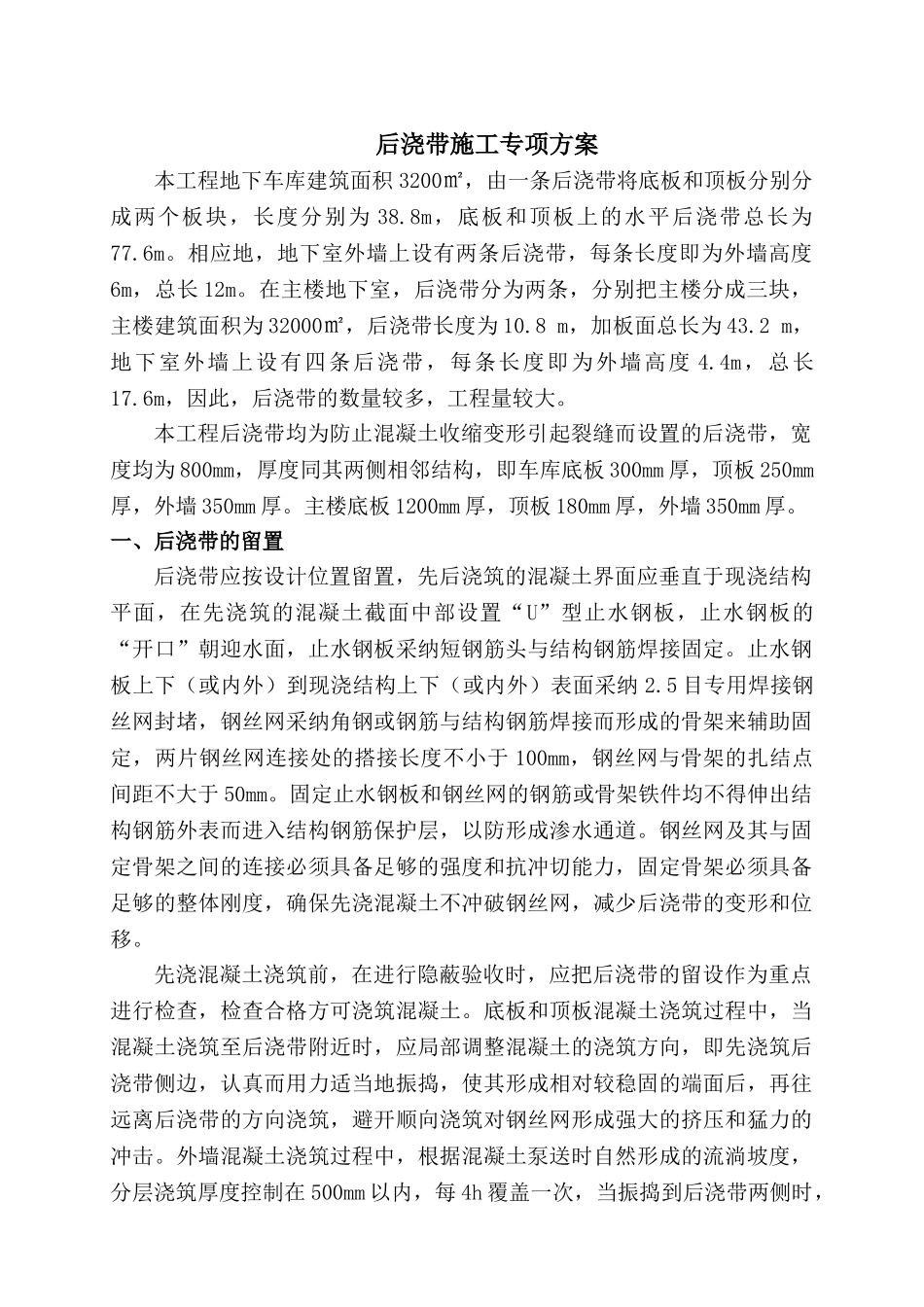

后浇带施工专项方案本工程地下车库建筑面积 3200㎡,由一条后浇带将底板和顶板分别分成两个板块,长度分别为 38
8m,底板和顶板上的水平后浇带总长为77
相应地,地下室外墙上设有两条后浇带,每条长度即为外墙高度6m,总长 12m
在主楼地下室,后浇带分为两条,分别把主楼分成三块,主楼建筑面积为 32000㎡,后浇带长度为 10
8 m,加板面总长为 43
2 m,地下室外墙上设有四条后浇带,每条长度即为外墙高度 4
4m,总长17
6m,因此,后浇带的数量较多,工程量较大
本工程后浇带均为防止混凝土收缩变形引起裂缝而设置的后浇带,宽度均为 800mm,厚度同其两侧相邻结构,即车库底板 300mm 厚,顶板 250mm厚,外墙 350mm 厚
主楼底板 1200mm 厚,顶板 180mm 厚,外墙 350mm 厚
一、后浇带的留置后浇带应按设计位置留置,先后浇筑的混凝土界面应垂直于现浇结构平面,在先浇筑的混凝土截面中部设置“U”型止水钢板,止水钢板的“开口”朝迎水面,止水钢板采纳短钢筋头与结构钢筋焊接固定
止水钢板上下(或内外)到现浇结构上下(或内外)表面采纳 2
5 目专用焊接钢丝网封堵,钢丝网采纳角钢或钢筋与结构钢筋焊接而形成的骨架来辅助固定,两片钢丝网连接处的搭接长度不小于 100mm,钢丝网与骨架的扎结点间距不大于 50mm
固定止水钢板和钢丝网的钢筋或骨架铁件均不得伸出结构钢筋外表而进入结构钢筋保护层,以防形成渗水通道
钢丝网及其与固定骨架之间的连接必须具备足够的强度和抗冲切能力,固定骨架必须具备足够的整体刚度,确保先浇混凝土不冲破钢丝网,减少后浇带的变形和位移
先浇混凝土浇筑前,在进行隐蔽验收时,应把后浇带的留设作为重点进行检查,检查合格方可浇筑混凝土
底板和顶板混凝土浇筑过程中,当混凝土浇筑至后浇带附近时,应局部调整混凝土的浇筑方向,即先浇筑后浇带侧边,
