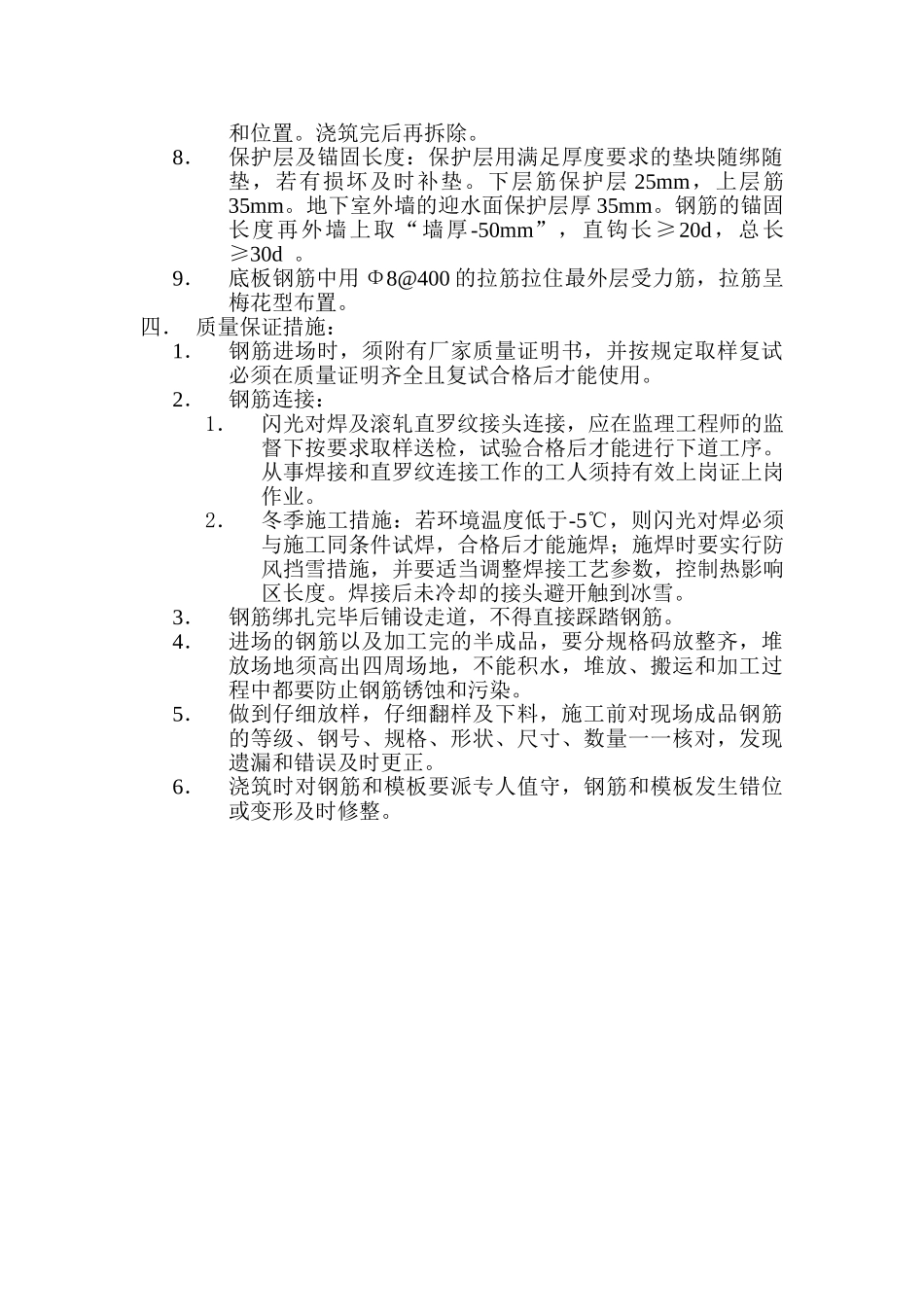

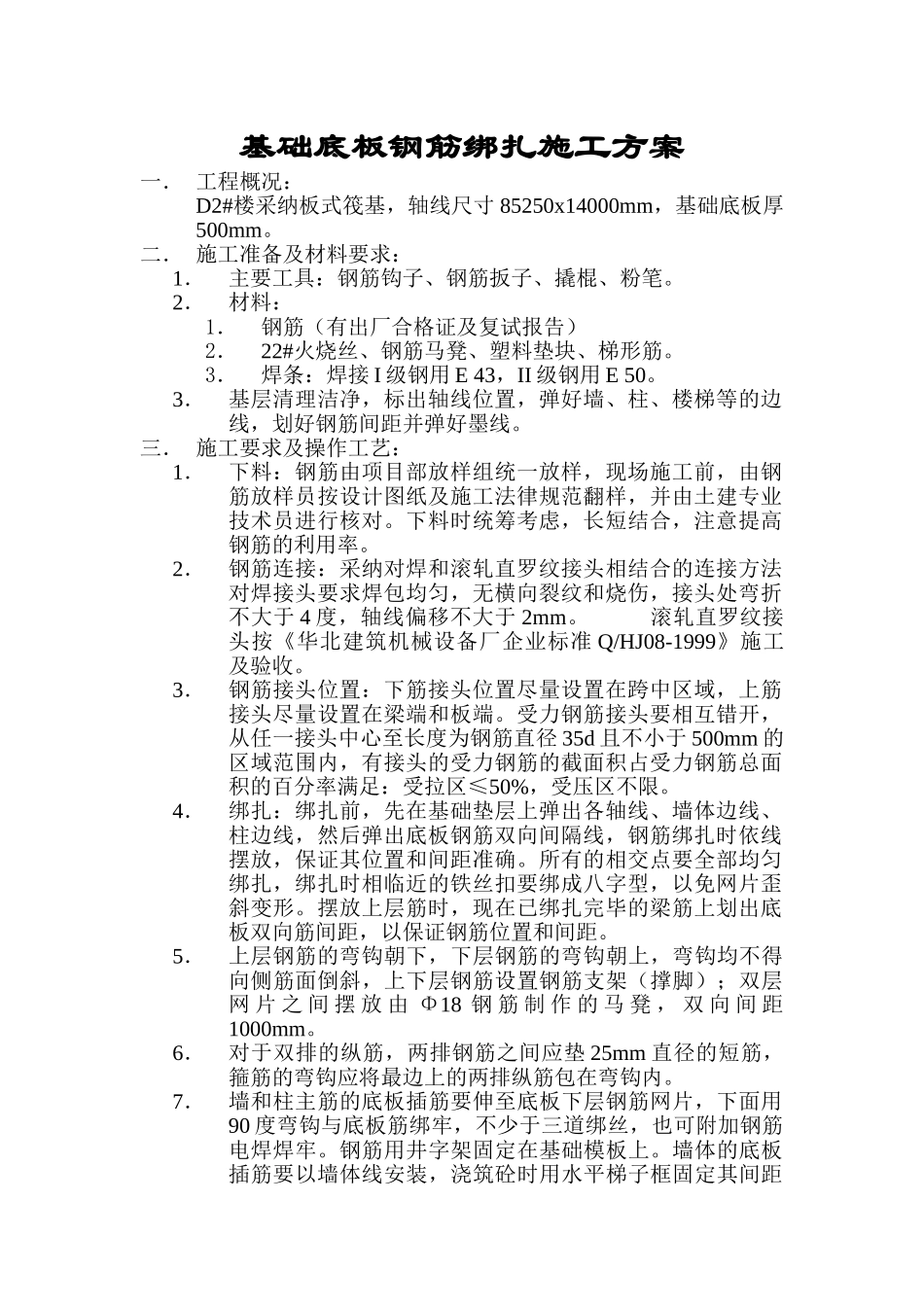

基础底板钢筋绑扎施工方案一. 工程概况:D2#楼采纳板式筏基,轴线尺寸 85250x14000mm,基础底板厚500mm。二. 施工准备及材料要求:1.主要工具:钢筋钩子、钢筋扳子、撬棍、粉笔。2.材料:1.钢筋(有出厂合格证及复试报告)2.22#火烧丝、钢筋马凳、塑料垫块、梯形筋。3.焊条:焊接 I 级钢用 E 43,II 级钢用 E 50。3.基层清理洁净,标出轴线位置,弹好墙、柱、楼梯等的边线,划好钢筋间距并弹好墨线。三. 施工要求及操作工艺:1.下料:钢筋由项目部放样组统一放样,现场施工前,由钢筋放样员按设计图纸及施工法律规范翻样,并由土建专业技术员进行核对。下料时统筹考虑,长短结合,注意提高钢筋的利用率。2.钢筋连接:采纳对焊和滚轧直罗纹接头相结合的连接方法对焊接头要求焊包均匀,无横向裂纹和烧伤,接头处弯折不大于 4 度,轴线偏移不大于 2mm。 滚轧直罗纹接头按《华北建筑机械设备厂企业标准 Q/HJ08-1999》施工及验收。3.钢筋接头位置:下筋接头位置尽量设置在跨中区域,上筋接头尽量设置在梁端和板端。受力钢筋接头要相互错开,从任一接头中心至长度为钢筋直径 35d 且不小于 500mm 的区域范围内,有接头的受力钢筋的截面积占受力钢筋总面积的百分率满足:受拉区≤50%,受压区不限。4.绑扎:绑扎前,先在基础垫层上弹出各轴线、墙体边线、柱边线,然后弹出底板钢筋双向间隔线,钢筋绑扎时依线摆放,保证其位置和间距准确。所有的相交点要全部均匀绑扎,绑扎时相临近的铁丝扣要绑成八字型,以免网片歪斜变形。摆放上层筋时,现在已绑扎完毕的梁筋上划出底板双向筋间距,以保证钢筋位置和间距。5.上层钢筋的弯钩朝下,下层钢筋的弯钩朝上,弯钩均不得向侧筋面倒斜,上下层钢筋设置钢筋支架(撑脚);双层网 片 之 间 摆 放 由 Φ18 钢 筋 制 作 的 马 凳 , 双 向 间 距1000mm。6.对于双排的纵筋,两排钢筋之间应垫 25mm 直径的短筋,箍筋的弯钩应将最边上的两排纵筋包在弯钩内。7.墙和柱主筋的底板插筋要伸至底板下层钢筋网片,下面用90 度弯钩与底板筋绑牢,不少于三道绑丝,也可附加钢筋电焊焊牢。钢筋用井字架固定在基础模板上。墙体的底板插筋要以墙体线安装,浇筑砼时用水平梯子框固定其间距和位置。浇筑完后再拆除。8.保护层及锚固长度:保护层用满足厚度要求的垫块随绑随垫,若有损坏及时补垫。下层筋保护层 25mm,上层筋35mm。地下室外墙的迎水面保护层厚 35mm。钢筋的...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地下室钢筋绑扎施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
