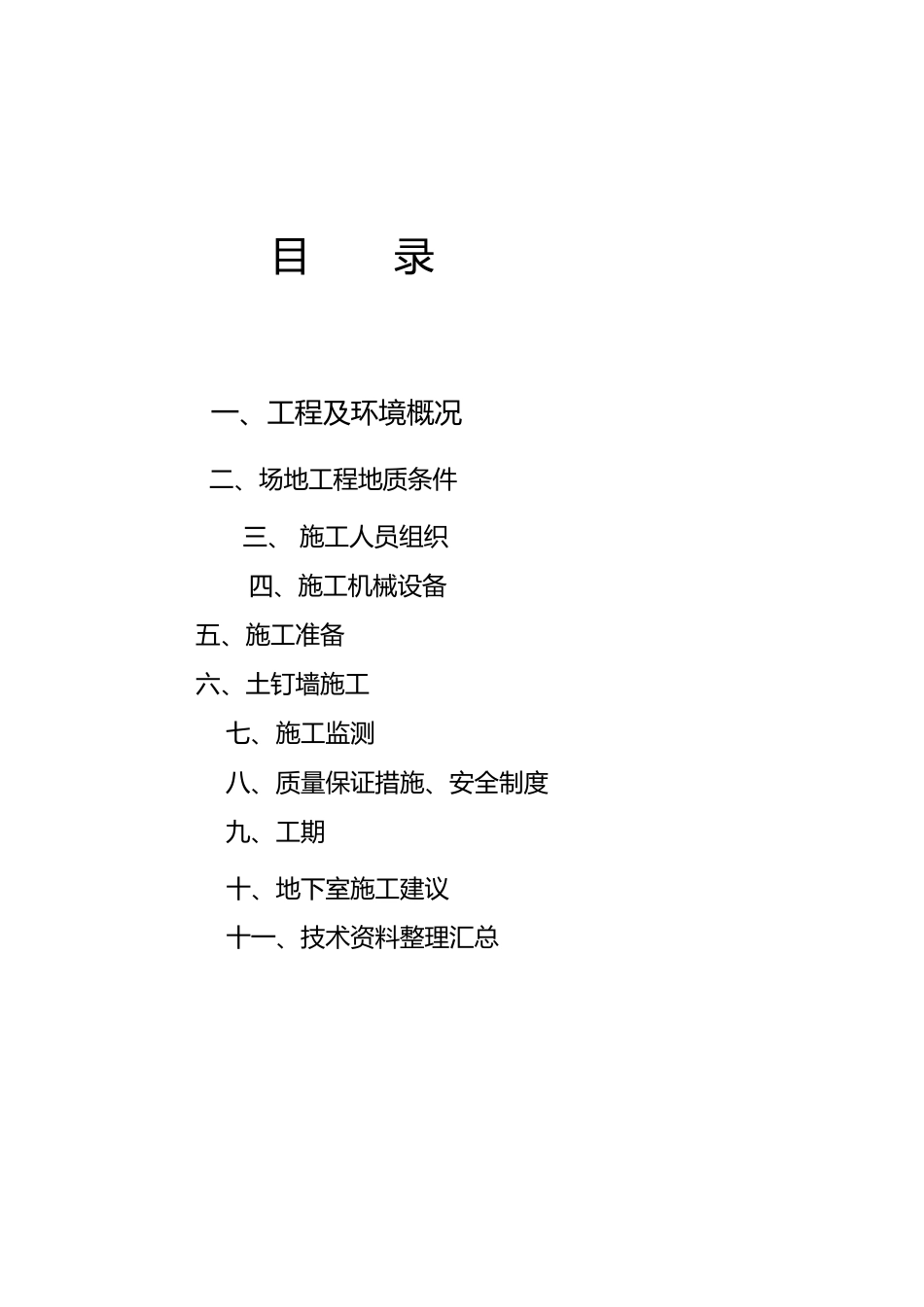

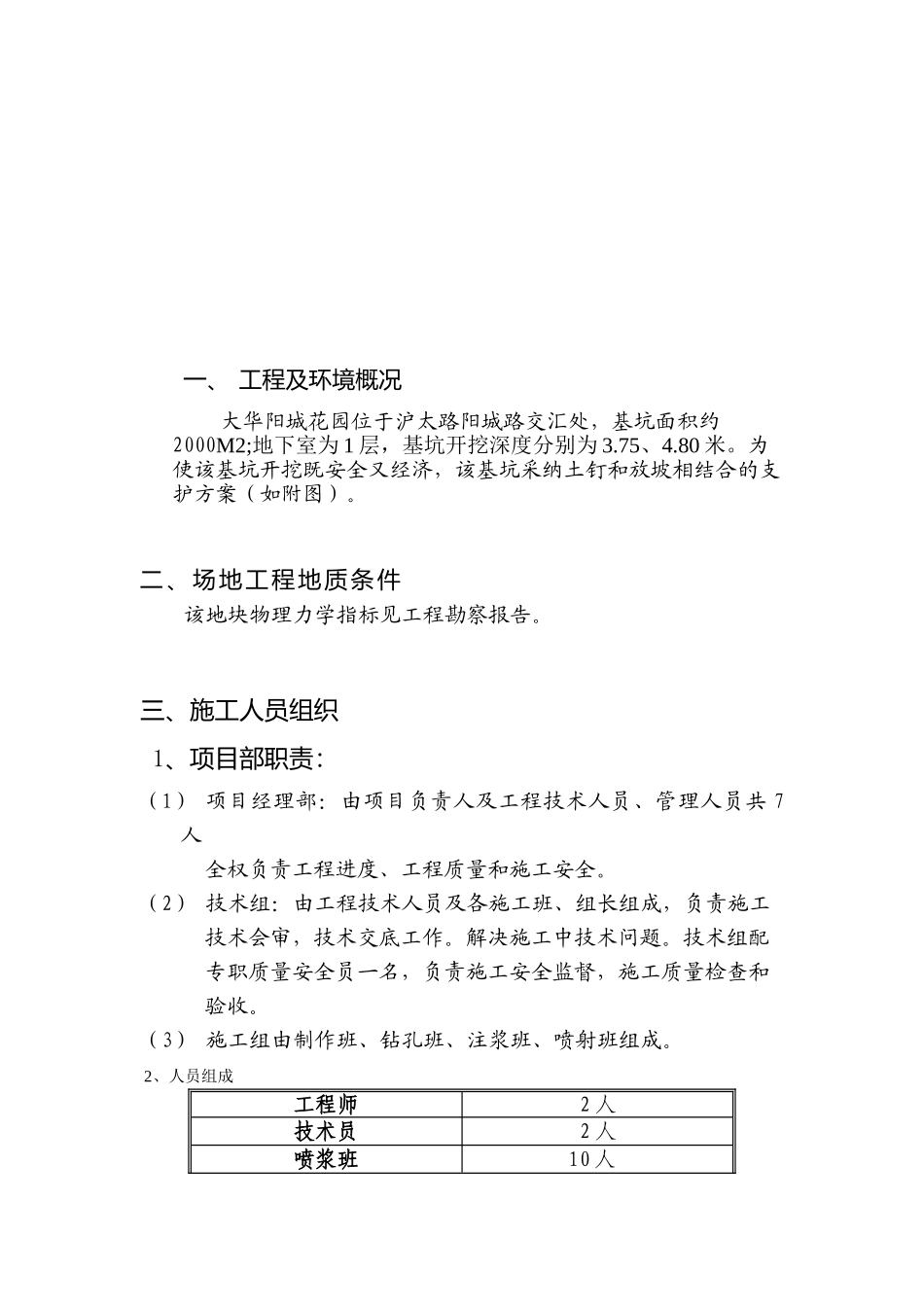

大华阳城花苑人防地下室基坑支护工程量及预算上海金同济土木技术工程有限公司二 000 年十一月 目 录 一、工程及环境概况 二、场地工程地质条件 三、 施工人员组织四、施工机械设备 五、施工准备 六、土钉墙施工 七、施工监测 八、质量保证措施、安全制度 九、工期 十、地下室施工建议 十一、技术资料整理汇总一、 工程及环境概况大华阳城花园位于沪太路阳城路交汇处,基坑面积约2000M2;地下室为 1 层,基坑开挖深度分别为 3
为使该基坑开挖既安全又经济,该基坑采纳土钉和放坡相结合的支护方案(如附图)
二、场地工程地质条件该地块物理力学指标见工程勘察报告
三、施工人员组织 1、项目部职责:(1) 项目经理部:由项目负责人及工程技术人员、管理人员共 7 人 全权负责工程进度、工程质量和施工安全
(2) 技术组:由工程技术人员及各施工班、组长组成,负责施工 技术会审,技术交底工作
解决施工中技术问题
技术组配 专职质量安全员一名,负责施工安全监督,施工质量检查和 验收
(3) 施工组由制作班、钻孔班、注浆班、喷射班组成
2、人员组成工程师2 人技术员2 人喷浆班 10 人成孔班10 人制锚班5 人注浆班5 人电工1 人后勤1 人合计36 人3、组织网络四、 土钉墙施工主要机械设备序号设备名称单位数量19M3空压机台12喷射混凝土机台13注浆机台14洛阳铲把105冲击钻机台26搅拌机台17电焊机台38切割机台1910T 卡车辆1五、 施工准备项 目经 理部技术组施工组土钉制作班钻孔班注浆班喷射班根据设计要求,做好施工准备工作,技术人员、施工人员熟悉设计图纸和有关《规程》,了解周边管线及建筑物,熟悉地质报告,特别注意土层分布、每层土的物理力学参数,检查机械设备的完好性,对所有的工程材料的进行检查,与挖土单位协调,共同制定施工顺序
并做好施工前的动员和教育工作
