塑钢窗制作与安装技术交底工程名称:金桥国际三期 交底人: 接收人:一、 材质要求1、 塑钢型材:采纳声光 60-B 双色共挤系列,颜为内白外咖啡;中空玻璃,规格为(4+9+4)
2、 钢衬要求:钢衬采纳 1
2mm 厚镀锌钢衬

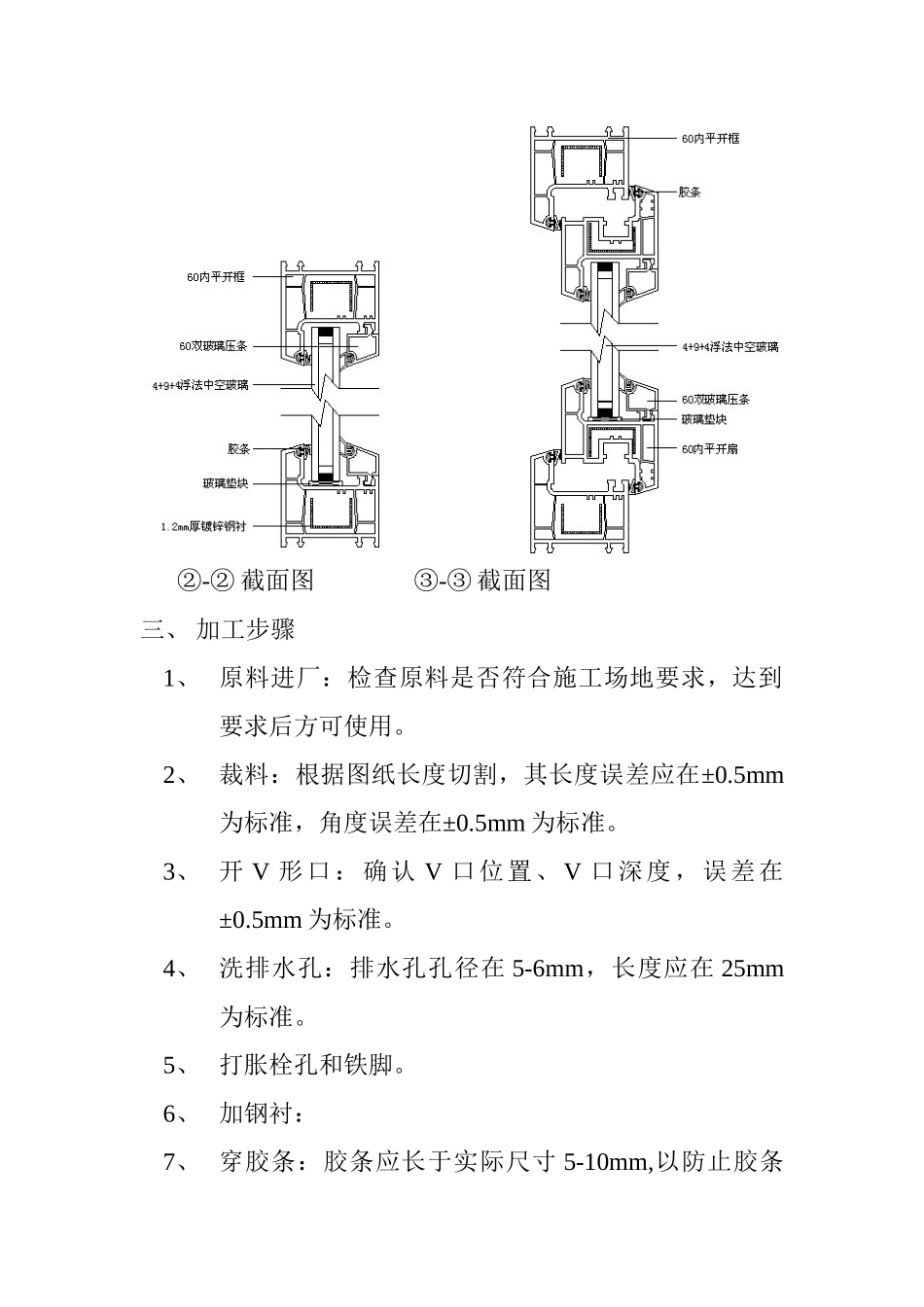

二、加工图例 窗大样图 ①-① 截面图 ②-② 截面图 ③-③ 截面图 三、 加工步骤1、 原料进厂:检查原料是否符合施工场地要求,达到要求后方可使用
2、 裁料:根据图纸长度切割,其长度误差应在±0
5mm为标准,角度误差在±0
5mm 为标准
3、 开 V 形口:确认 V 口位置、V 口深度,误差在±0
5mm 为标准
4、 洗排水孔:排水孔孔径在 5-6mm,长度应在 25mm为标准
5、 打胀栓孔和铁脚
6、 加钢衬:7、 穿胶条:胶条应长于实际尺寸 5-10mm,以防止胶条收缩,使窗透风
8、 焊接:按图纸成品尺寸误差应控制在±2mm,对角线应在±2mm 为标准
9、 清角:要求表面无明显划痕,外观干净
10、 安装配件:观察框扇无裂痕无瑕疵,按图纸要求安装相应配件
11、 成品入库:由质检员检查成品窗外观配件完好方可入库
四、 施工准备1、 应一标段、二标段施工员要求窗体安装位置分为以下两种
(1)一标段(1#~15#楼)要求框压砖 10mm 左右如图:1 所示

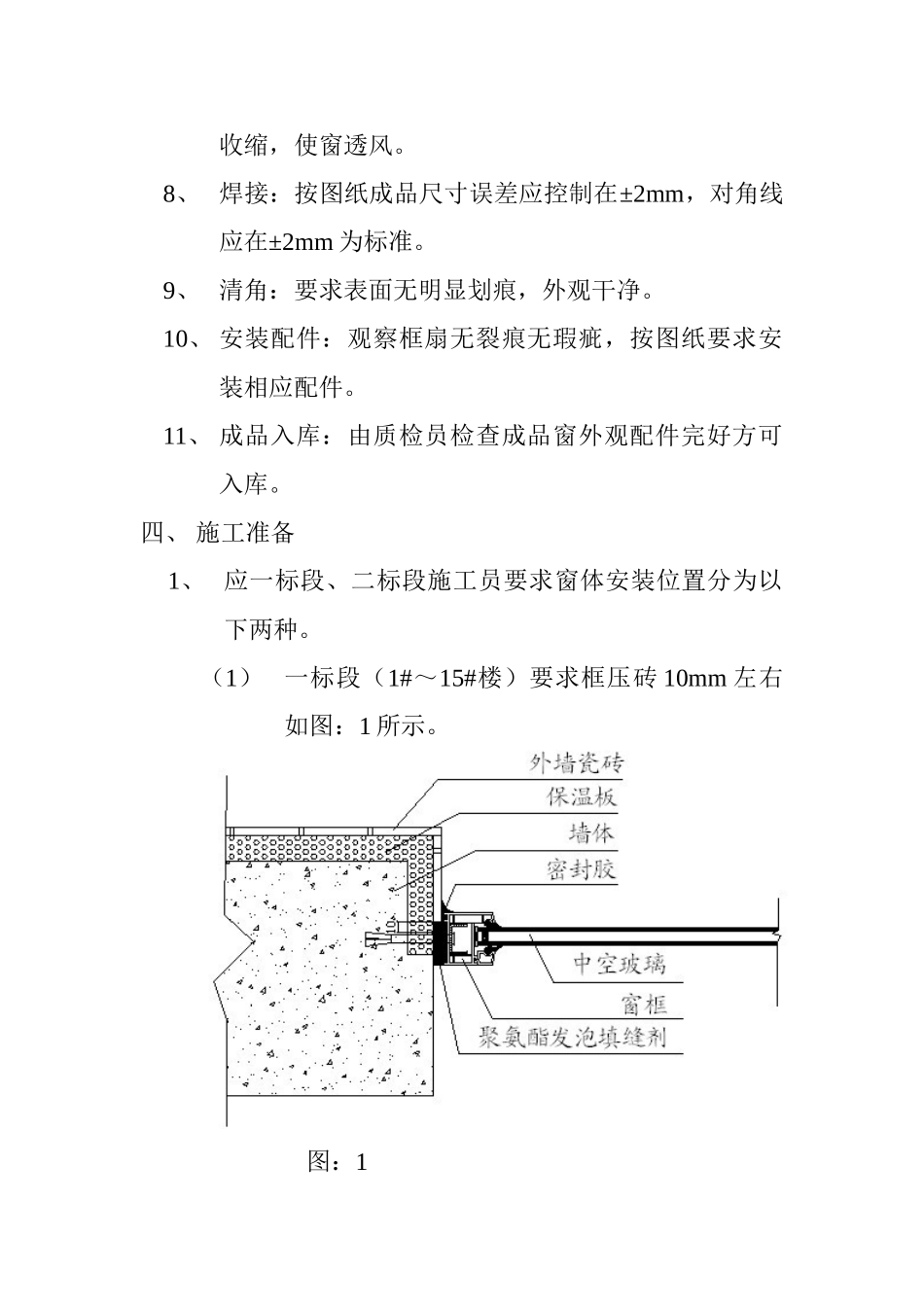

图:1(2)二标段(16#~27#楼)要求框贴于瓷砖并离开瓷砖 10mm 左右,之后用防水水泥填缝如图:2 所示
图:22、 门窗安装前,应结合图纸,检查窗户外形,数量,开启方向,五金件、密封条,紧固件等应齐全,不合格者应予更换
3、 塑料门窗的成品保管应注意①安装工程中所用的塑料窗部件、构件,材料在运输保管过程中,应实行相应的保护措施
②塑料门窗成品的保管应分类整齐,竖放在室内,并应实行防倾倒措施,用木方垫平与地面隔开,保持干燥清洁,避开日晒雨淋
③塑料窗框保护胶带不得划伤
