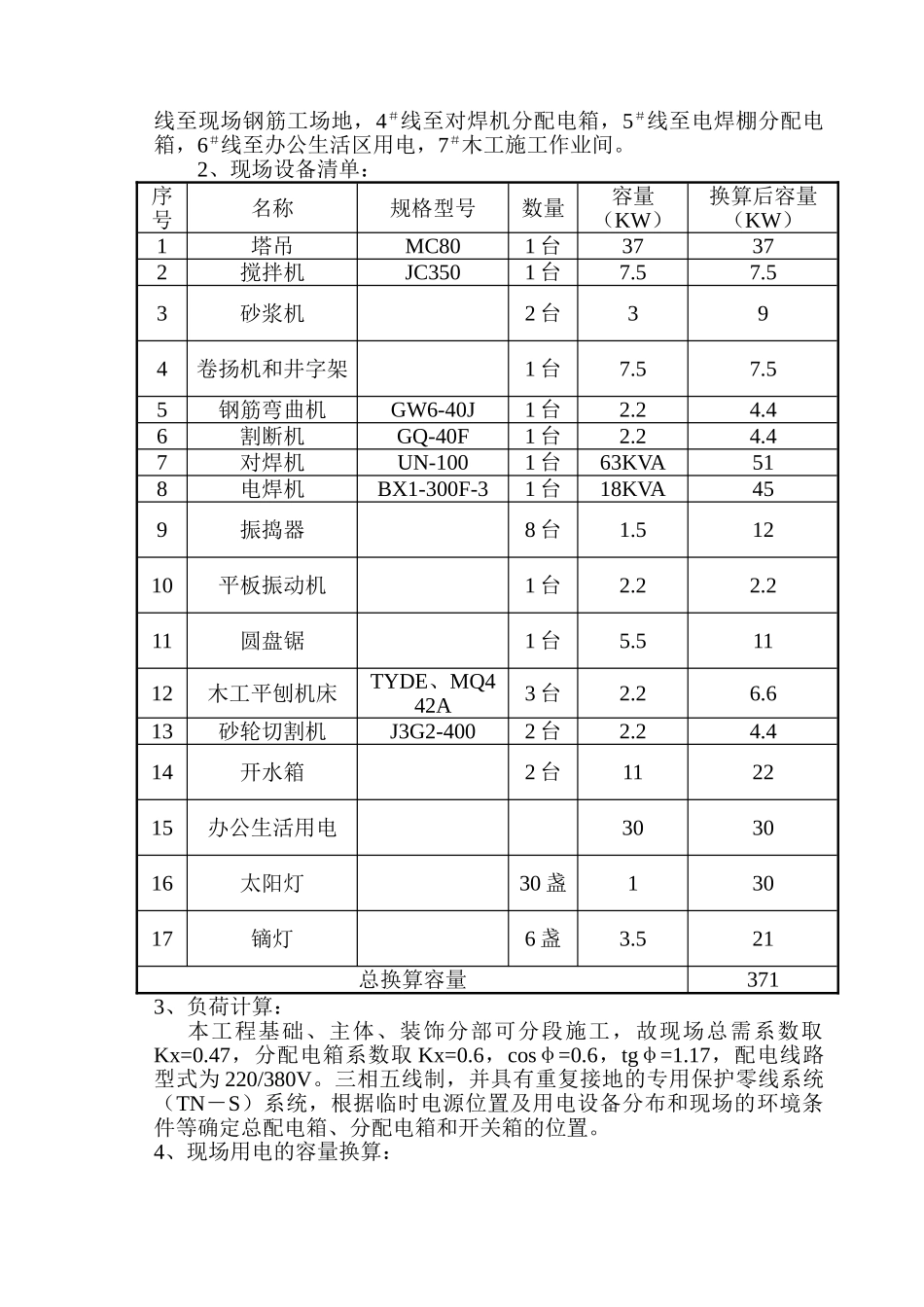

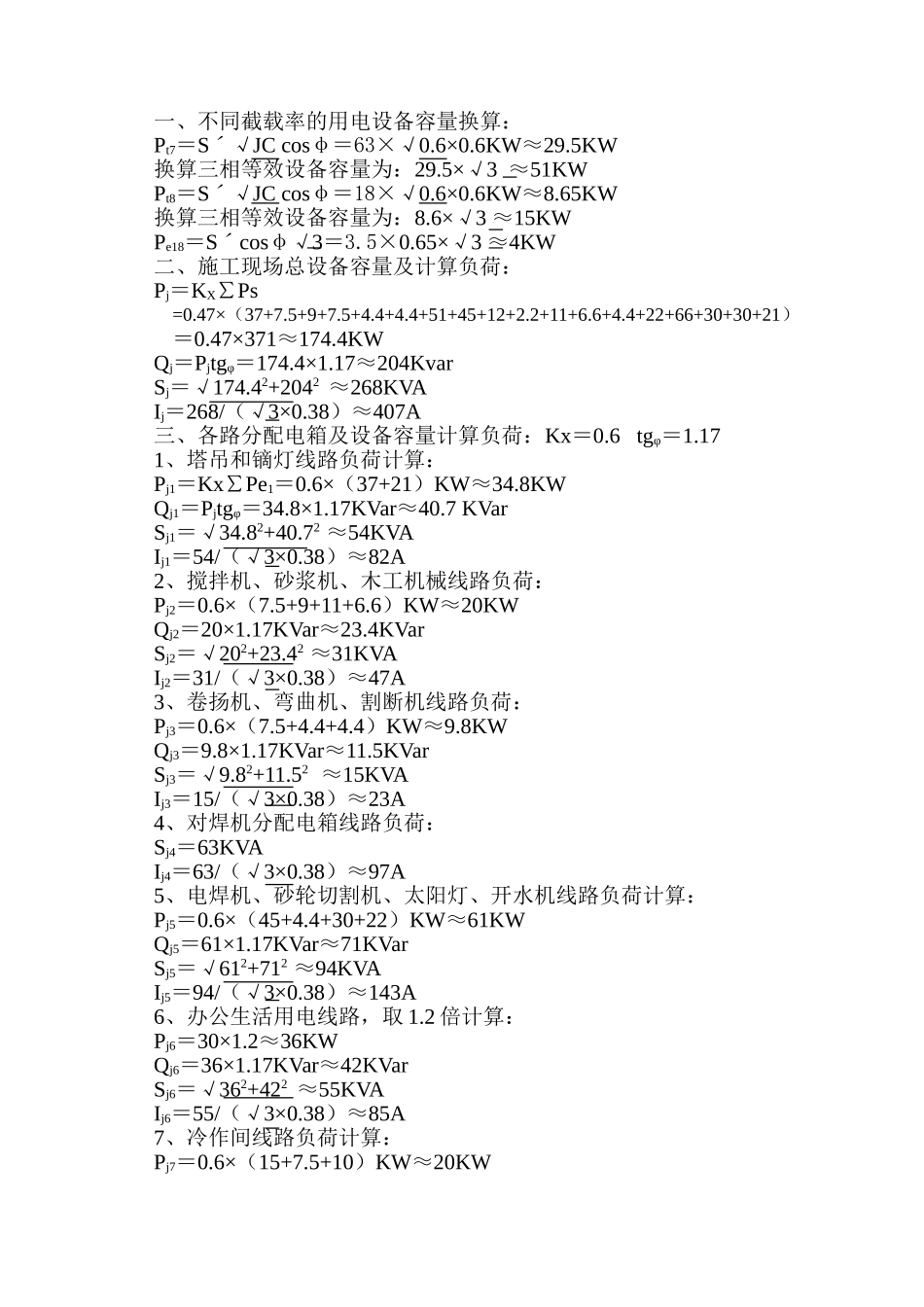

一、编制依据1、现行施工现场临时用电安全技术法律规范 JGJ46—882、建设单位提供的规划平面布置图3、建设方提供的高压箱变位置4、建设方与施工方签订的工程施工合同二、工程概况及工程特点1、东樱纺织 1#2#车间工程由无锡东樱纺织有限公司投资建设,无锡市城新建筑设计有限公司,中国华西工程设计建设总公司勘察,无锡市天骄建设工程监理有限公司监理。2、工程地点位于滨湖开发区高凯路北侧。本工程总建筑面积为13478.22m2。均为框架结构。3、规模:面积分别为 1#车间为 5 层,面积为 6358.82m2;2#车间为 4层,面积分别为 7119.4m2。。4、该工程有以下几个特点(1)工期紧:本工程合同暂定开工日期为 2025 年 8 月 12 日,暂定 2008 年 3 月 27 日为竣工交付日,总工期为 228 天。(2)周期长:本工程工期 228 天,施工周期长要做好各种材料、设备成品的保养及保护工作。综合上述情况及各种因素,必须仔细进行临时用水、用电的方案编制,确保用水、用电的安全便利。三、方案编制说明(一)用电方案1、施工现场供电总电源由甲方提供的箱变统一接出。为保证正常施工,不因线路故障而导致全部工程施工暂停,本着方便维修、有利于故障排除、满足工程施工和职工生活用电需要的原则,根据用电布置、负荷计算、用电容量计算,高压箱变至总配电箱需采纳电缆:本工程为 3×120+2×75 电缆线。2、方案确定各幢号配置总配电箱,分机械设备和使用功不同再设置分配电箱。本现场施工用电采纳 TN-S 系统。(二)用水方案本着合理规划、统一安排、尽可能节约工程施工费用的原则,依据业主提供的分水源点、用水管径,编制用水方案。主管需 DN75 镀锌管材,所用材料见新联家园二期工程临时用水材料单。用水支管为DN40 镀锌管材,均采纳丝扣连接,埋设深度为 50cm,具体布置见方案图。四、用电布置、负荷、用电容量计算书(一)1#2#车间用电布置、负荷、用电容量计算书1、用电布置:用电设备的布置线路走向见现场用电施工总平面图。施工现场设总配电箱 1 只,分配电箱有 7 只。总配电箱至分配电箱共有 7 路引出,从箱变至本楼施工总配电箱,采纳 3×120+1×75mm2电力电缆 200 米。其中 1#线至塔吊、施工电梯、镝灯分配箱,2#线至搅拌场地,3#线至现场钢筋工场地,4#线至对焊机分配电箱,5#线至电焊棚分配电箱,6#线至办公生活区用电,7#木工施工作业间。2、现场设备清单:序号名称规格型号数量容量(KW)换算后容...
