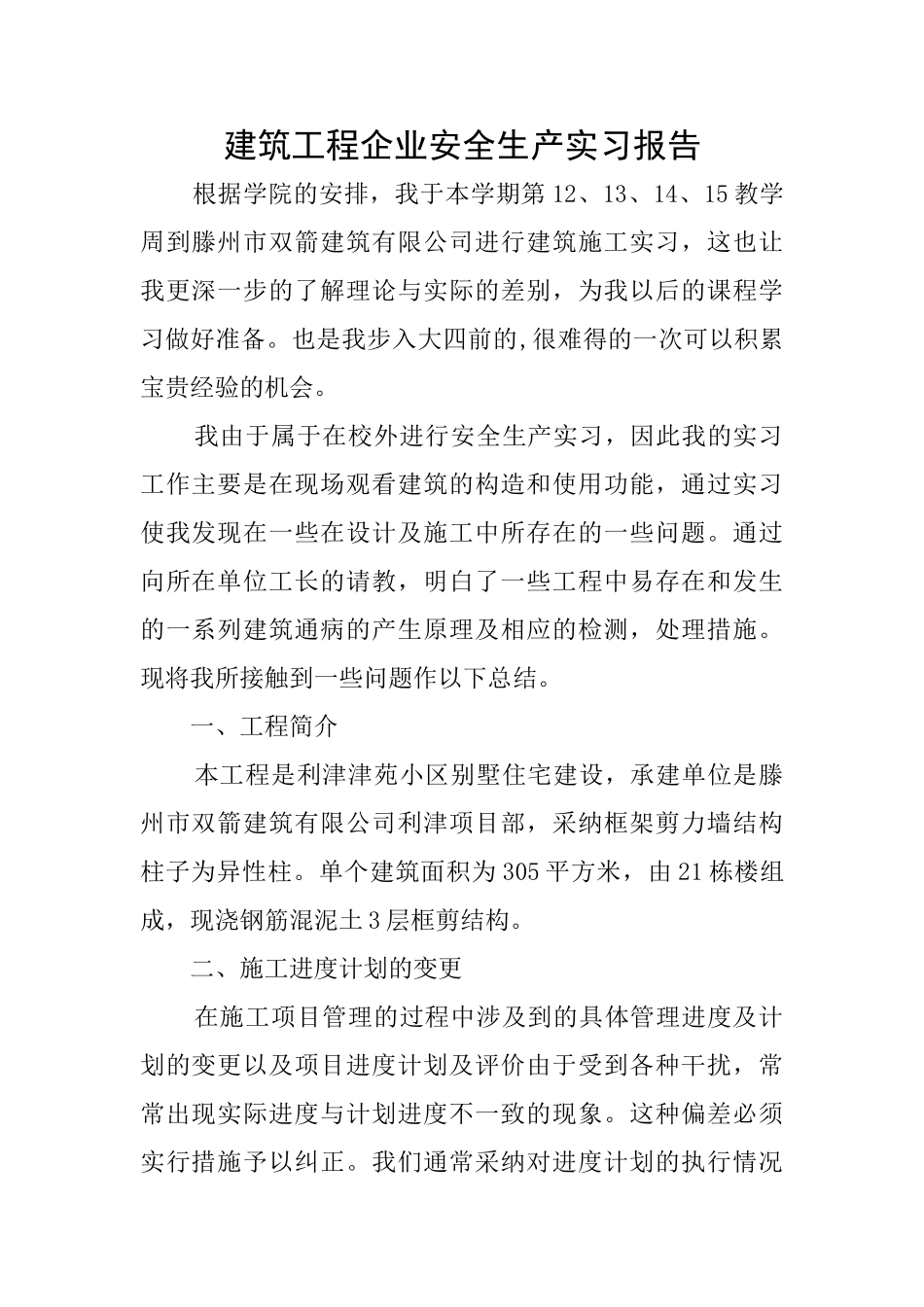

建筑工程企业安全生产实习报告 根据学院的安排,我于本学期第 12、13、14、15 教学周到滕州市双箭建筑有限公司进行建筑施工实习,这也让我更深一步的了解理论与实际的差别,为我以后的课程学习做好准备
也是我步入大四前的,很难得的一次可以积累宝贵经验的机会
我由于属于在校外进行安全生产实习,因此我的实习工作主要是在现场观看建筑的构造和使用功能,通过实习使我发现在一些在设计及施工中所存在的一些问题
通过向所在单位工长的请教,明白了一些工程中易存在和发生的一系列建筑通病的产生原理及相应的检测,处理措施
现将我所接触到一些问题作以下总结
一、工程简介 本工程是利津津苑小区别墅住宅建设,承建单位是滕州市双箭建筑有限公司利津项目部,采纳框架剪力墙结构柱子为异性柱
单个建筑面积为 305 平方米,由 21 栋楼组成,现浇钢筋混泥土 3 层框剪结构
二、施工进度计划的变更 在施工项目管理的过程中涉及到的具体管理进度及计划的变更以及项目进度计划及评价由于受到各种干扰,常常出现实际进度与计划进度不一致的现象
这种偏差必须实行措施予以纠正

我们通常采纳对进度计划的执行情况进行跟踪检查,发现问题后,及时实行措施加以解决
通过项目经理部的管理施工进度表,对工程的施工进度及存在的问题进行了解
由负责计划的工程师去现场,检查进度计划的实际执行情况,并定期与不定期的参加现场会议,了解工程实际进展情况,同时协调有关方面的进度关系
当出现工程进度出现大于 10 天以上的偏差时,我们一般要分析偏差的原因,分析偏差是否影响到后续工作和总工期,这种分析是通过时标网络计划进行的,我们在实行了各种手段解决进度滞后问题后,一般还要调整工作顺序、改变某些工作的逻辑关系、缩短某些工作的持续时间等方法,用工期优化的方法对原网络计划进行调整

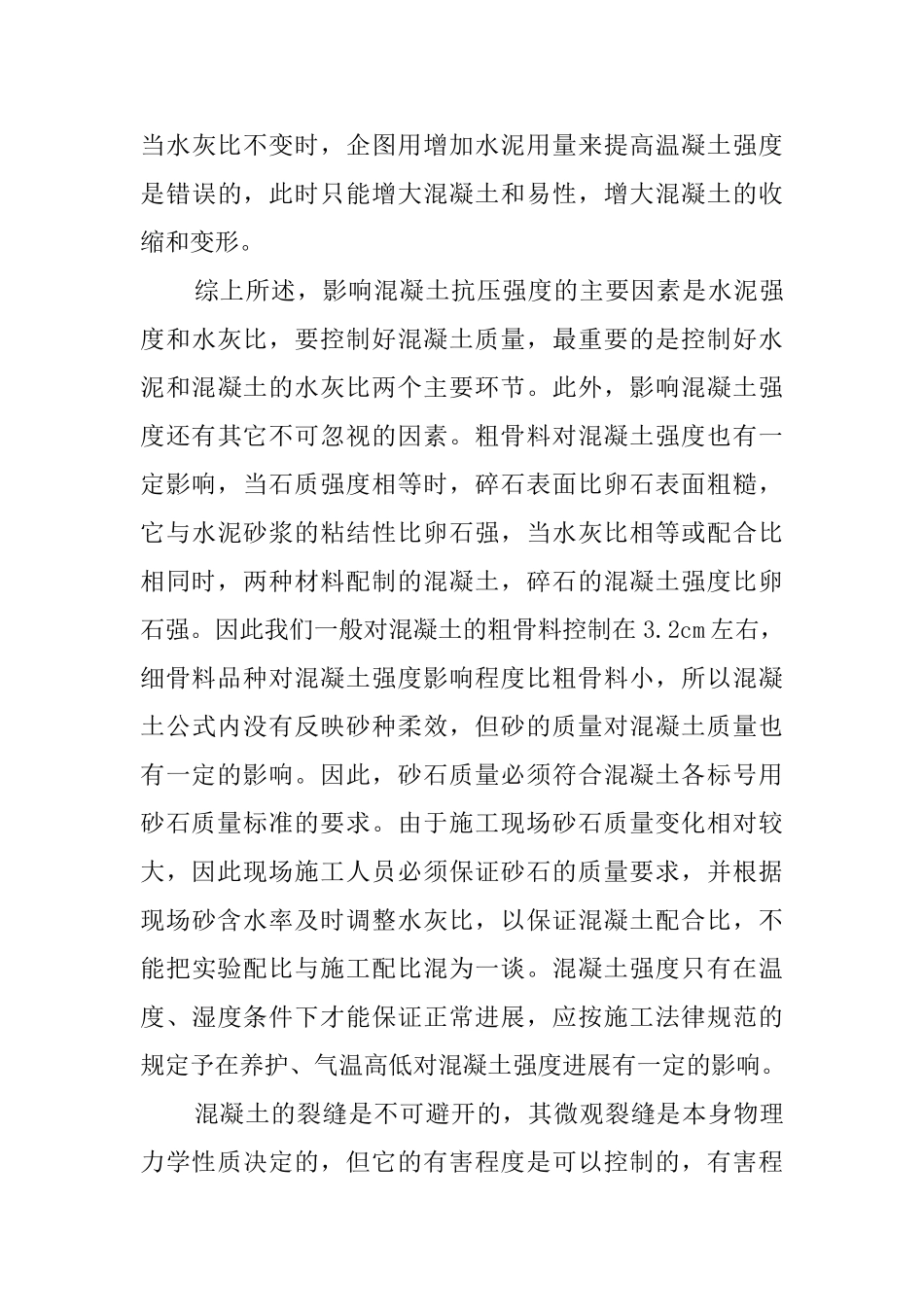

三、对混凝土框架结构的一些认识 我的对混凝土框架结构比较感兴趣,因此对于混凝土
