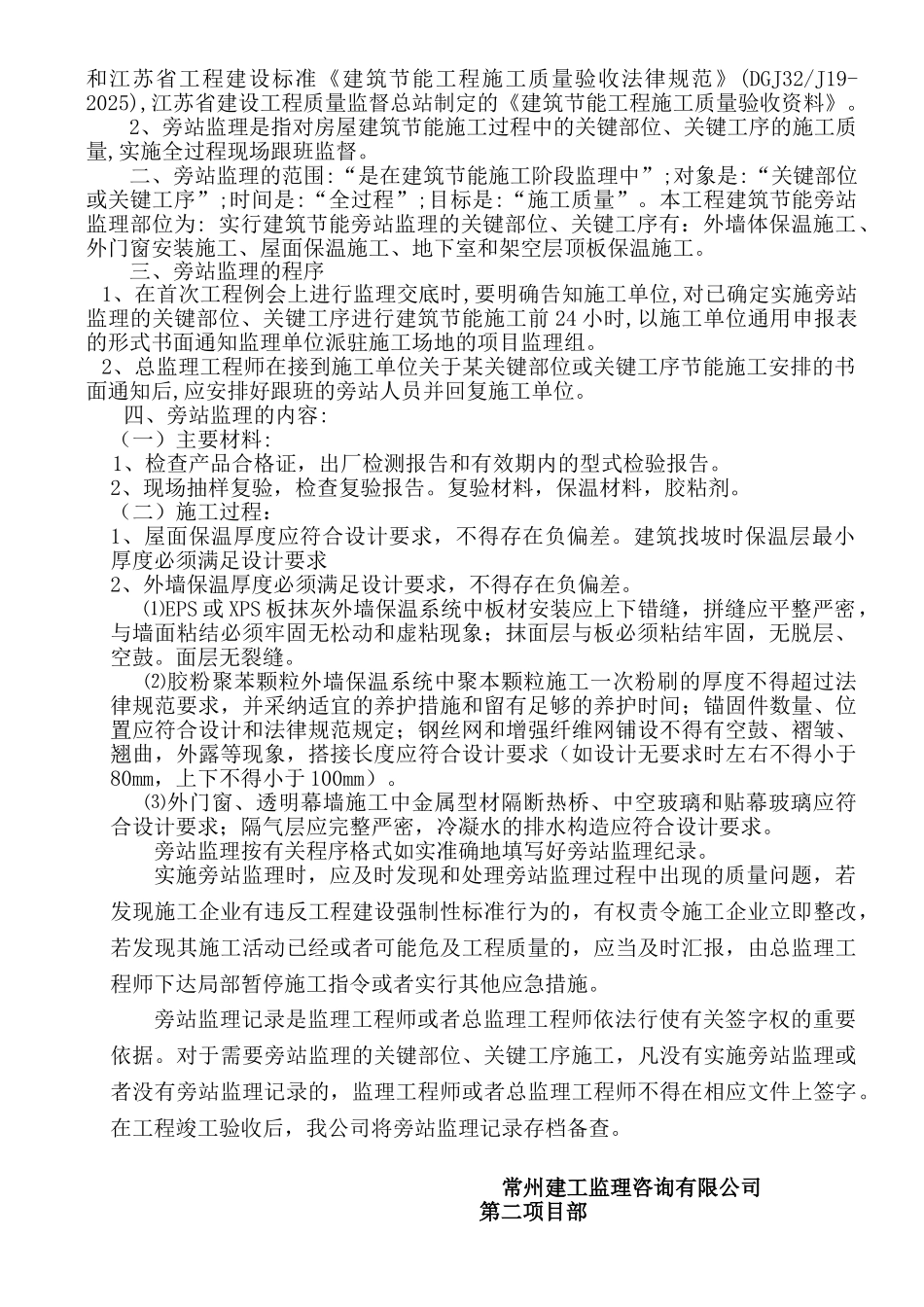

B13 凯旋城 B 区 16#17#18#21#22#23# 房 工程建筑节能旁站监理方案 内容提要:旁站监理的范围和内容 旁站监理的程序 项目监理机构(章): 专业监理工程师: 总监理工程师: 日 期: 江苏省建设厅建设监理处监制凯旋城 B 区 16#17#18#21#22#23#房工程建筑节能旁站监理方案一、总则1、编制依据:国家《建筑节能工程施工质量验收法律规范》(GB50411-2025)和江苏省工程建设标准《建筑节能工程施工质量验收法律规范》(DGJ32/J19-2025),江苏省建设工程质量监督总站制定的《建筑节能工程施工质量验收资料》。2、旁站监理是指对房屋建筑节能施工过程中的关键部位、关键工序的施工质量,实施全过程现场跟班监督。二、旁站监理的范围:“是在建筑节能施工阶段监理中”;对象是:“关键部位或关键工序”;时间是:“全过程”;目标是:“施工质量”。本工程建筑节能旁站监理部位为: 实行建筑节能旁站监理的关键部位、关键工序有:外墙体保温施工、外门窗安装施工、屋面保温施工、地下室和架空层顶板保温施工。 三、旁站监理的程序1、在首次工程例会上进行监理交底时,要明确告知施工单位,对已确定实施旁站监理的关键部位、关键工序进行建筑节能施工前 24 小时,以施工单位通用申报表的形式书面通知监理单位派驻施工场地的项目监理组。2、总监理工程师在接到施工单位关于某关键部位或关键工序节能施工安排的书面通知后,应安排好跟班的旁站人员并回复施工单位。四、旁站监理的内容:(一)主要材料:1、检查产品合格证,出厂检测报告和有效期内的型式检验报告。2、现场抽样复验,检查复验报告。复验材料,保温材料,胶粘剂。(二)施工过程:1、屋面保温厚度应符合设计要求,不得存在负偏差。建筑找坡时保温层最小厚度必须满足设计要求2、外墙保温厚度必须满足设计要求,不得存在负偏差。 ⑴EPS 或 XPS 板抹灰外墙保温系统中板材安装应上下错缝,拼缝应平整严密,与墙面粘结必须牢固无松动和虚粘现象;抹面层与板必须粘结牢固,无脱层、空鼓。面层无裂缝。 ⑵胶粉聚苯颗粒外墙保温系统中聚本颗粒施工一次粉刷的厚度不得超过法律规范要求,并采纳适宜的养护措施和留有足够的养护时间;锚固件数量、位置应符合设计和法律规范规定;钢丝网和增强纤维网铺设不得有空鼓、褶皱、翘曲,外露等现象,搭接长度应符合设计要求(如设计无要求时左右不得小于80mm,上下不得小于 100mm)。 ⑶外门窗、透明幕墙施工中金属型材隔断热桥、中空玻璃和贴幕玻璃应符...
