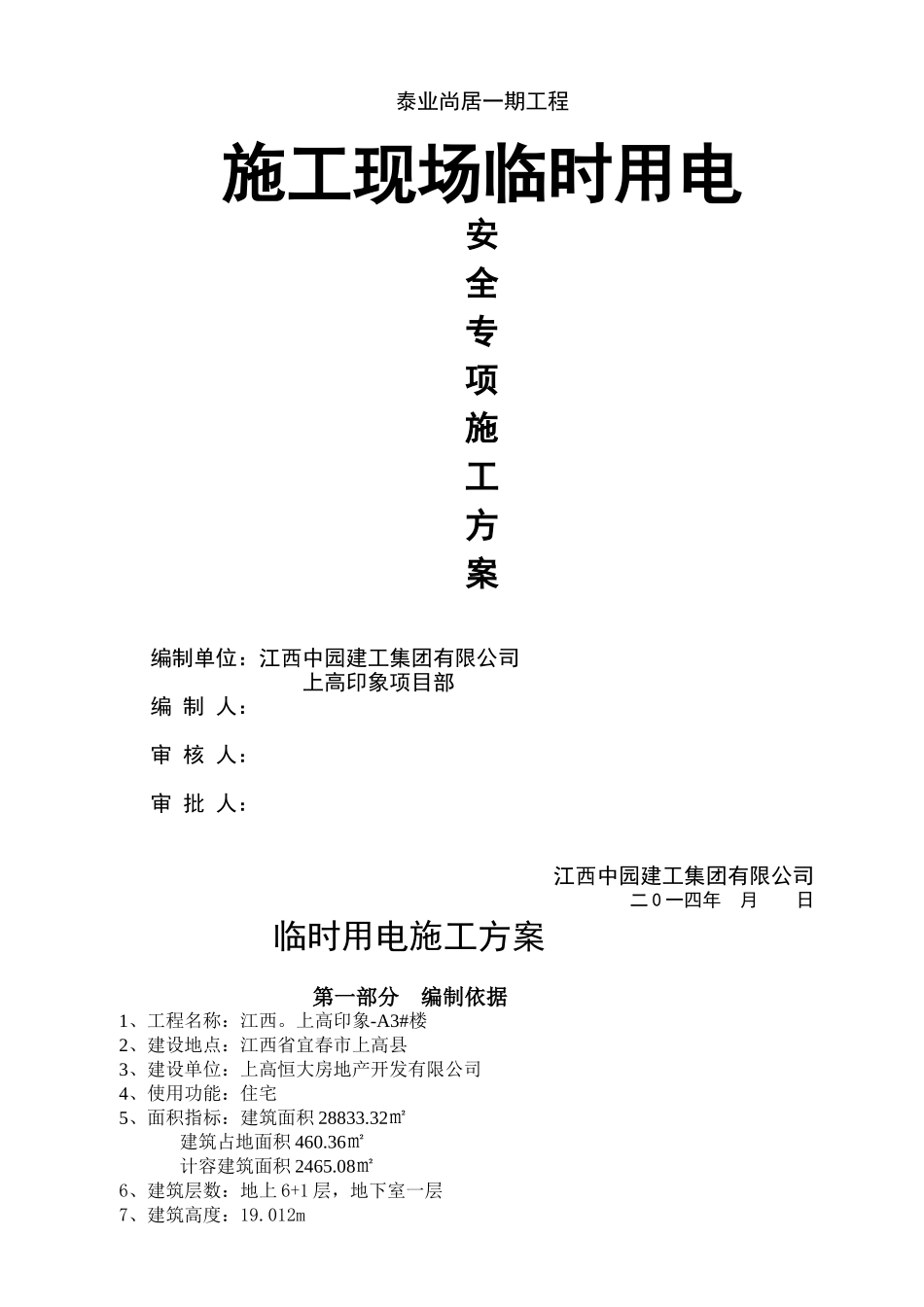

泰业尚居一期工程施工现场临时用电安全专项施工方案编制单位:江西中园建工集团有限公司 上高印象项目部编 制 人:审 核 人:审 批 人:江西中园建工集团有限公司二 0 一四年 月 日临时用电施工方案第一部分 编制依据1、工程名称:江西
上高印象-A3#楼2、建设地点:江西省宜春市上高县3、建设单位:上高恒大房地产开发有限公司4、使用功能:住宅5、面积指标:建筑面积 28833
32㎡ 建筑占地面积 460
36㎡ 计容建筑面积 2465
08㎡6、建筑层数:地上 6+1 层,地下室一层7、建筑高度:19
012m8、建筑分类:多层

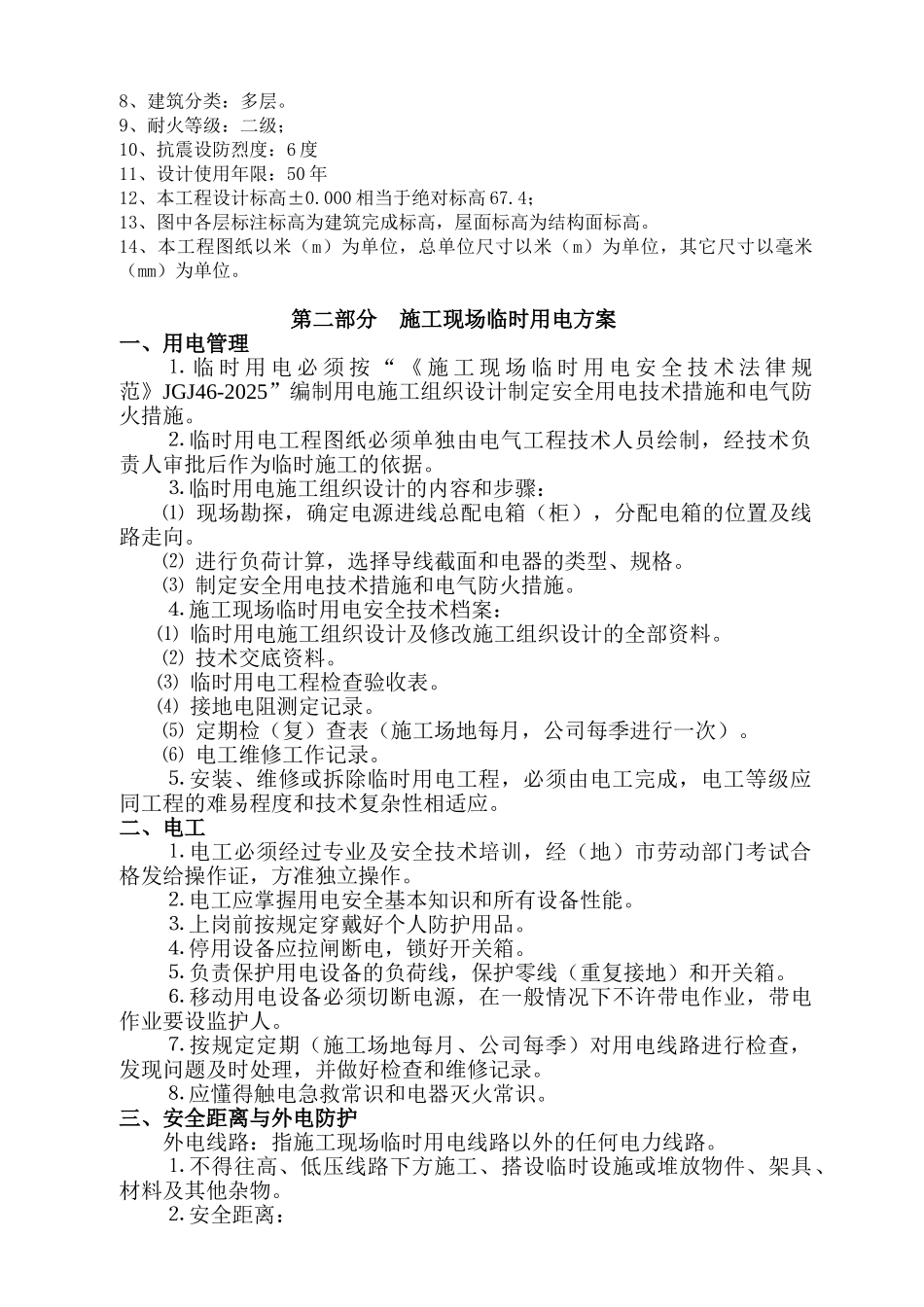

9、耐火等级:二级;10、抗震设防烈度:6 度11、设计使用年限:50 年 12、本工程设计标高±0
000 相当于绝对标高 67
4;13、图中各层标注标高为建筑完成标高,屋面标高为结构面标高
14、本工程图纸以米(m)为单位,总单位尺寸以米(m)为单位,其它尺寸以毫米(mm)为单位

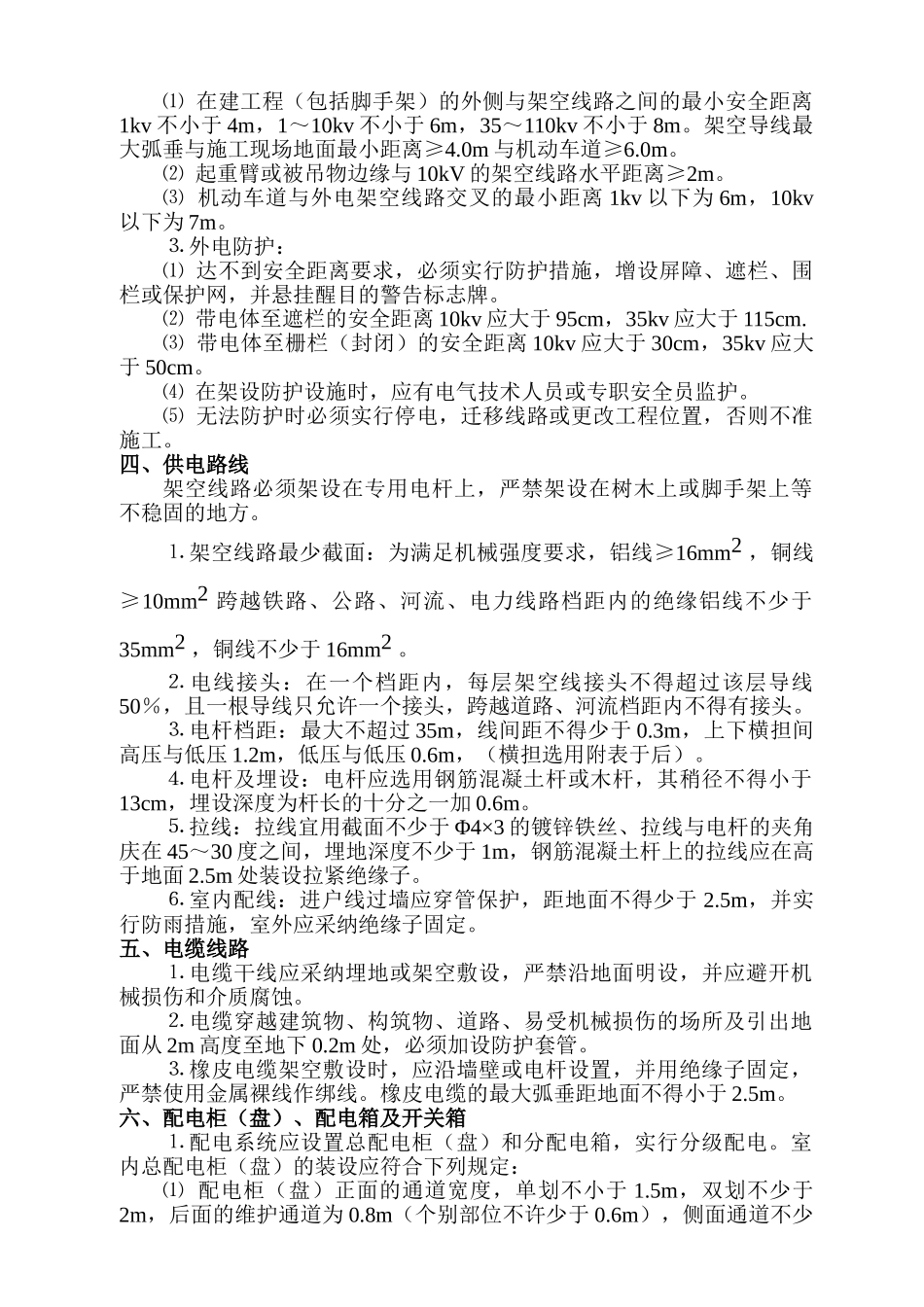

第二部分 施工现场临时用电方案一、用电管理⒈ 临 时 用 电 必 须 按 “ 《 施 工 现 场 临 时 用 电 安 全 技 术 法 律 规范》JGJ46-2025”编制用电施工组织设计制定安全用电技术措施和电气防火措施
⒉ 临时用电工程图纸必须单独由电气工程技术人员绘制,经技术负责人审批后作为临时施工的依据
⒊ 临时用电施工组织设计的内容和步骤:⑴ 现场勘探,确定电源进线总配电箱(柜),分配电箱的位置及线路走向
⑵ 进行负荷计算,选择导线截面和电器的类型、规格
⑶ 制定安全用电技术措施和电气防火措施
⒋ 施工现场临时用电安全技术档案: ⑴ 临时用电施工组织设计及修改施工组织设计的全部资料
⑵ 技术交底资料
⑶ 临时用电工程检查验收表
⑷ 接地电阻测定记录
⑸ 定期检(复)查表(施工场地每月,公司每季进行一次)
⑹ 电工维修工作记录
⒌ 安装、维修或拆除临时用电
