施工用电施工方案一、临时用电施工组织设计1、临时用电设备在 5 台以上或设备总容量在 50KW 及 50KW 以上者,应编制临时用电施工组织设计
2、临时用电施工组织设计的内容和步骤应包括:现场勘探;确定电源进线,变电所、配电室、总配电箱、分配电箱等的位置及线路位置走向;进行负荷计算;选择变压容量、导线截面对面和电器的类型、规格;绘制电气平面图、立面图和接线系统图;制定安全用电技术措施和电气防火措施
4、临时用电工程图必须单独绘制,并作为临时用电施工的依据
5、临时用电施工组织设计必须由电气工程技术人员编制,技术负责人审核,经主管部门批准后实施,并遵守《施工组织设计及审批制度》
6、变更临时用电施工组织设计时必须履行第 5 条规定手续,并补充有关图纸资料
二、施工现场临时用电必须建立安全技术档案,其内容应包括:1、临时用电施工组织设计的全部资料
2、修改临时用电施工组织设计的资料
3、技术交底资料
4、临时用电工程检查验收表
5、电气设备的试、检验凭单和调试记录
6、接地电阻测定记录表
7、定期检(复)查表
8、电工维修工作记录
安全技术档案应由主管该现场的电气技术人员负责建立与管理
其中《电动维修工作记录》可指定电工代管,并与临时用电工程拆除后统一归档

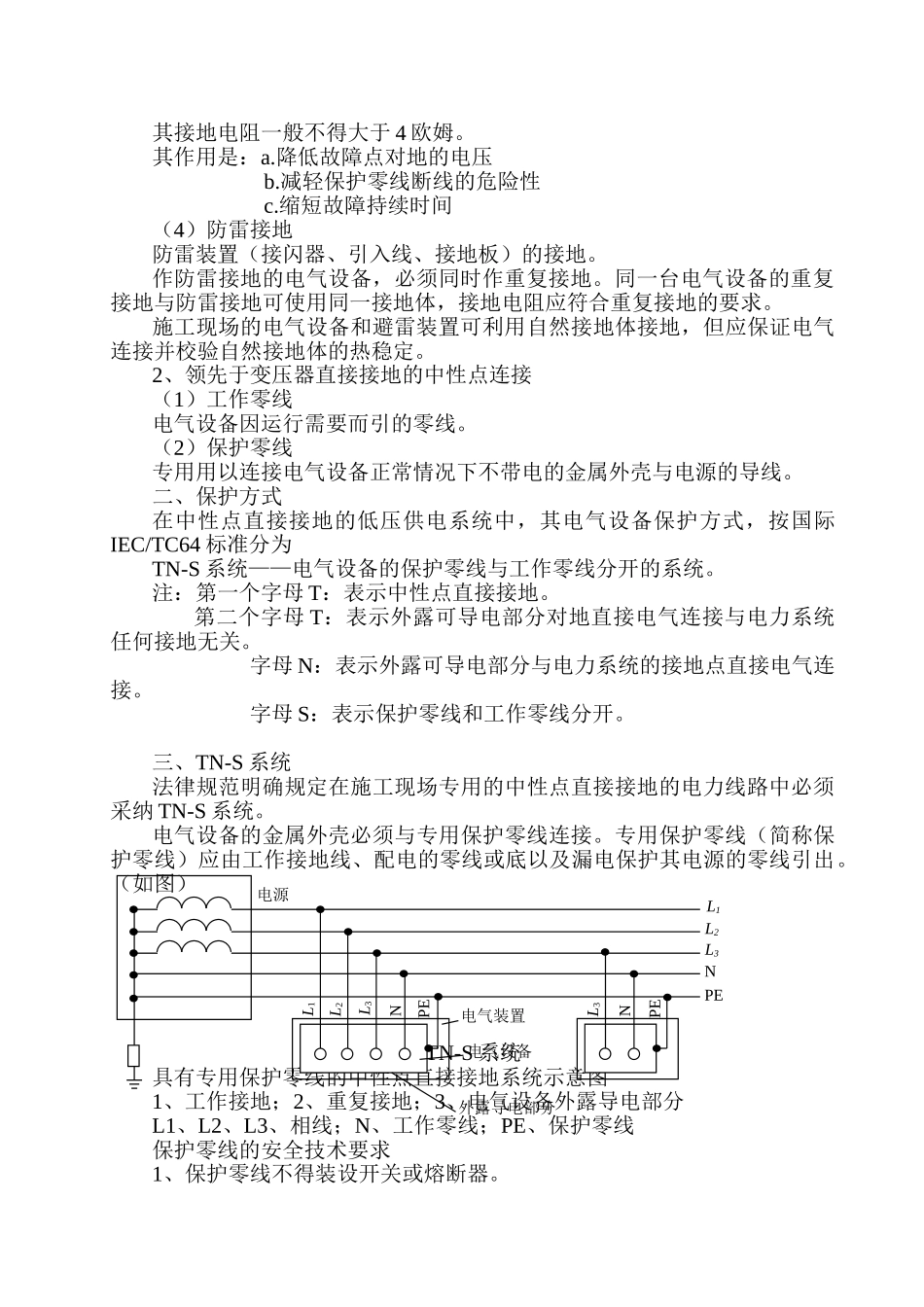

接地与接零保护系统一、基本概念1、接地电器的某一可导电部分与大地之间用导体作电气连接
在电气工程上,接地主要有如下四种类别:(1)工作接地在电力系统中,因运行需要的接地(例如三项供电系统中,电源中性点的接地)称为工作接地,其接地电阻不得大于 4 欧姆
(2)保护接地在电力系统中,将电气设备正常情况下,不带电的金属外壳同大地连接起来的接地
其接地电阻不得大于 4 欧姆
(3)重复接地在采纳保护接零的中性点枝节节地系统中,除在中性点直接接地外,在中性线上一处或多处通过接地装置再与大地连接起来的接地
其接地电阻一般不得大于 4
