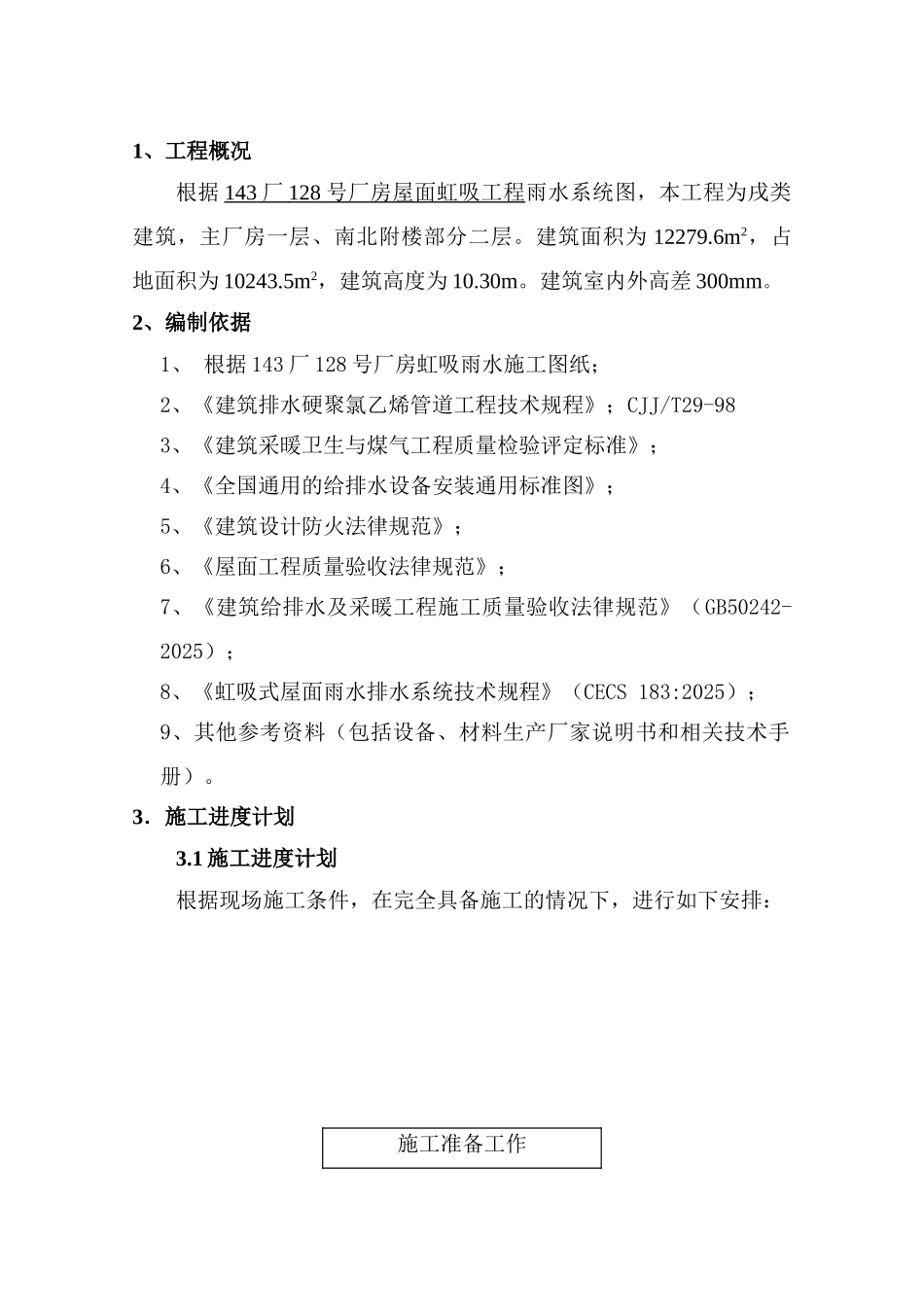

施工组织设计目录1.工程概况2.编制依据3.施工进度计划4.施工部署5.施工前的准备6.施工方案及技术措施7.主要材料的技术性能指标8.质量保证措施9.安全文明施工保证体系10.机械设备1、工程概况 根据 143 厂 128 号厂房屋面虹吸工程 雨水系统图,本工程为戌类建筑,主厂房一层、南北附楼部分二层。建筑面积为 12279.6m2,占地面积为 10243.5m2,建筑高度为 10.30m。建筑室内外高差 300mm。2、编制依据1、 根据 143 厂 128 号厂房虹吸雨水施工图纸;2、《建筑排水硬聚氯乙烯管道工程技术规程》;CJJ/T29-983、《建筑采暖卫生与煤气工程质量检验评定标准》;4、《全国通用的给排水设备安装通用标准图》;5、《建筑设计防火法律规范》;6、《屋面工程质量验收法律规范》;7、《建筑给排水及采暖工程施工质量验收法律规范》(GB50242-2025);8、《虹吸式屋面雨水排水系统技术规程》(CECS 183:2025);9、其他参考资料(包括设备、材料生产厂家说明书和相关技术手册)。3.施工进度计划3.1 施工进度计划根据现场施工条件,在完全具备施工的情况下,进行如下安排:施工准备工作 管道、管件、设备器具的检 验测量与定位 预留孔洞处理 埋地排水管道安装与试验支、吊、托架的安装立管及水平总支管预制立管及水平总支管安装排水管道试验交工验收3.2 工期保证措施3.2.1 安装工期的关键工序控制合理安排,从关键工序上找进度。本分项工程的关键工序为1.2.1.1 在施工条件具备前进场了解各方情况,以缩短进场准备工作时间,争取进场即开工。1.2.1.2 安排有经验的工人与专职测量员一起测量实际尺寸并放线。一方面可以直接进行技术交底,另一方面有利于根据实际测量尺寸进行预制。1.2.1.3 管道预制根据合理的分段方法可以加快预制及安装的进度,该分段的时候要分段,不该分段的时候尽量在地面焊接。出户管有不小于 0.2%的坡度。3.2.2 进度协调管理3.2.2.1 按建设单位指挥部、监理单位的要求,按时参加现场施工协调会,协调好与其他施工单位的关系,主动向建设单位指挥部、监理单位提出保证计划的合理化建议,及时提出下一部施工中可能出现影响工期的各种问题,对安装进度计划进行调整、完善和充实。在整个施工过程中,坚决服从建设单位指挥部、监理单位的统一协调。3.2.2.2 围绕周进度计划的展开,对发现的问题随时协调解决。属项目经理部内部的问题,由项目经理协调解决;发现其他施工单位影响进度时,由项目经理与有关单位协调解决,...
