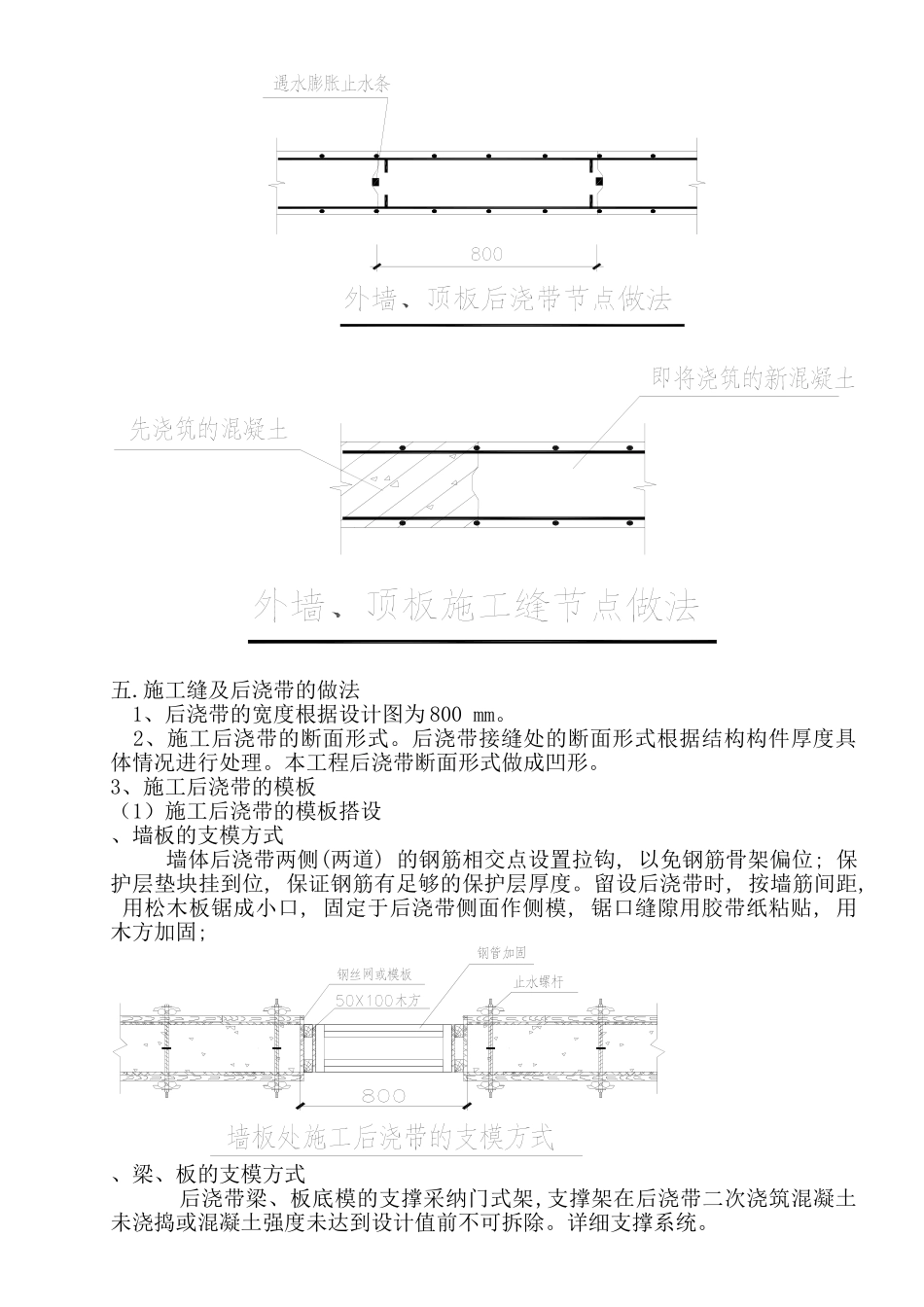

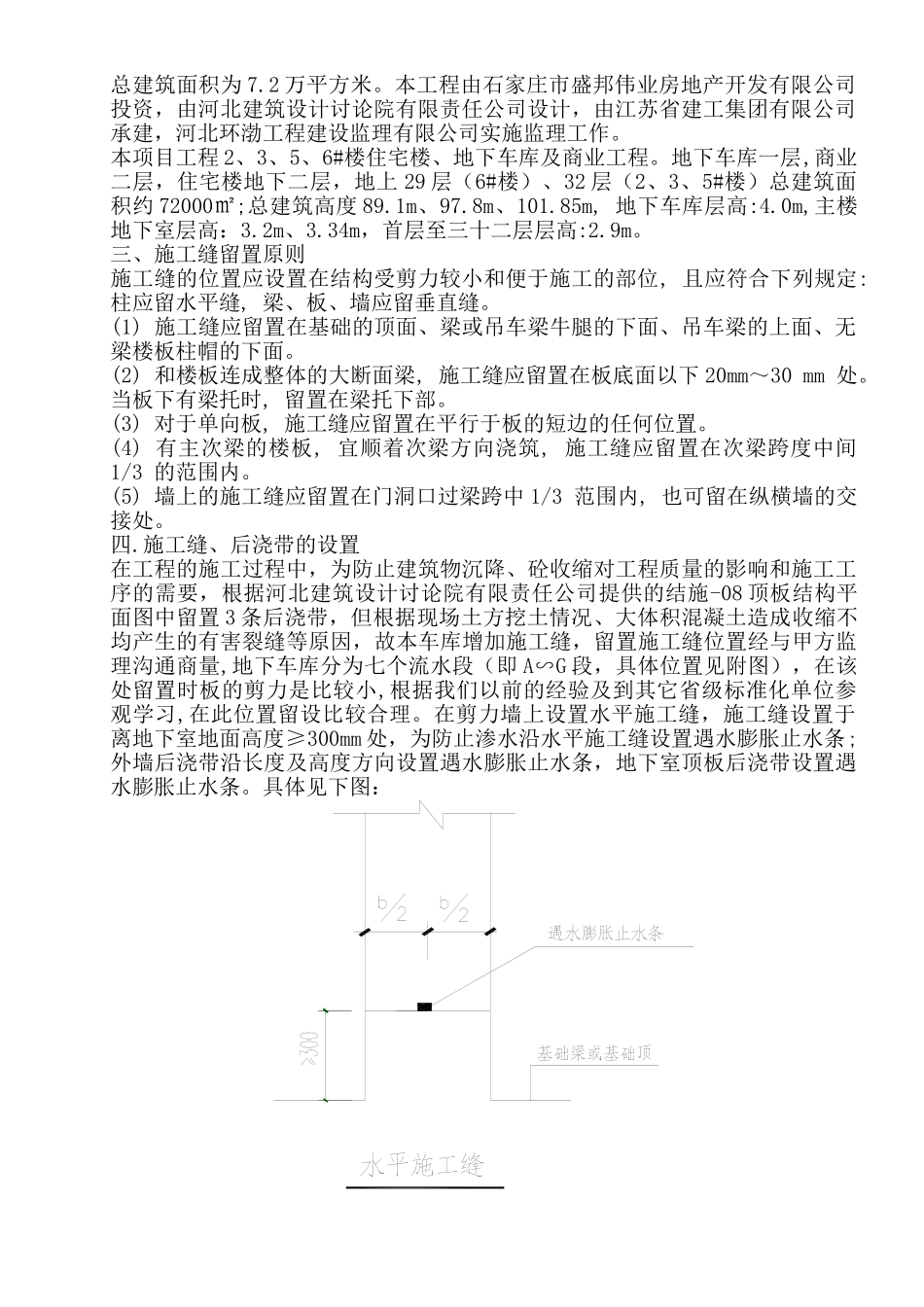

目 录一、编制依据………………………………………………………………………2二、工程概况………………………………………………………………………2三、施工缝留置原则………………………………………………………………2四、施工缝、后浇带的设置………………………………………………………2五、施工缝、后浇带的做法………………………………………………………5六、施工缝、后浇带的保护………………………………………………………9七、常见问题及处理办法…………………………………………………………9附图 1施工逢、后浇带处理方案一、编制依据《高层建筑混凝土结构技术规程》(JGJ3-2025)《高层建筑箱形与筏形基础技术规程》(JGJ6-99)《建筑抗震设计法律规范》GB50011-2025)《混凝土结构工程施工及验收法律规范》(GB50204-2025)《混凝土强度检验评定标准》(GBT50107-2025)《建筑安全检查标准》(JGJ59-2025)《混凝土结构构造手册》 本工程结构设计图纸二、工程概况石家庄孙村 12#地块工程位于石家庄市裕华区仓兴街西侧,南二环东路北侧,总建筑面积为 7.2 万平方米。本工程由石家庄市盛邦伟业房地产开发有限公司投资,由河北建筑设计讨论院有限责任公司设计,由江苏省建工集团有限公司承建,河北环渤工程建设监理有限公司实施监理工作。本项目工程 2、3、5、6#楼住宅楼、地下车库及商业工程。地下车库一层,商业二层,住宅楼地下二层,地上 29 层(6#楼)、32 层(2、3、5#楼)总建筑面积约 72000㎡;总建筑高度 89.1m、97.8m、101.85m, 地下车库层高:4.0m,主楼地下室层高:3.2m、3.34m,首层至三十二层层高:2.9m。三、施工缝留置原则施工缝的位置应设置在结构受剪力较小和便于施工的部位, 且应符合下列规定:柱应留水平缝, 梁、板、墙应留垂直缝。(1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。 (2) 和楼板连成整体的大断面梁, 施工缝应留置在板底面以下 20mm~30 mm 处。当板下有梁托时, 留置在梁托下部。 (3) 对于单向板, 施工缝应留置在平行于板的短边的任何位置。 (4) 有主次梁的楼板, 宜顺着次梁方向浇筑, 施工缝应留置在次梁跨度中间1/3 的范围内。 (5) 墙上的施工缝应留置在门洞口过梁跨中 1/3 范围内, 也可留在纵横墙的交接处。 四.施工缝、后浇带的设置在工程的施工过程中,为防止建筑物沉降、砼收缩对工程质量的影响和施工工序的需要,根据...
