楼外墙抹灰工程施工方案

楼外墙抹灰工程施工方案_第1页
1/1

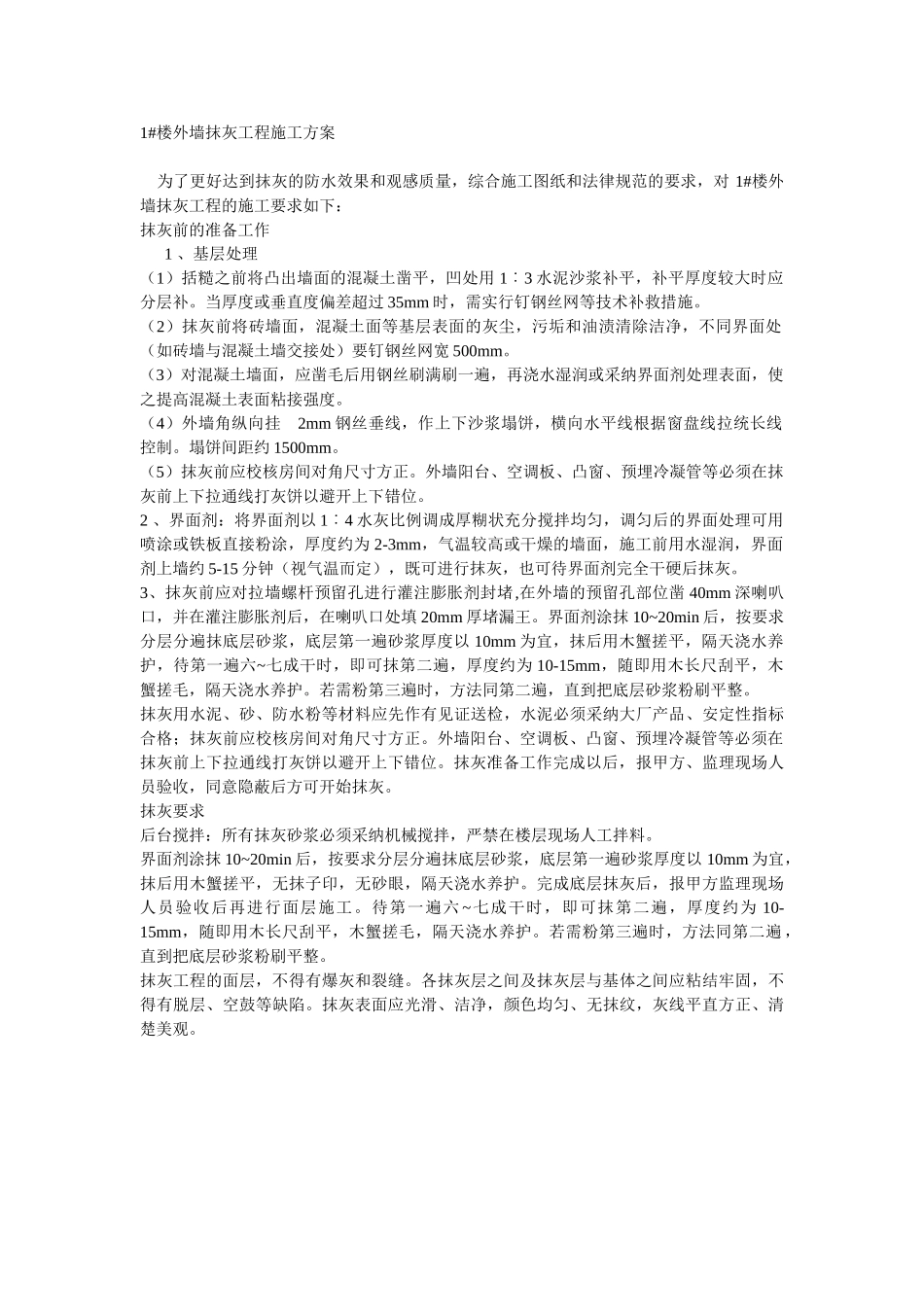

1#楼外墙抹灰工程施工方案 为了更好达到抹灰的防水效果和观感质量,综合施工图纸和法律规范的要求,对 1#楼外墙抹灰工程的施工要求如下:抹灰前的准备工作 1 、基层处理 (1)括糙之前将凸出墙面的混凝土凿平,凹处用 1︰3 水泥沙浆补平,补平厚度较大时应分层补。当厚度或垂直度偏差超过 35mm 时,需实行钉钢丝网等技术补救措施。 (2)抹灰前将砖墙面,混凝土面等基层表面的灰尘,污垢和油渍清除洁净,不同界面处(如砖墙与混凝土墙交接处)要钉钢丝网宽 500mm。 (3)对混凝土墙面,应凿毛后用钢丝刷满刷一遍,再浇水湿润或采纳界面剂处理表面,使之提高混凝土表面粘接强度。 (4)外墙角纵向挂 2mm 钢丝垂线,作上下沙浆塌饼,横向水平线根据窗盘线拉统长线控制。塌饼间距约 1500mm。 (5)抹灰前应校核房间对角尺寸方正。外墙阳台、空调板、凸窗、预埋冷凝管等必须在抹灰前上下拉通线打灰饼以避开上下错位。2 、界面剂:将界面剂以 1︰4 水灰比例调成厚糊状充分搅拌均匀,调匀后的界面处理可用喷涂或铁板直接粉涂,厚度约为 2-3mm,气温较高或干燥的墙面,施工前用水湿润,界面剂上墙约 5-15 分钟(视气温而定),既可进行抹灰,也可待界面剂完全干硬后抹灰。3、抹灰前应对拉墙螺杆预留孔进行灌注膨胀剂封堵,在外墙的预留孔部位凿 40mm 深喇叭口,并在灌注膨胀剂后,在喇叭口处填 20mm 厚堵漏王。界面剂涂抹 10~20min 后,按要求分层分遍抹底层砂浆,底层第一遍砂浆厚度以 10mm 为宜,抹后用木蟹搓平,隔天浇水养护,待第一遍六~七成干时,即可抹第二遍,厚度约为 10-15mm,随即用木长尺刮平,木蟹搓毛,隔天浇水养护。若需粉第三遍时,方法同第二遍,直到把底层砂浆粉刷平整。抹灰用水泥、砂、防水粉等材料应先作有见证送检,水泥必须采纳大厂产品、安定性指标合格;抹灰前应校核房间对角尺寸方正。外墙阳台、空调板、凸窗、预埋冷凝管等必须在抹灰前上下拉通线打灰饼以避开上下错位。抹灰准备工作完成以后,报甲方、监理现场人员验收,同意隐蔽后方可开始抹灰。抹灰要求后台搅拌:所有抹灰砂浆必须采纳机械搅拌,严禁在楼层现场人工拌料。界面剂涂抹 10~20min 后,按要求分层分遍抹底层砂浆,底层第一遍砂浆厚度以 10mm 为宜,抹后用木蟹搓平,无抹子印,无砂眼,隔天浇水养护。完成底层抹灰后,报甲方监理现场人员验收后再进行面层施工。待第一遍六 ~七成干时,即可抹第二遍,厚度约为 10-15mm,随...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

楼外墙抹灰工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
