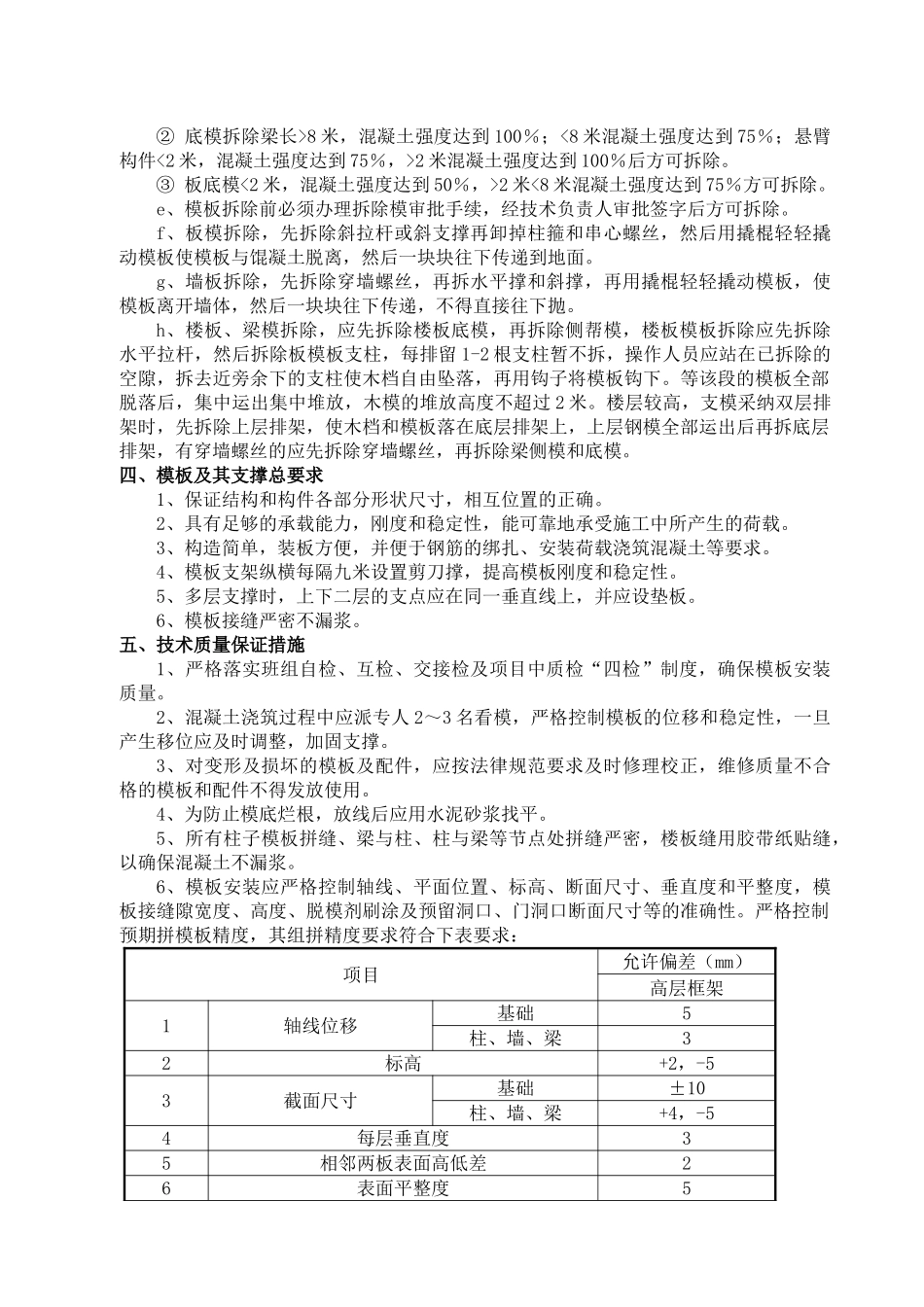

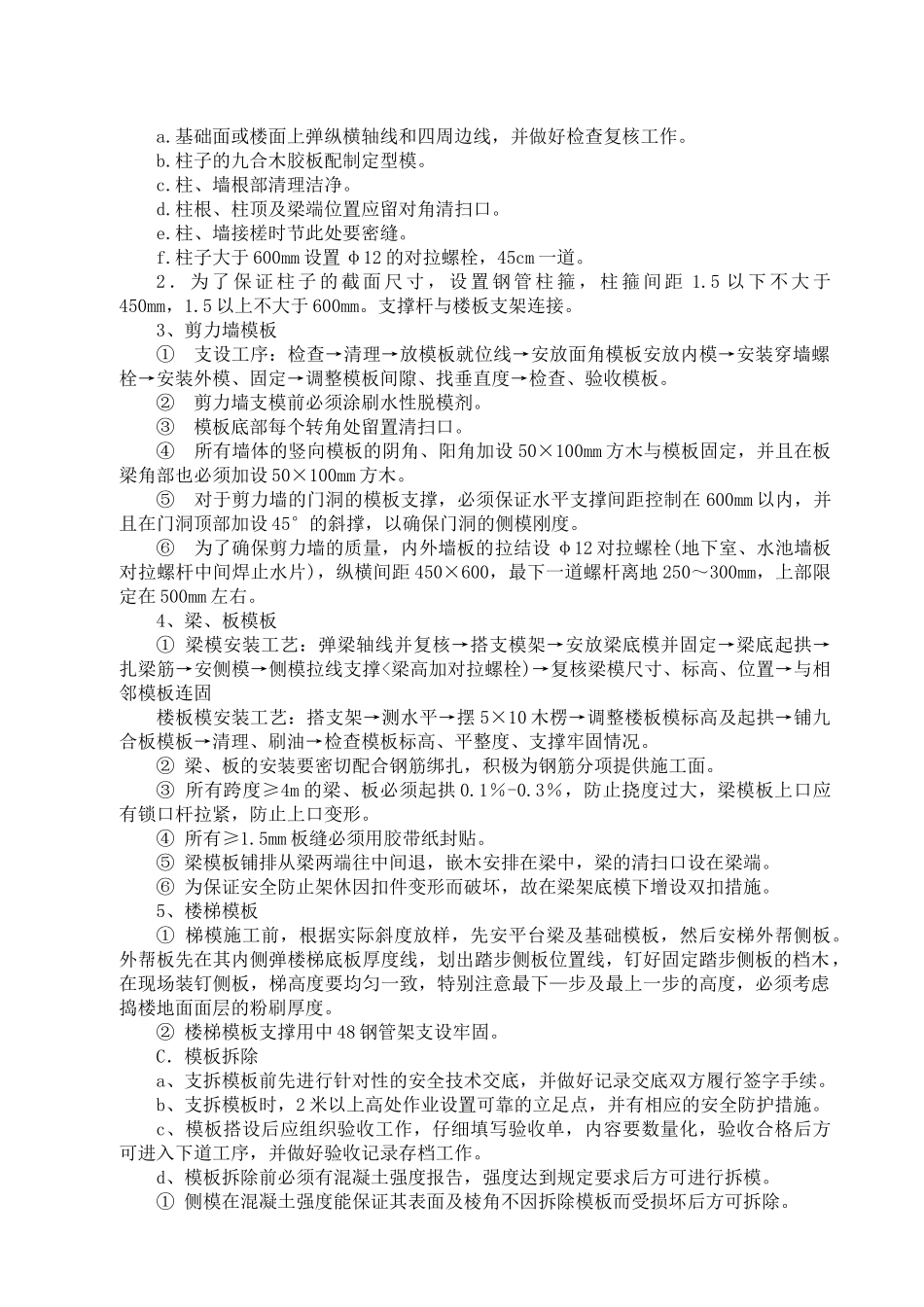

模板、支架工程专项方案一、工程概况 御水湾花园二期三标段工程位于南京市白下区中和桥北村一号(原南京制药厂),东侧为御水湾花园一期,南侧为秦淮河北路,西侧为光卡路,本标段由 18 个单体工程组成:38#~43#、45#~47#楼住宅(砖混六层),48#~51#住宅(框剪3、7 层),教工食堂(框架二层);教学楼(框架四层),5#、6#、7#地下室车库(框剪一层)
总建筑面积 37803
建筑耐火等级地上二级,地下一级,抗震设防烈度七度,合理使用年限 50 年,人防工程抗力等级为 6B 级,二类二级防火设计,建筑防水屋面及地下室均为二级,建筑结构安全等级为二级,地基基础设计等级为丙级
000 相对于绝对标高 13
40 米,具体详总图
二、模板及支撑系统的支设材料选定 针对工程质量要求“确保一次性合格”的目的,为了确保混凝土的质量和美观,在材料上选用了 18mm 全新九合木胶板作为梁、柱、墙、板的模板,木档采纳 5×10cm 松木方料,支架全部采纳 φ48~3
5mm A3 钢管
三、模板安拆施工 A.模板安装前准备工作 a.模板拼装 模板组装要严格根据模板图尺寸拼装成整体,并控制模板的偏差在法律规范允许的范围内,拼装好模板后要求逐块检查其背楞是否符合模板设计,模板的编号与所用的部位是否一致
b.模板的基准定位工作 首先引测建筑的边柱或者墙轴线,并以该轴线为起点,引出每条轴线,并根据轴线与施工图用墨线弹出模板的内线、边线以及外侧控制线,施工前五线必须到位,以便于模板的安装和校正
c.标高测量 利用水准仪将建筑物水平标高根据实际要求,直接引测到模板的安装位置
d.竖向模板的支设应根据模板支设图
e.已经破损或者不符合模板设计图的零配件以及面板不得投入使用
f.支模前对前一道工序的标高、尺寸预留孔等位置按设计图纸做好技术复核工作
B.模板支设1
