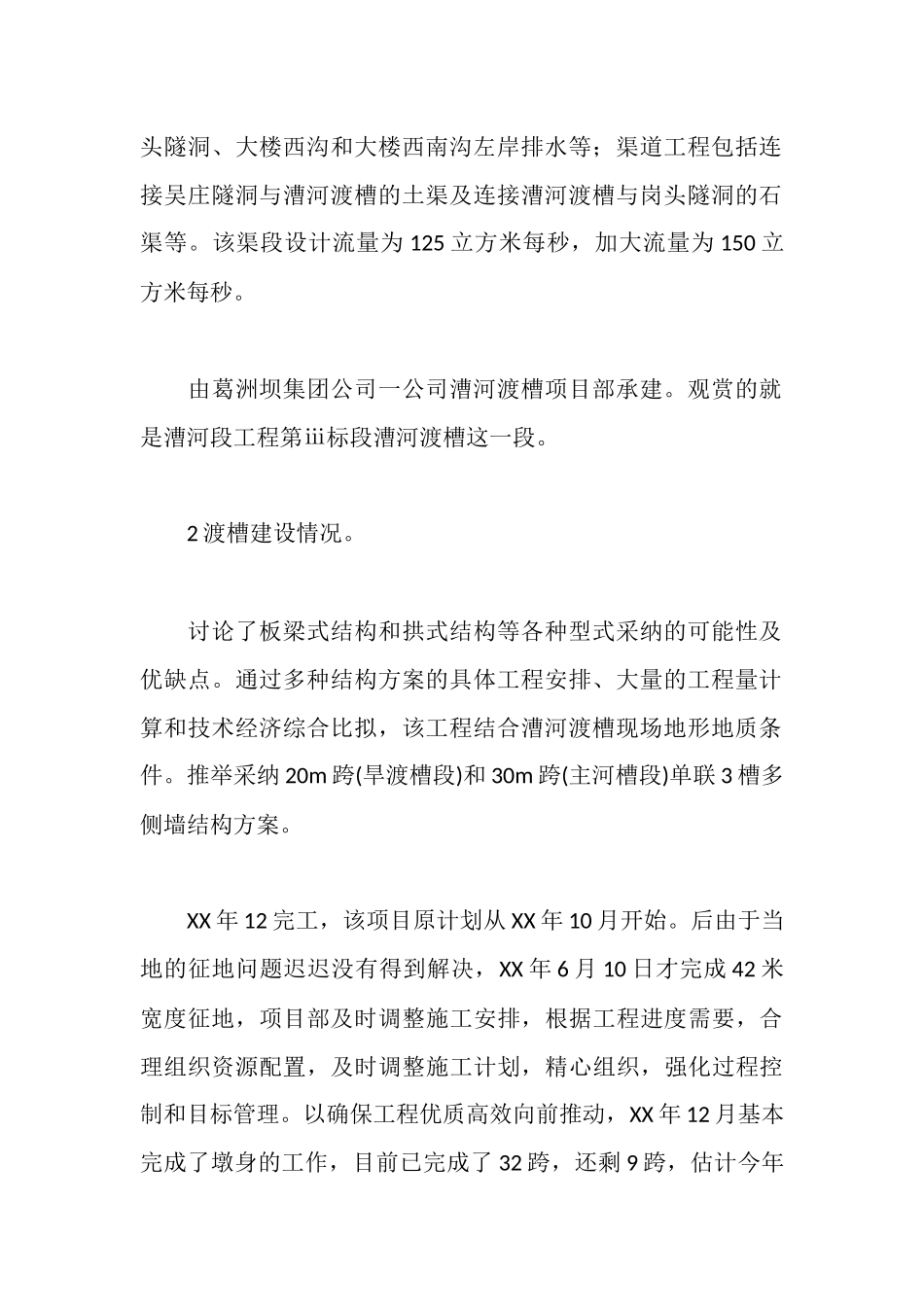

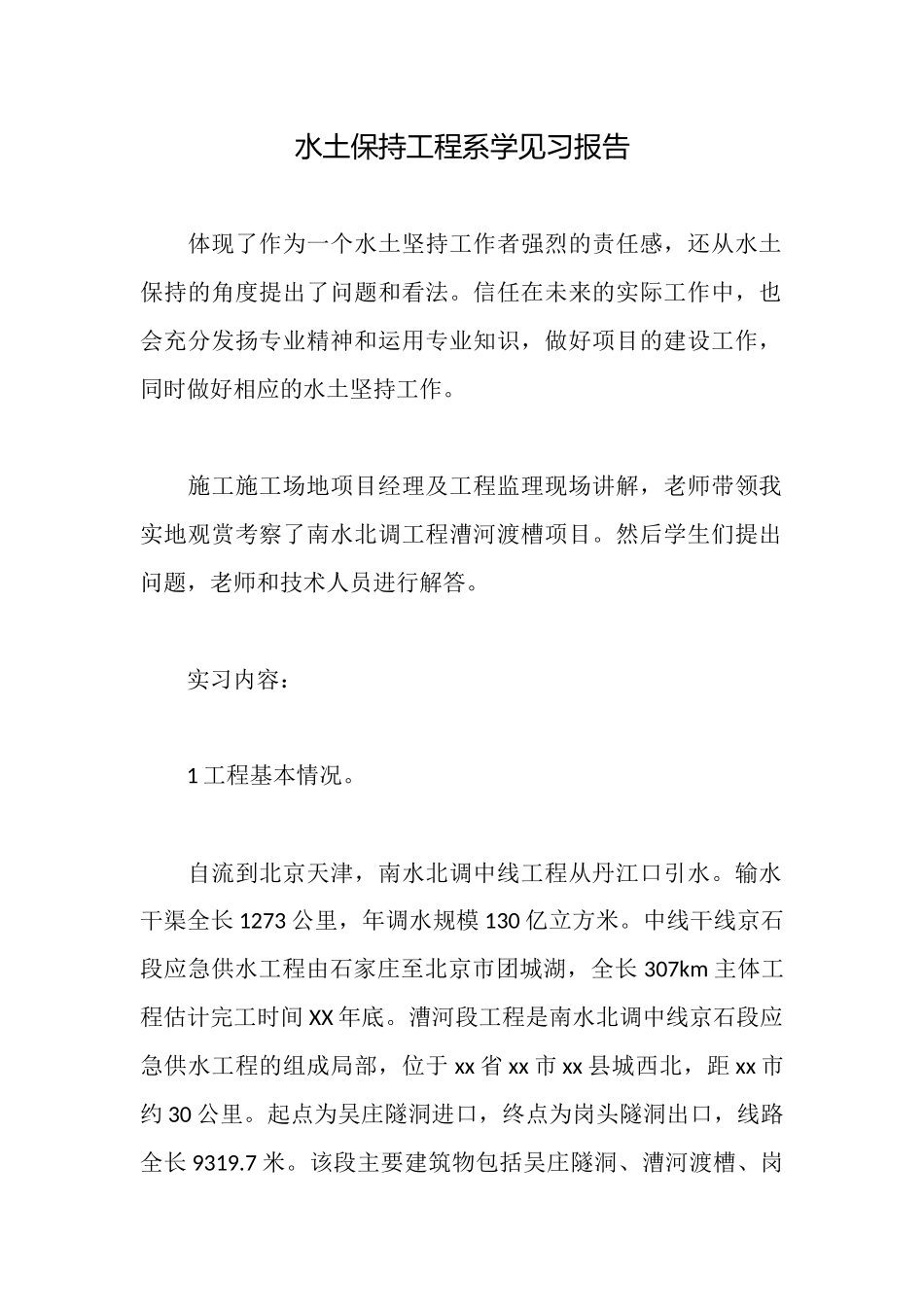

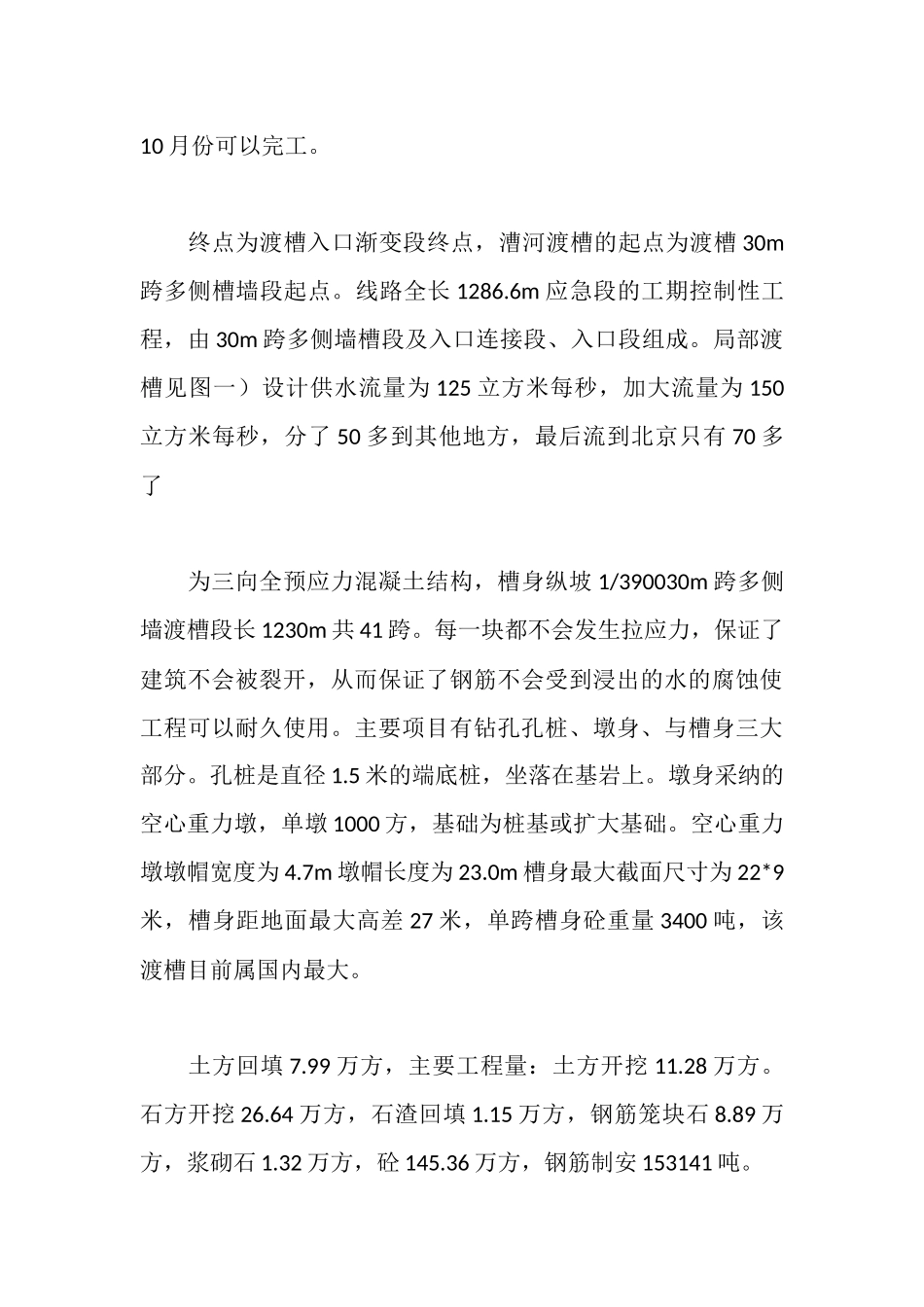

水土保持工程系学见习报告 体现了作为一个水土坚持工作者强烈的责任感,还从水土保持的角度提出了问题和看法
信任在未来的实际工作中,也会充分发扬专业精神和运用专业知识,做好项目的建设工作,同时做好相应的水土坚持工作
施工施工场地项目经理及工程监理现场讲解,老师带领我实地观赏考察了南水北调工程漕河渡槽项目
然后学生们提出问题,老师和技术人员进行解答
实习内容: 1 工程基本情况
自流到北京天津,南水北调中线工程从丹江口引水
输水干渠全长 1273 公里,年调水规模 130 亿立方米
中线干线京石段应急供水工程由石家庄至北京市团城湖,全长 307km 主体工程估计完工时间 XX 年底
漕河段工程是南水北调中线京石段应急供水工程的组成局部,位于 xx 省 xx 市 xx 县城西北,距 xx 市约 30 公里
起点为吴庄隧洞进口,终点为岗头隧洞出口,线路全长 9319
该段主要建筑物包括吴庄隧洞、漕河渡槽、岗头隧洞、大楼西沟和大楼西南沟左岸排水等;渠道工程包括连接吴庄隧洞与漕河渡槽的土渠及连接漕河渡槽与岗头隧洞的石渠等
该渠段设计流量为 125 立方米每秒,加大流量为 150 立方米每秒
由葛洲坝集团公司一公司漕河渡槽项目部承建
观赏的就是漕河段工程第ⅲ标段漕河渡槽这一段
2 渡槽建设情况
讨论了板梁式结构和拱式结构等各种型式采纳的可能性及优缺点
通过多种结构方案的具体工程安排、大量的工程量计算和技术经济综合比拟,该工程结合漕河渡槽现场地形地质条件
推举采纳 20m 跨(旱渡槽段)和 30m 跨(主河槽段)单联 3 槽多侧墙结构方案
XX 年 12 完工,该项目原计划从 XX 年 10 月开始
后由于当地的征地问题迟迟没有得到解决,XX 年 6 月 10 日才完成 42 米宽度征地,项目部及时调整施工安排,根据工程进度需要,合理组织资源配置,及时调整施工计划,精心
