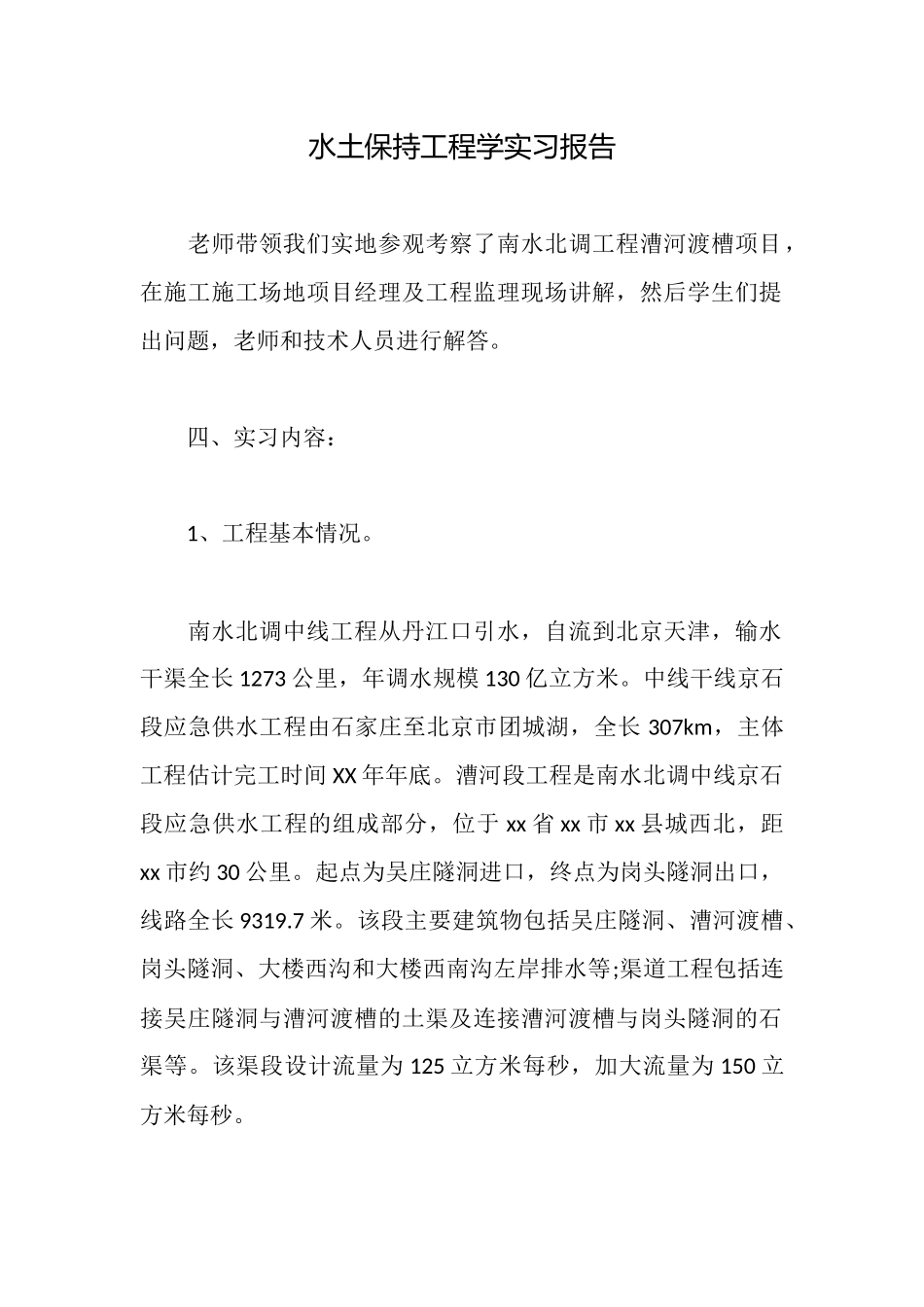

水土保持工程学实习报告 老师带领我们实地参观考察了南水北调工程漕河渡槽项目,在施工施工场地项目经理及工程监理现场讲解,然后学生们提出问题,老师和技术人员进行解答
四、实习内容: 1、工程基本情况
南水北调中线工程从丹江口引水,自流到北京天津,输水干渠全长 1273 公里,年调水规模 130 亿立方米
中线干线京石段应急供水工程由石家庄至北京市团城湖,全长 307km,主体工程估计完工时间 XX 年年底
漕河段工程是南水北调中线京石段应急供水工程的组成部分,位于 xx 省 xx 市 xx 县城西北,距xx 市约 30 公里
起点为吴庄隧洞进口,终点为岗头隧洞出口,线路全长 9319
该段主要建筑物包括吴庄隧洞、漕河渡槽、岗头隧洞、大楼西沟和大楼西南沟左岸排水等;渠道工程包括连接吴庄隧洞与漕河渡槽的土渠及连接漕河渡槽与岗头隧洞的石渠等
该渠段设计流量为 125 立方米每秒,加大流量为 150 立方米每秒

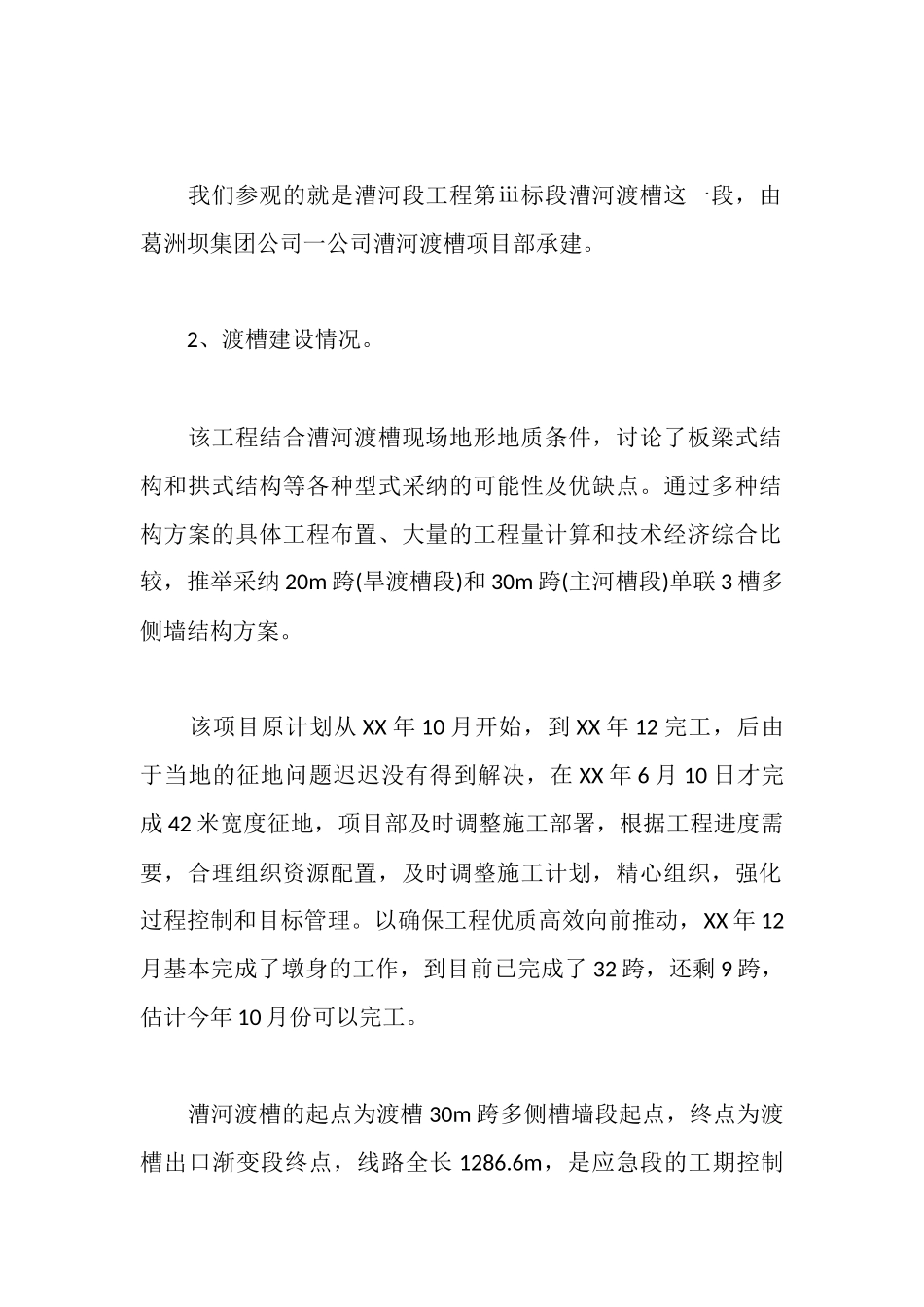

我们参观的就是漕河段工程第ⅲ标段漕河渡槽这一段,由葛洲坝集团公司一公司漕河渡槽项目部承建
2、渡槽建设情况
该工程结合漕河渡槽现场地形地质条件,讨论了板梁式结构和拱式结构等各种型式采纳的可能性及优缺点
通过多种结构方案的具体工程布置、大量的工程量计算和技术经济综合比较,推举采纳 20m 跨(旱渡槽段)和 30m 跨(主河槽段)单联 3 槽多侧墙结构方案
该项目原计划从 XX 年 10 月开始,到 XX 年 12 完工,后由于当地的征地问题迟迟没有得到解决,在 XX 年 6 月 10 日才完成 42 米宽度征地,项目部及时调整施工部署,根据工程进度需要,合理组织资源配置,及时调整施工计划,精心组织,强化过程控制和目标管理

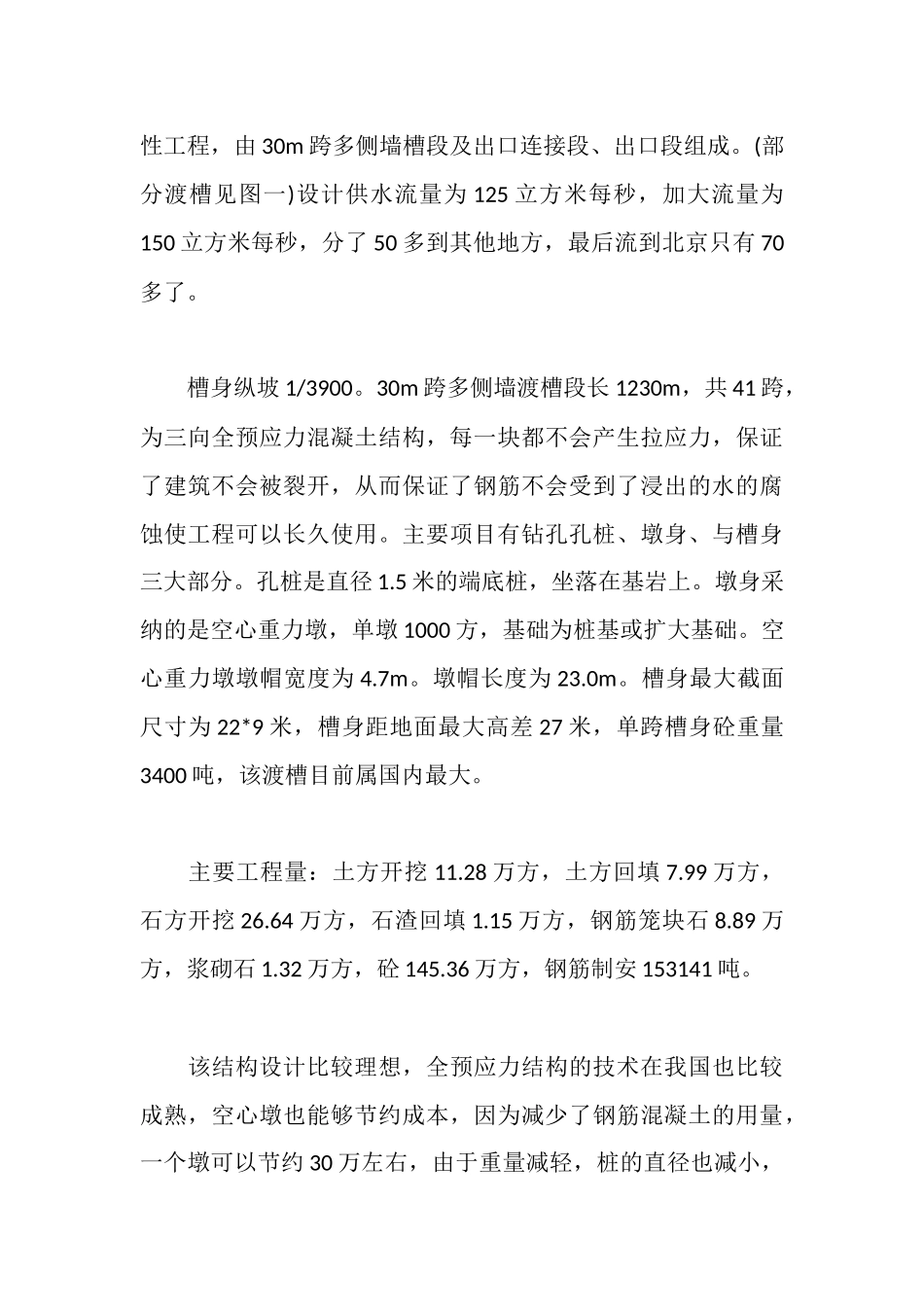

以确保工程优质高效向前推动,XX 年 12月基本完成了墩身的工作,到目前已完成了 32 跨,还剩 9 跨,估计今年 10 月份可以完工
