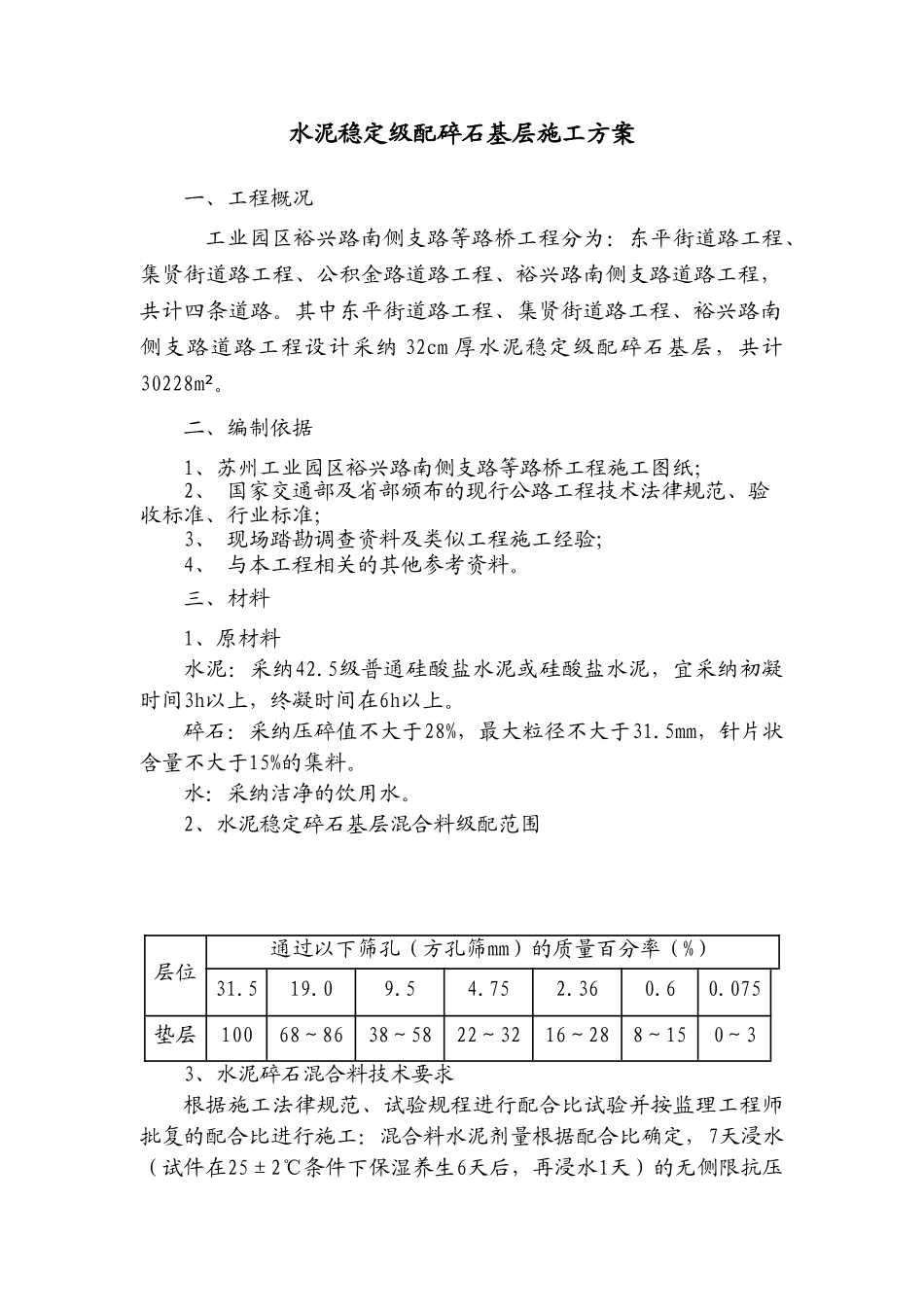

水泥稳定级配碎石基层施工方案一、工程概况工业园区裕兴路南侧支路等路桥工程分为:东平街道路工程、集贤街道路工程、公积金路道路工程、裕兴路南侧支路道路工程,共计四条道路
其中东平街道路工程、集贤街道路工程、裕兴路南侧支路道路工程设计采纳 32cm 厚水泥稳定级配碎石基层,共计30228m²
二、编制依据1、苏州工业园区裕兴路南侧支路等路桥工程施工图纸;2、 国家交通部及省部颁布的现行公路工程技术法律规范、验收标准、行业标准;3、 现场踏勘调查资料及类似工程施工经验;4、 与本工程相关的其他参考资料

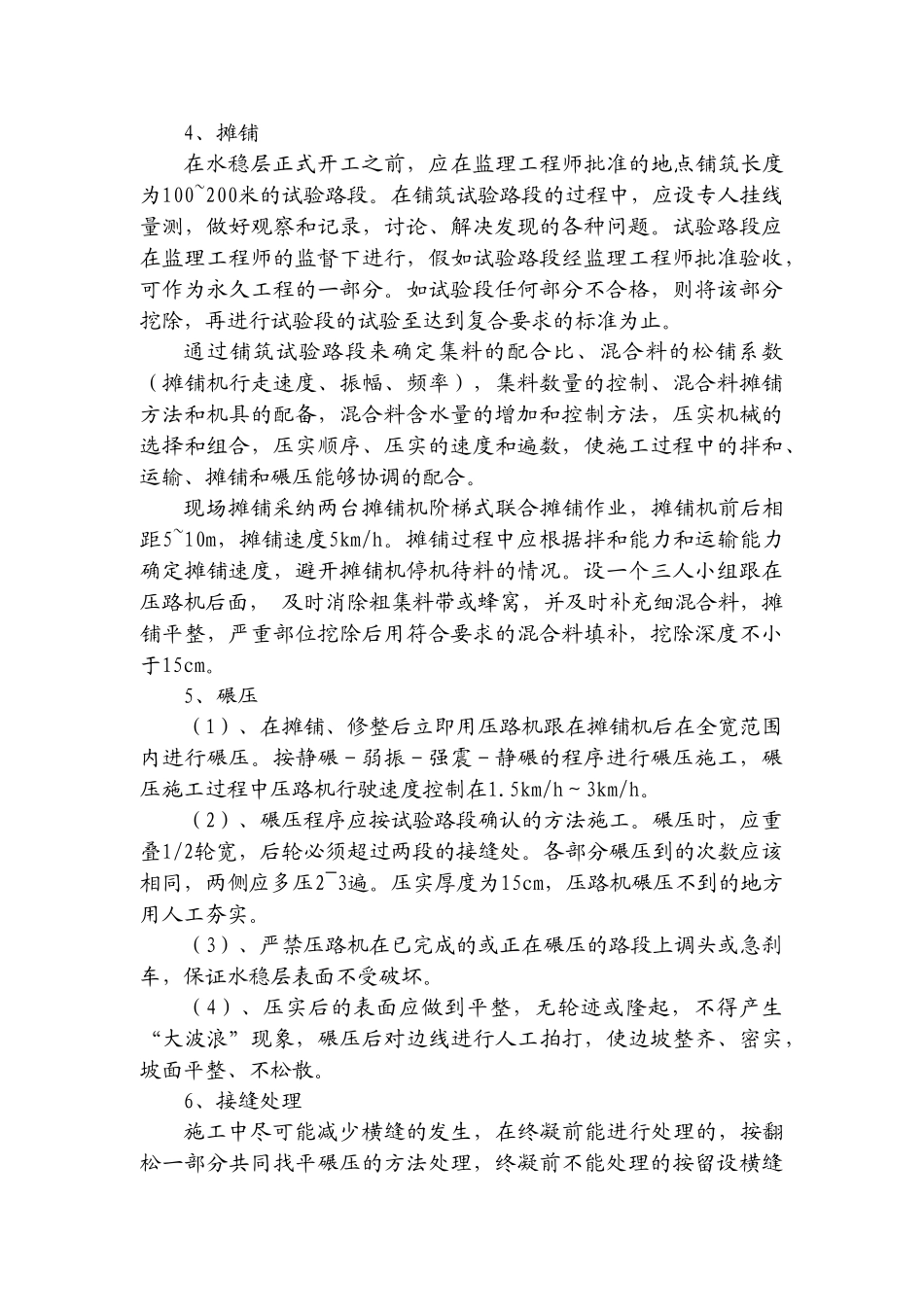

三、材料1、原材料水泥:采纳42
5级普通硅酸盐水泥或硅酸盐水泥,宜采纳初凝时间3h以上,终凝时间在6h以上
碎石:采纳压碎值不大于28%,最大粒径不大于31
5mm,针片状含量不大于15%的集料
水:采纳洁净的饮用水
2、水泥稳定碎石基层混合料级配范围层位通过以下筛孔(方孔筛mm)的质量百分率(%)31
075垫层10068~8638~5822~3216~288~150~33、水泥碎石混合料技术要求根据施工法律规范、试验规程进行配合比试验并按监理工程师批复的配合比进行施工:混合料水泥剂量根据配合比确定,7天浸水(试件在25±2℃条件下保湿养生6天后,再浸水1天)的无侧限抗压强度的标准值大于或等于3
按最佳含水量和最大干密度98%(重型击实)制备试件,按无侧限抗压强度进行鉴别,选出两种试件强度合格、水泥剂量合适的配合比进行重复试验
如试验结果与原试验一致,则报监理工程师进行审批
若实验结果同原试验有差别,则分析原因,增加试验次数,直至结果稳定为止

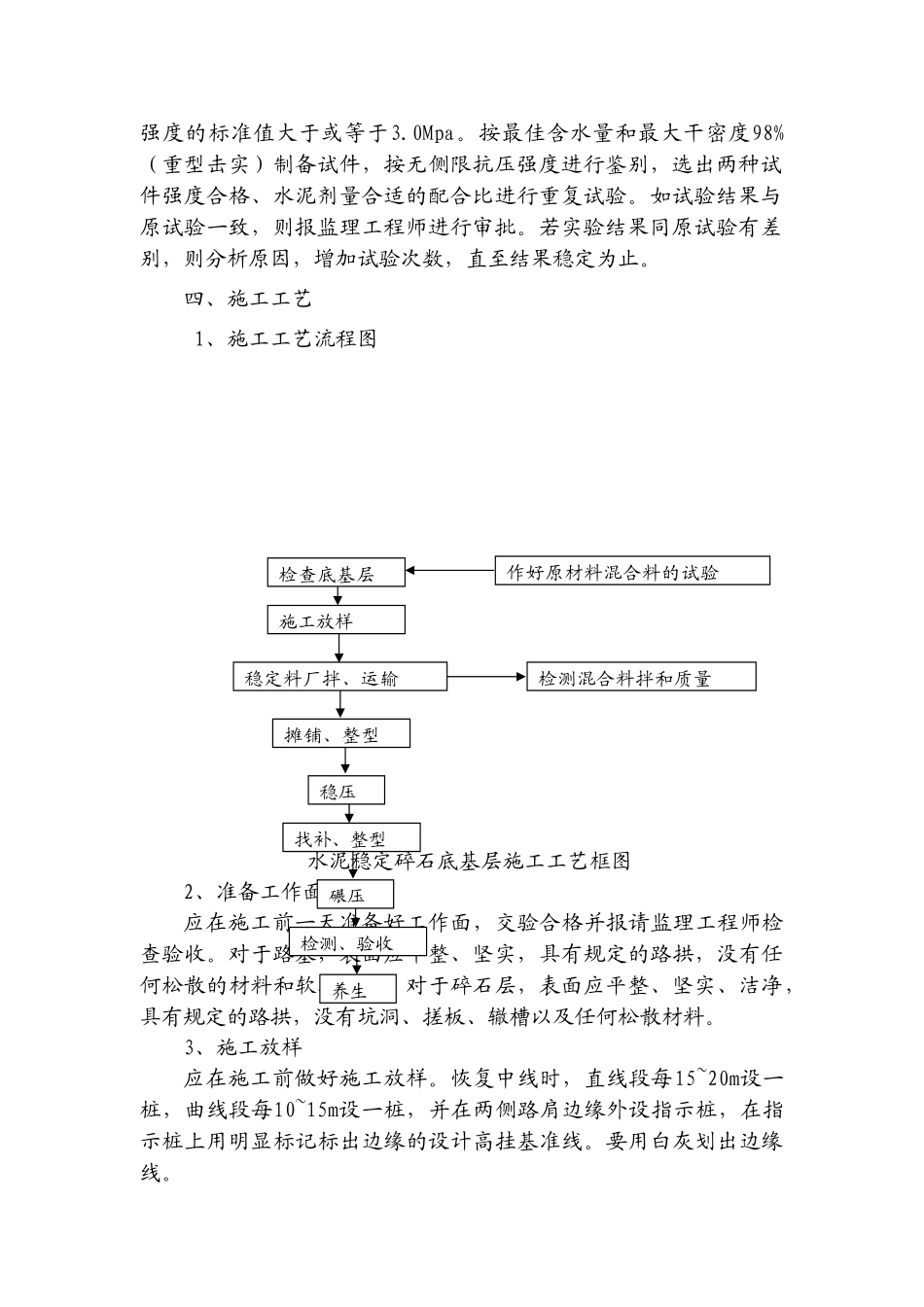

四、施工工艺 1、施工工艺流程图水泥稳定碎石底基层施工工艺框图2、准备工作面应在施工前一天准备好工作面,交验合格并报请监理工程师检查验收
对于路基,表面应平整、坚实,具有规定的路拱,没有任
