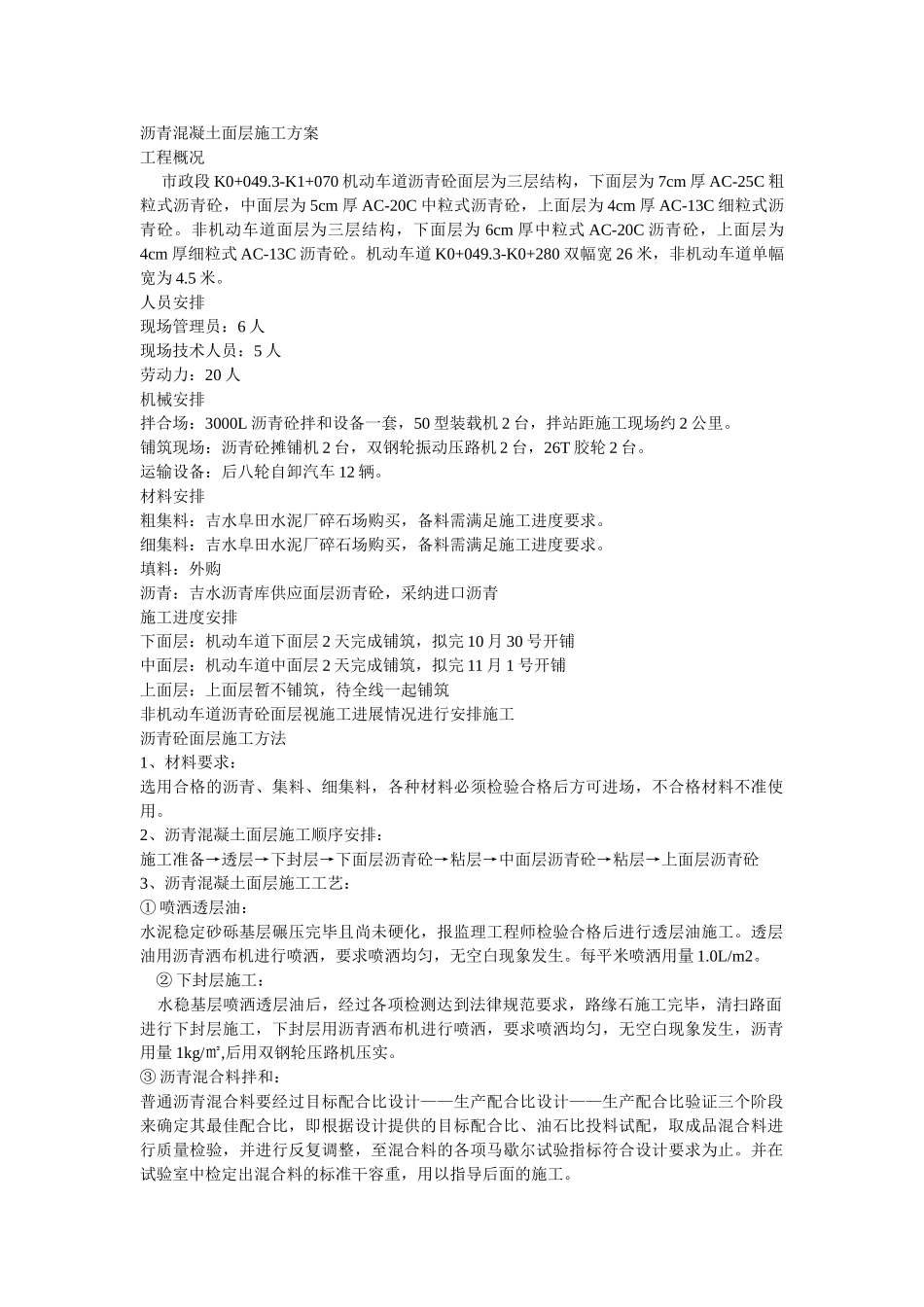

沥青混凝土面层施工方案工程概况 市政段 K0+049
3-K1+070 机动车道沥青砼面层为三层结构,下面层为 7cm 厚 AC-25C 粗粒式沥青砼,中面层为 5cm 厚 AC-20C 中粒式沥青砼,上面层为 4cm 厚 AC-13C 细粒式沥青砼
非机动车道面层为三层结构,下面层为 6cm 厚中粒式 AC-20C 沥青砼,上面层为4cm 厚细粒式 AC-13C 沥青砼
机动车道 K0+049
3-K0+280 双幅宽 26 米,非机动车道单幅宽为 4
人员安排现场管理员:6 人现场技术人员:5 人劳动力:20 人机械安排拌合场:3000L 沥青砼拌和设备一套,50 型装载机 2 台,拌站距施工现场约 2 公里
铺筑现场:沥青砼摊铺机 2 台,双钢轮振动压路机 2 台,26T 胶轮 2 台
运输设备:后八轮自卸汽车 12 辆
材料安排粗集料:吉水阜田水泥厂碎石场购买,备料需满足施工进度要求
细集料:吉水阜田水泥厂碎石场购买,备料需满足施工进度要求
填料:外购沥青:吉水沥青库供应面层沥青砼,采纳进口沥青施工进度安排下面层:机动车道下面层 2 天完成铺筑,拟完 10 月 30 号开铺中面层:机动车道中面层 2 天完成铺筑,拟完 11 月 1 号开铺上面层:上面层暂不铺筑,待全线一起铺筑非机动车道沥青砼面层视施工进展情况进行安排施工沥青砼面层施工方法1、材料要求:选用合格的沥青、集料、细集料,各种材料必须检验合格后方可进场,不合格材料不准使用

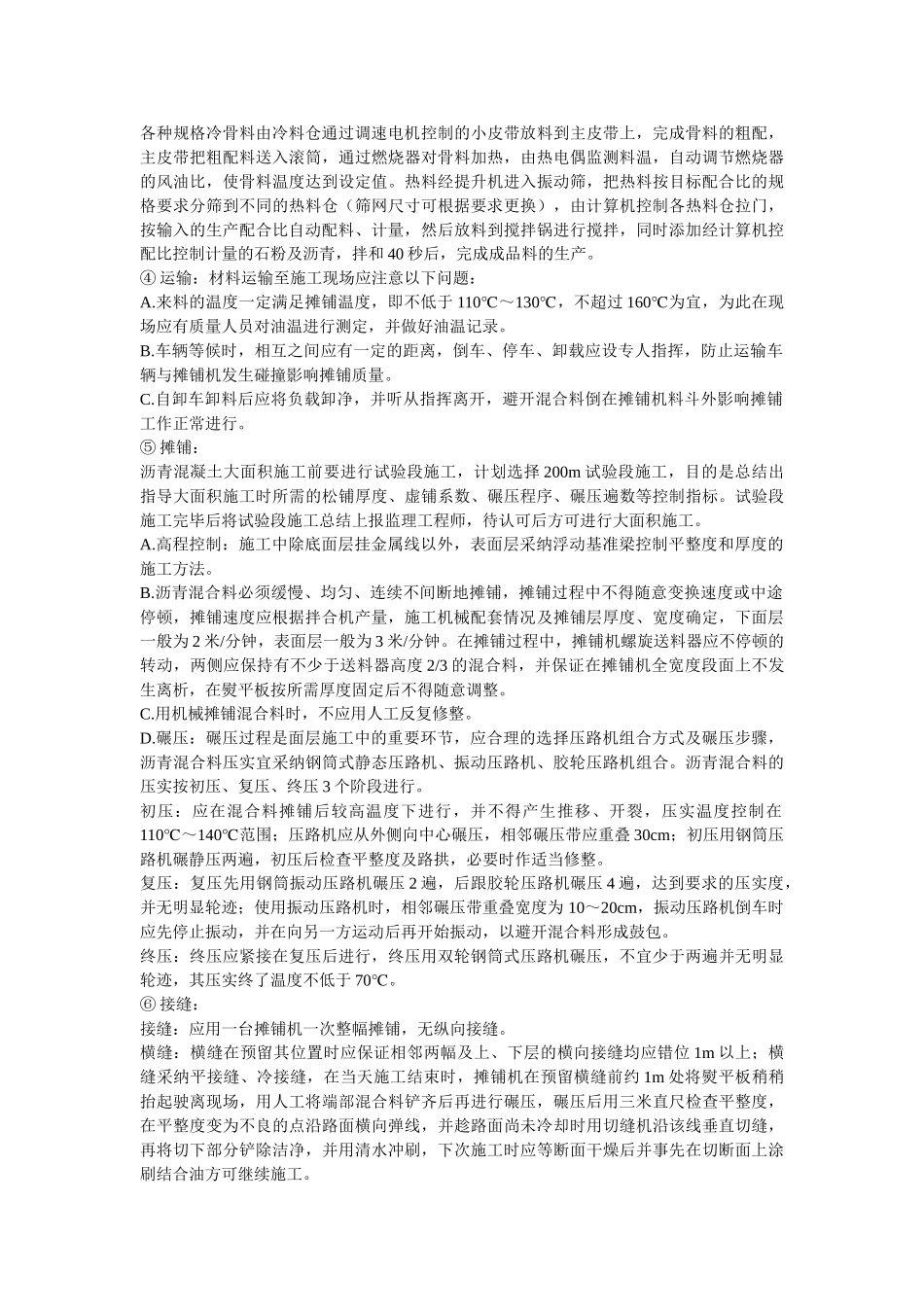

2、沥青混凝土面层施工顺序安排:施工准备→透层→下封层→下面层沥青砼→粘层→中面层沥青砼→粘层→上面层沥青砼3、沥青混凝土面层施工工艺:① 喷洒透层油:水泥稳定砂砾基层碾压完毕且尚未硬化,报监理工程师检验合格后进行透层油施工
透层油用沥青洒布机进行喷洒,要求喷洒均匀,无空白现象发生
每平米喷洒用量 1

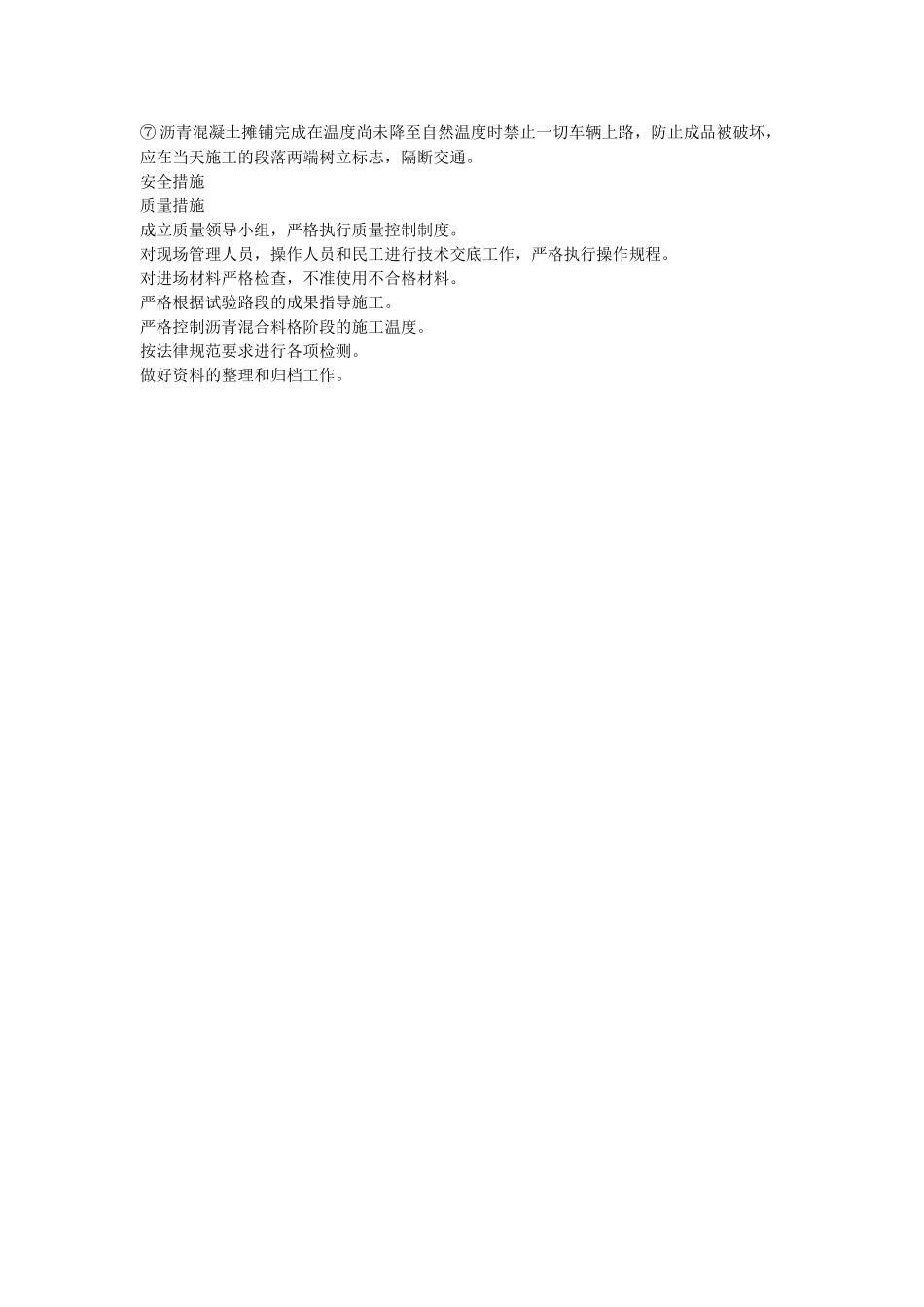

② 下封层施工
