电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

泄水口专项施工方案

泄水口专项施工方案_第1页
1/4
泄水口专项施工方案_第2页
2/4
泄水口专项施工方案_第3页
3/4

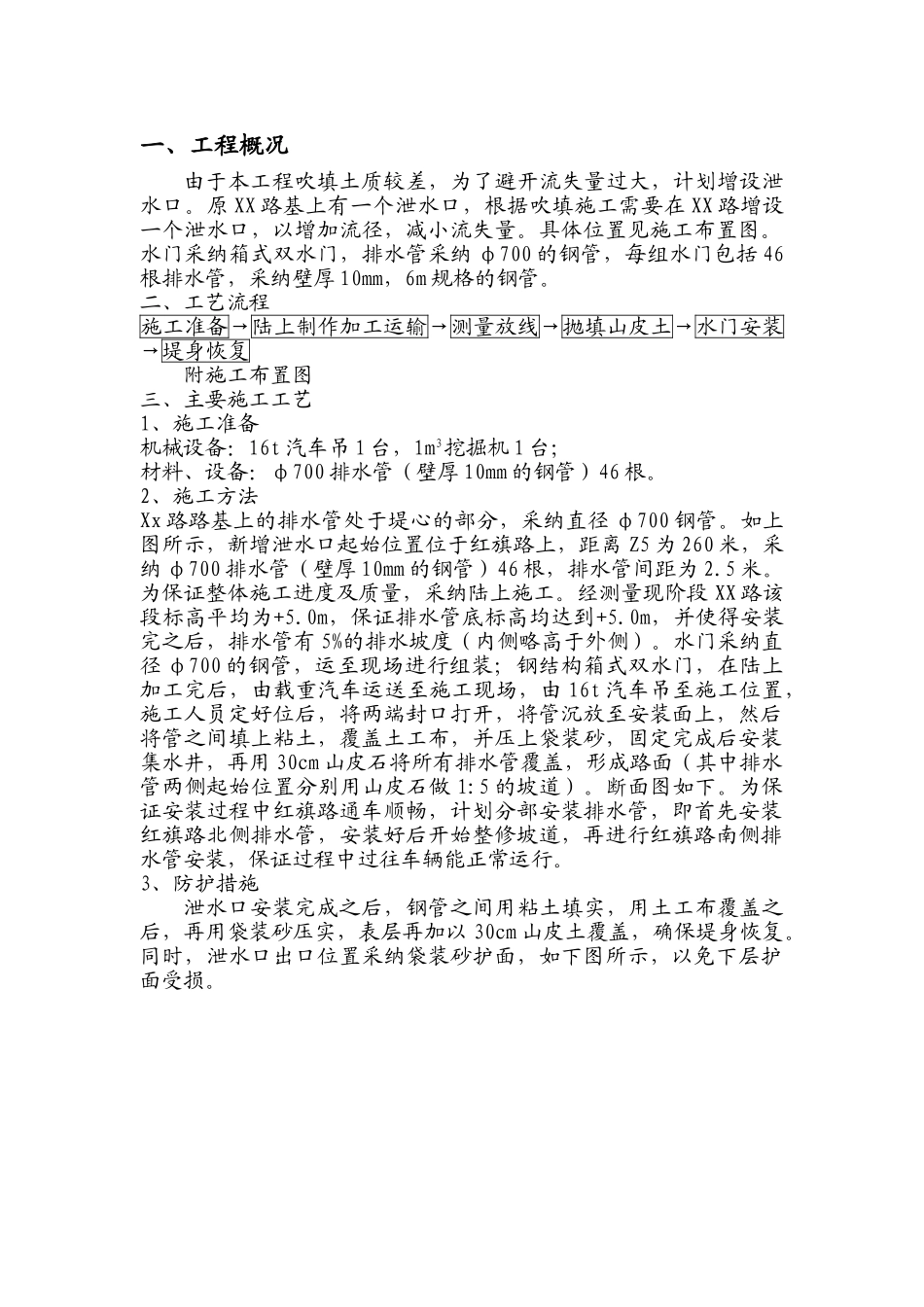

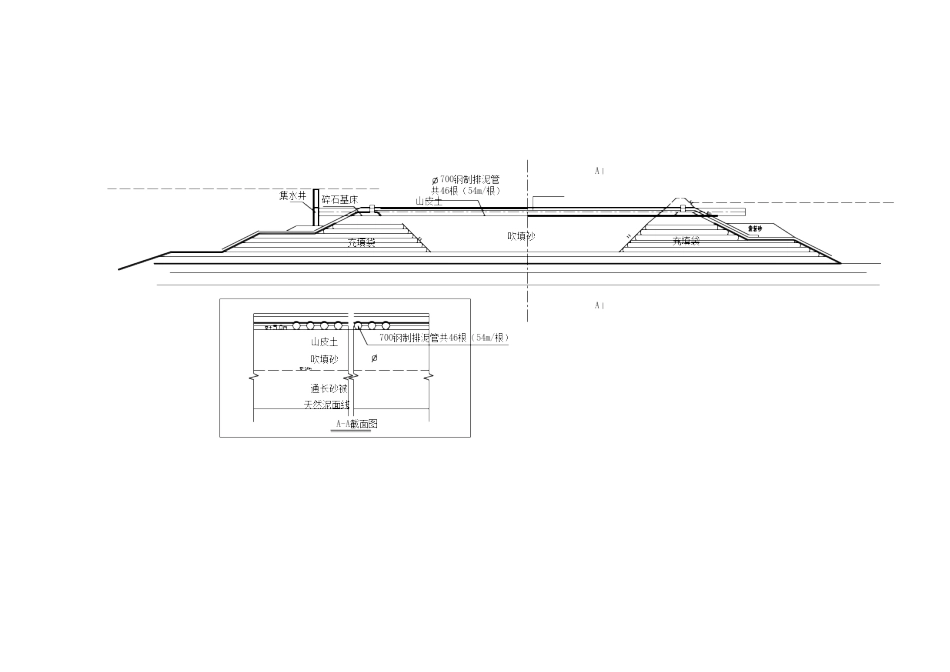

XX 港区航道、港池挖泥结合吹填造陆工程泄水口专项方案编制: 审批: XX 有限公司 XX 项目经理部2025 年 05 月一、工程概况由于本工程吹填土质较差,为了避开流失量过大,计划增设泄水口。原 XX 路基上有一个泄水口,根据吹填施工需要在 XX 路增设一个泄水口,以增加流径,减小流失量。具体位置见施工布置图。水门采纳箱式双水门,排水管采纳 φ700 的钢管,每组水门包括 46根排水管,采纳壁厚 10mm,6m 规格的钢管。二、工艺流程施工准备→陆上制作加工运输→测量放线→抛填山皮土→水门安装→堤身恢复附施工布置图三、主要施工工艺1、施工准备机械设备:16t 汽车吊 1 台,1m3挖掘机 1 台;材料、设备:φ700 排水管(壁厚 10mm 的钢管)46 根。2、施工方法Xx 路路基上的排水管处于堤心的部分,采纳直径 φ700 钢管。如上图所示,新增泄水口起始位置位于红旗路上,距离 Z5 为 260 米,采纳 φ700 排水管(壁厚 10mm 的钢管)46 根,排水管间距为 2.5 米。为保证整体施工进度及质量,采纳陆上施工。经测量现阶段 XX 路该段标高平均为+5.0m,保证排水管底标高均达到+5.0m,并使得安装完之后,排水管有 5%的排水坡度(内侧略高于外侧)。水门采纳直径 φ700 的钢管,运至现场进行组装;钢结构箱式双水门,在陆上加工完后,由载重汽车运送至施工现场,由 16t 汽车吊至施工位置,施工人员定好位后,将两端封口打开,将管沉放至安装面上,然后将管之间填上粘土,覆盖土工布,并压上袋装砂,固定完成后安装集水井,再用 30cm 山皮石将所有排水管覆盖,形成路面(其中排水管两侧起始位置分别用山皮石做 1:5 的坡道)。断面图如下。为保证安装过程中红旗路通车顺畅,计划分部安装排水管,即首先安装红旗路北侧排水管,安装好后开始整修坡道,再进行红旗路南侧排水管安装,保证过程中过往车辆能正常运行。3、防护措施泄水口安装完成之后,钢管之间用粘土填实,用土工布覆盖之后,再用袋装砂压实,表层再加以 30cm 山皮土覆盖,确保堤身恢复。同时,泄水口出口位置采纳袋装砂护面,如下图所示,以免下层护面受损。四、进度计划泄水口计划于 2011 年 5 月 4 日开始施工,2011 年 5 月 15 日结束。五、安全措施:1、新员工:新员工经三级安全教育后,经过考试或考核,合格者方可安排上岗作业。2、特别工作人员:特别工作人员(电工、焊工、起重机械作业人员)均经政府有关部门培训。考核合格后发...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

泄水口专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
