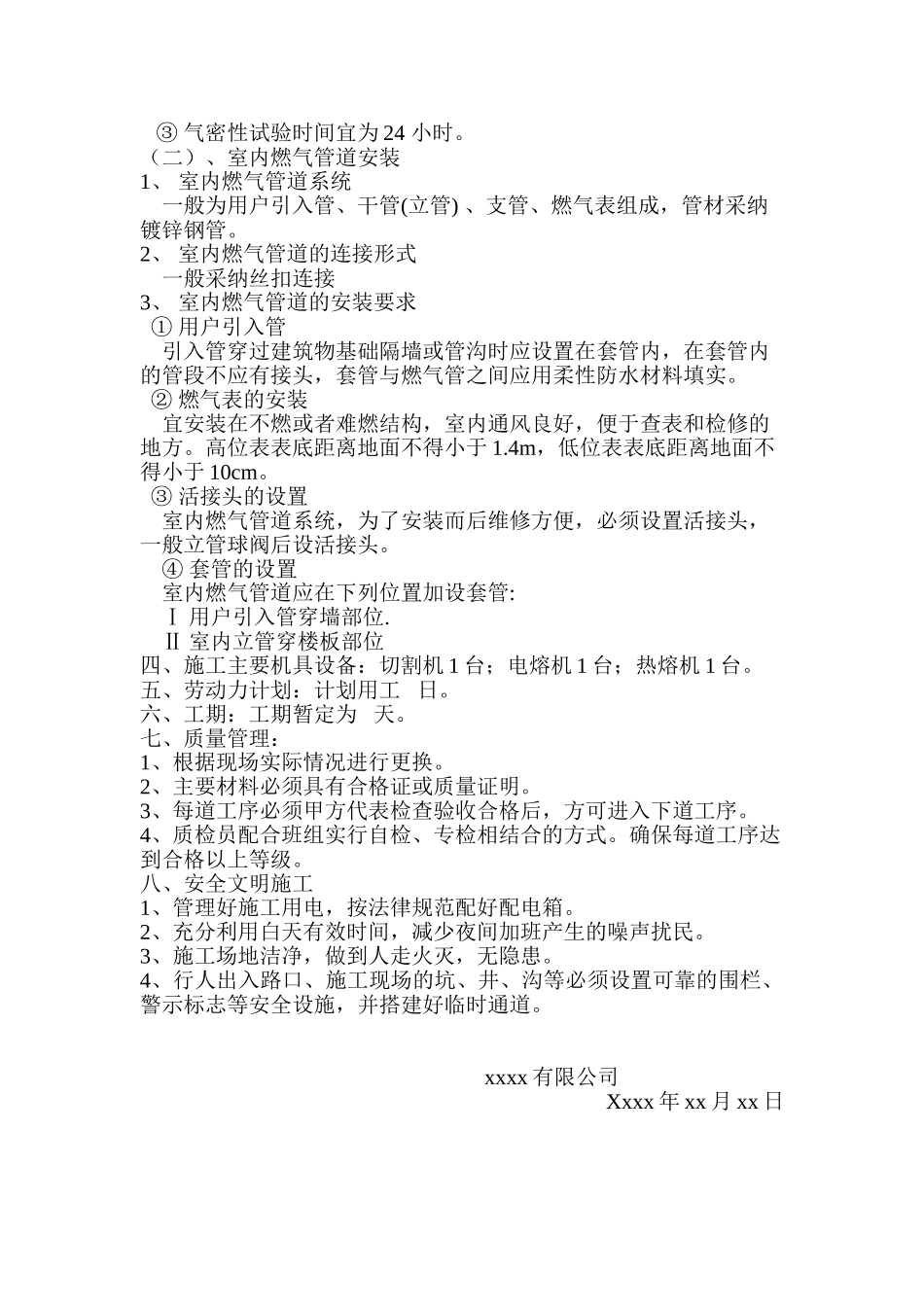

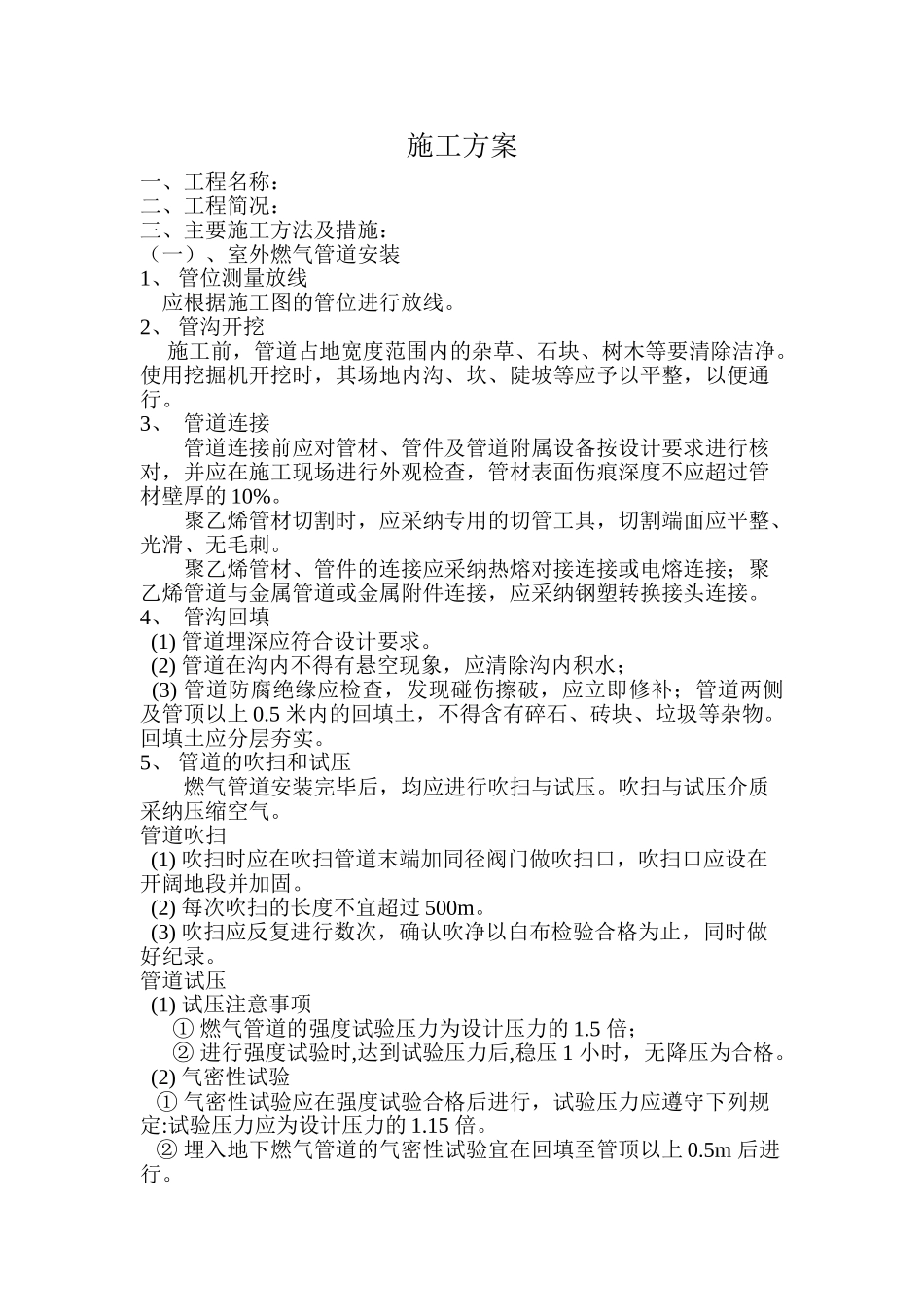

施工方案一、工程名称:二、工程简况:三、主要施工方法及措施:(一)、室外燃气管道安装1、 管位测量放线 应根据施工图的管位进行放线。2、 管沟开挖 施工前,管道占地宽度范围内的杂草、石块、树木等要清除洁净。使用挖掘机开挖时,其场地内沟、坎、陡坡等应予以平整,以便通行。3、 管道连接管道连接前应对管材、管件及管道附属设备按设计要求进行核对,并应在施工现场进行外观检查,管材表面伤痕深度不应超过管材壁厚的 10%。聚乙烯管材切割时,应采纳专用的切管工具,切割端面应平整、光滑、无毛刺。聚乙烯管材、管件的连接应采纳热熔对接连接或电熔连接;聚乙烯管道与金属管道或金属附件连接,应采纳钢塑转换接头连接。4、 管沟回填 (1) 管道埋深应符合设计要求。 (2) 管道在沟内不得有悬空现象,应清除沟内积水; (3) 管道防腐绝缘应检查,发现碰伤擦破,应立即修补;管道两侧及管顶以上 0.5 米内的回填土,不得含有碎石、砖块、垃圾等杂物。回填土应分层夯实。5、 管道的吹扫和试压燃气管道安装完毕后,均应进行吹扫与试压。吹扫与试压介质采纳压缩空气。管道吹扫 (1) 吹扫时应在吹扫管道末端加同径阀门做吹扫口,吹扫口应设在开阔地段并加固。 (2) 每次吹扫的长度不宜超过 500m。 (3) 吹扫应反复进行数次,确认吹净以白布检验合格为止,同时做好纪录。管道试压 (1) 试压注意事项 ① 燃气管道的强度试验压力为设计压力的 1.5 倍; ② 进行强度试验时,达到试验压力后,稳压 1 小时,无降压为合格。 (2) 气密性试验 ① 气密性试验应在强度试验合格后进行,试验压力应遵守下列规定:试验压力应为设计压力的 1.15 倍。 ② 埋入地下燃气管道的气密性试验宜在回填至管顶以上 0.5m 后进行。 ③ 气密性试验时间宜为 24 小时。(二)、室内燃气管道安装1、 室内燃气管道系统 一般为用户引入管、干管(立管) 、支管、燃气表组成,管材采纳镀锌钢管。2、 室内燃气管道的连接形式 一般采纳丝扣连接3、 室内燃气管道的安装要求 ① 用户引入管 引入管穿过建筑物基础隔墙或管沟时应设置在套管内,在套管内的管段不应有接头,套管与燃气管之间应用柔性防水材料填实。 ② 燃气表的安装 宜安装在不燃或者难燃结构,室内通风良好,便于查表和检修的地方。高位表表底距离地面不得小于 1.4m,低位表表底距离地面不得小于 10cm。 ③ 活接头的设置 室内燃气管道系统,为了安装而后维修方便,必须设...
