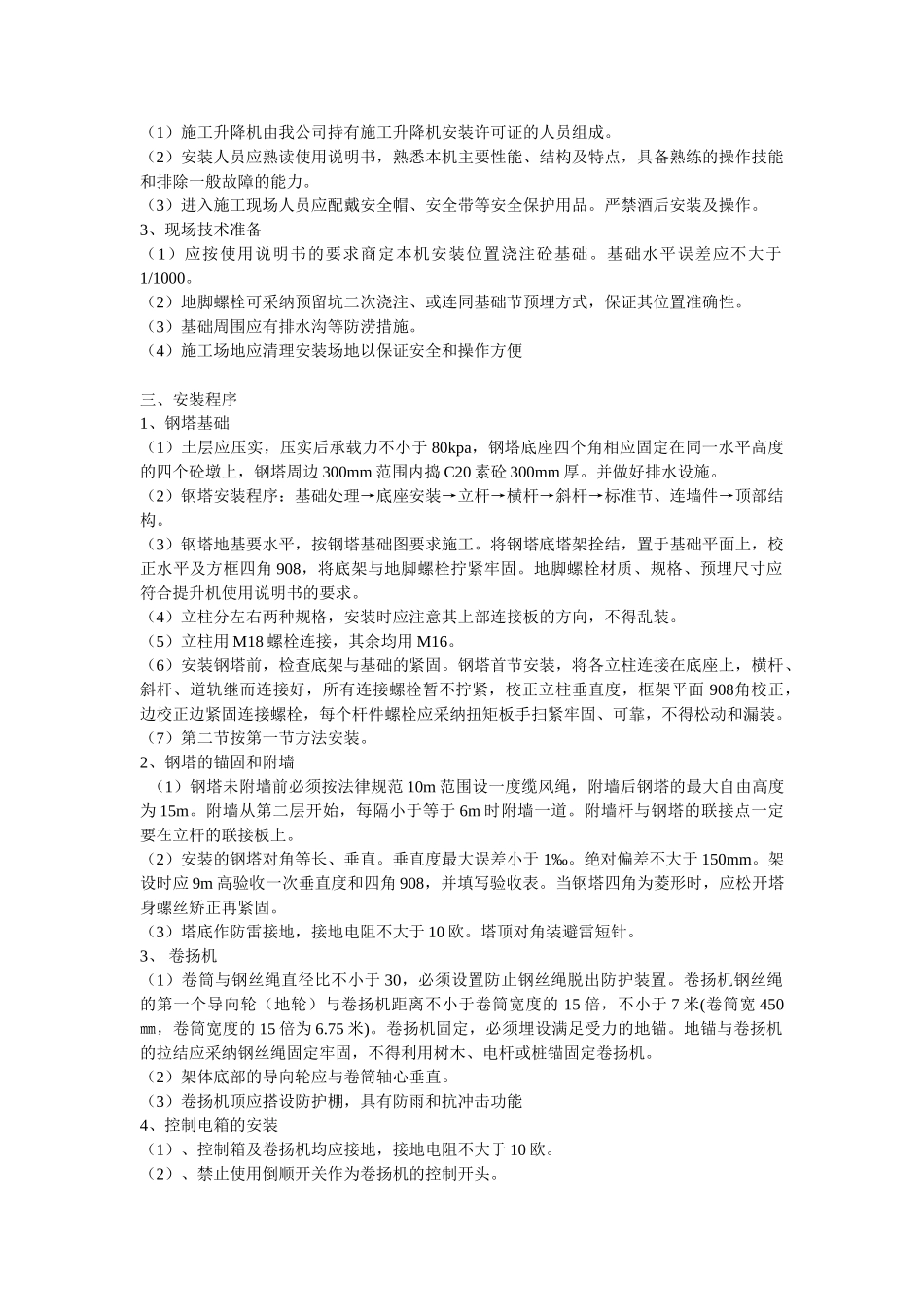

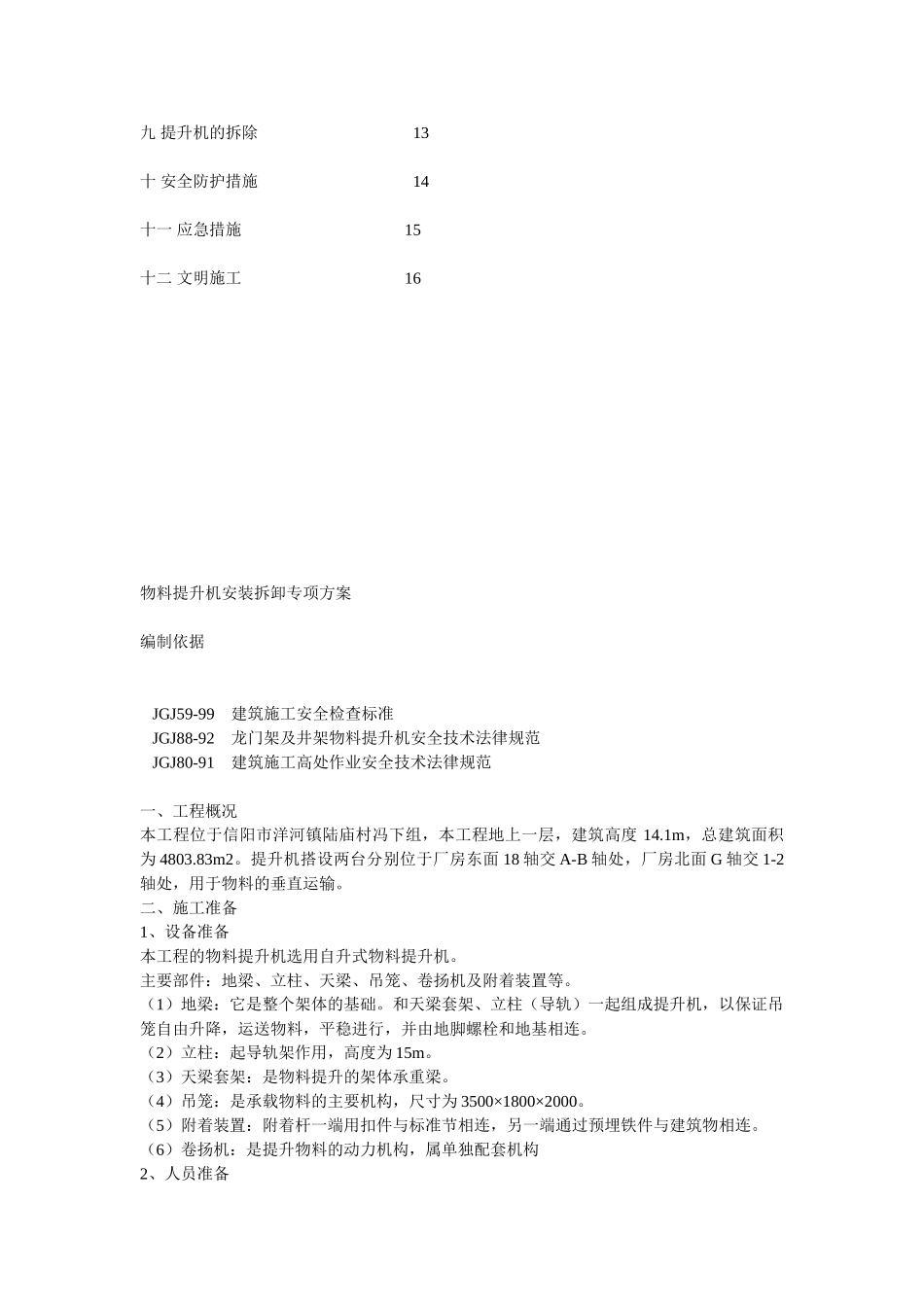

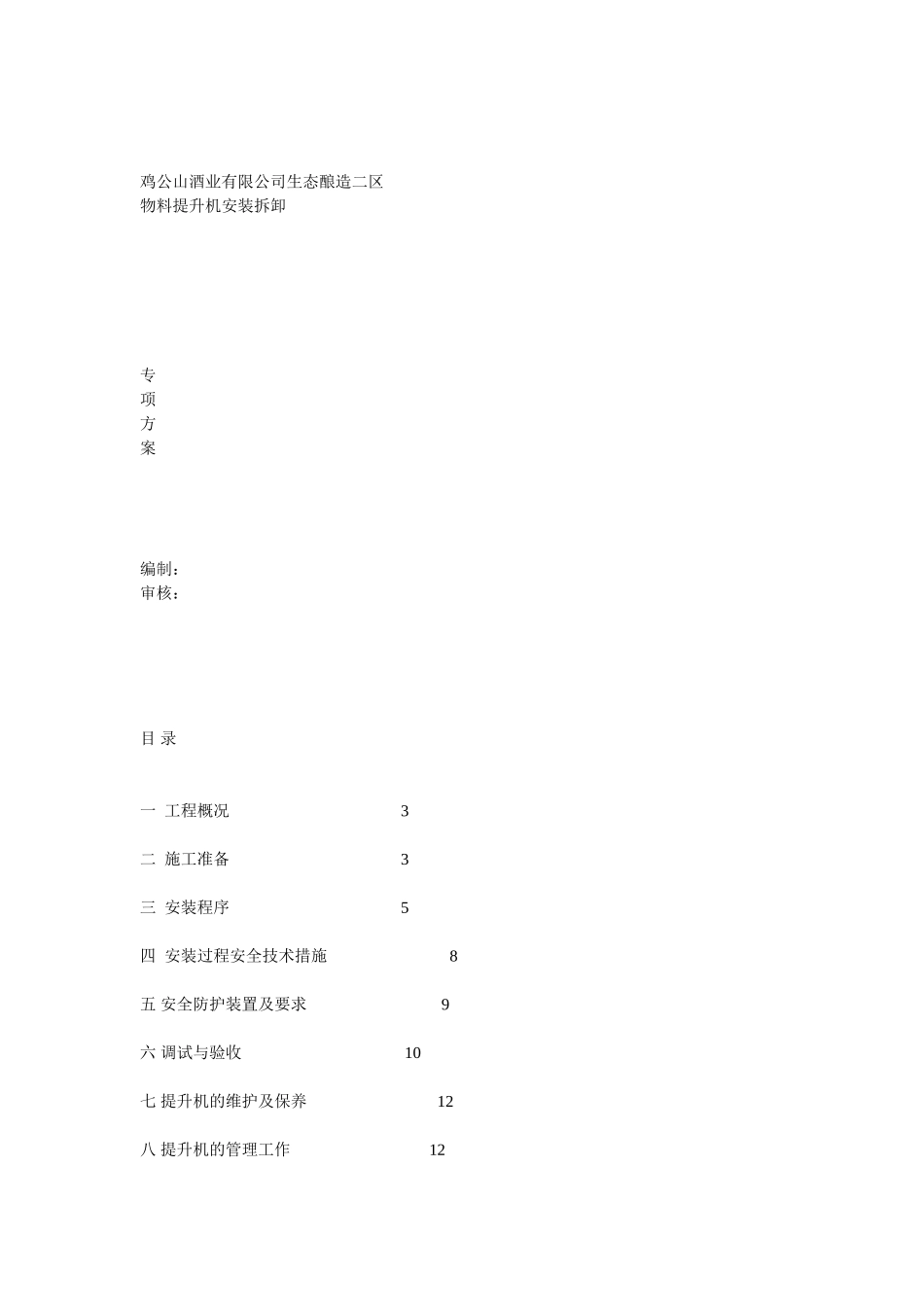

鸡公山酒业有限公司生态酿造二区物料提升机安装拆卸专项方案编制:审核:目 录一 工程概况 3二 施工准备 3三 安装程序 5四 安装过程安全技术措施 8五 安全防护装置及要求 9六 调试与验收 10七 提升机的维护及保养 12八 提升机的管理工作 12九 提升机的拆除 13十 安全防护措施 14十一 应急措施 15十二 文明施工 16物料提升机安装拆卸专项方案编制依据 JGJ59-99 建筑施工安全检查标准 JGJ88-92 龙门架及井架物料提升机安全技术法律规范 JGJ80-91 建筑施工高处作业安全技术法律规范一、工程概况本工程位于信阳市洋河镇陆庙村冯下组,本工程地上一层,建筑高度 14.1m,总建筑面积为 4803.83m2。提升机搭设两台分别位于厂房东面 18 轴交 A-B 轴处,厂房北面 G 轴交 1-2轴处,用于物料的垂直运输。二、施工准备1、设备准备本工程的物料提升机选用自升式物料提升机。主要部件:地梁、立柱、天梁、吊笼、卷扬机及附着装置等。(1)地梁:它是整个架体的基础。和天梁套架、立柱(导轨)一起组成提升机,以保证吊笼自由升降,运送物料,平稳进行,并由地脚螺栓和地基相连。(2)立柱:起导轨架作用,高度为 15m。(3)天梁套架:是物料提升的架体承重梁。(4)吊笼:是承载物料的主要机构,尺寸为 3500×1800×2000。(5)附着装置:附着杆一端用扣件与标准节相连,另一端通过预埋铁件与建筑物相连。(6)卷扬机:是提升物料的动力机构,属单独配套机构2、人员准备(1)施工升降机由我公司持有施工升降机安装许可证的人员组成。 (2)安装人员应熟读使用说明书,熟悉本机主要性能、结构及特点,具备熟练的操作技能和排除一般故障的能力。(3)进入施工现场人员应配戴安全帽、安全带等安全保护用品。严禁酒后安装及操作。3、现场技术准备(1)应按使用说明书的要求商定本机安装位置浇注砼基础。基础水平误差应不大于1/1000。(2)地脚螺栓可采纳预留坑二次浇注、或连同基础节预埋方式,保证其位置准确性。(3)基础周围应有排水沟等防涝措施。(4)施工场地应清理安装场地以保证安全和操作方便三、安装程序1、钢塔基础(1)土层应压实,压实后承载力不小于 80kpa,钢塔底座四个角相应固定在同一水平高度的四个砼墩上,钢塔周边 300mm 范围内捣 C20 素砼 300mm 厚。并做好排水设施。(2)钢塔安装程序:基础处理→底座安装→立杆→横杆→斜杆→标准节、连墙件→顶部结构。(3)钢塔地基要水平,按钢塔基础图...
