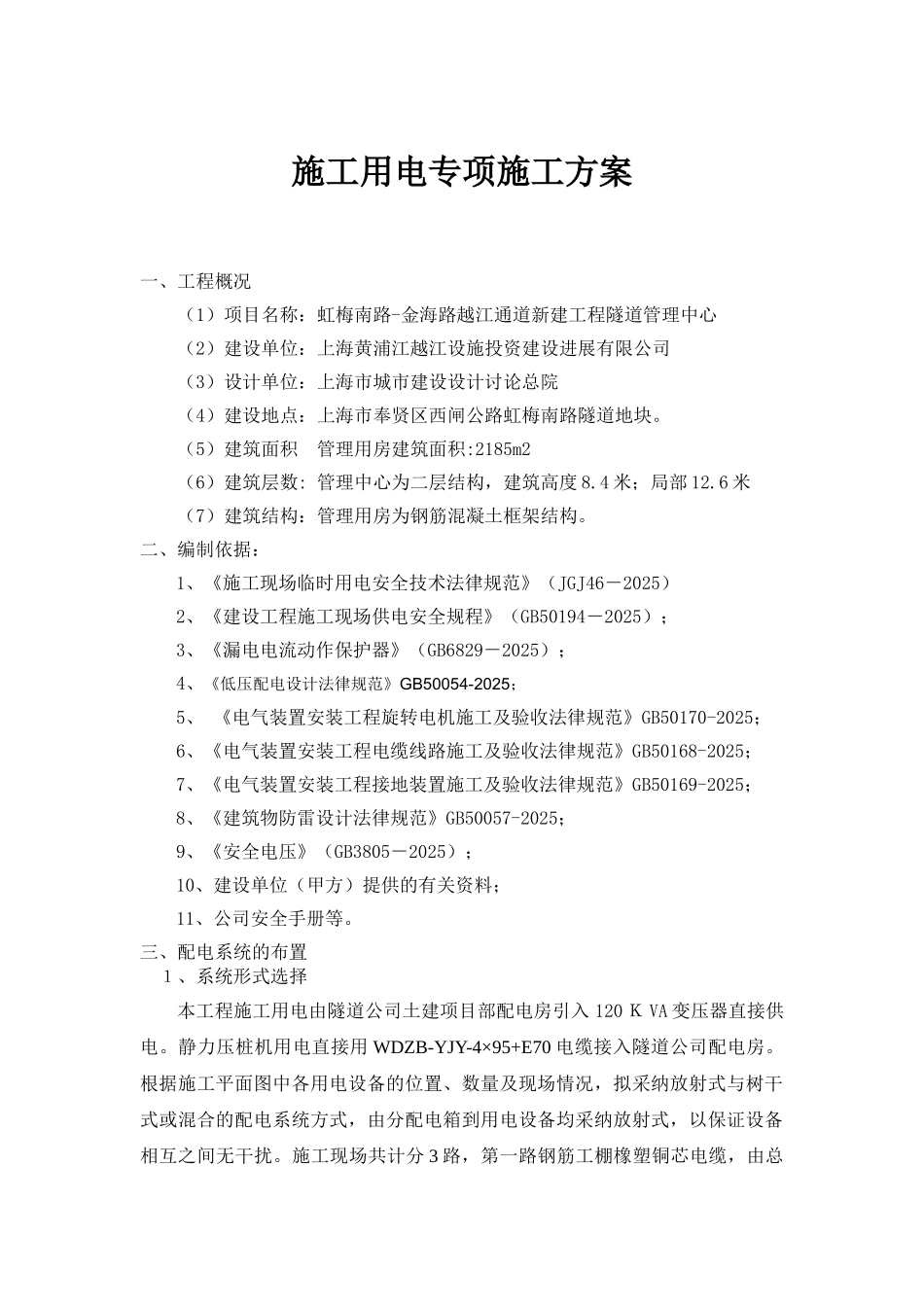

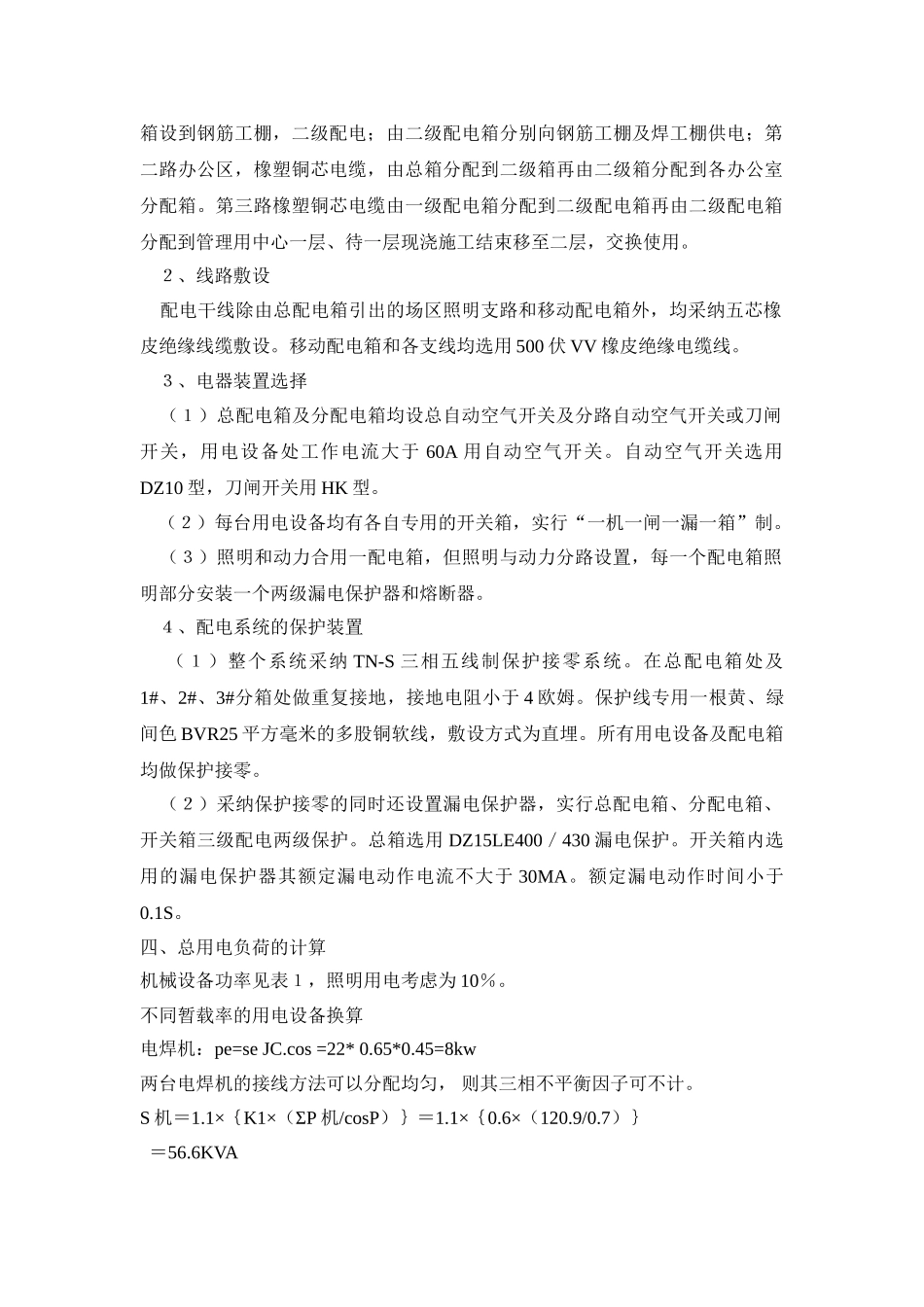

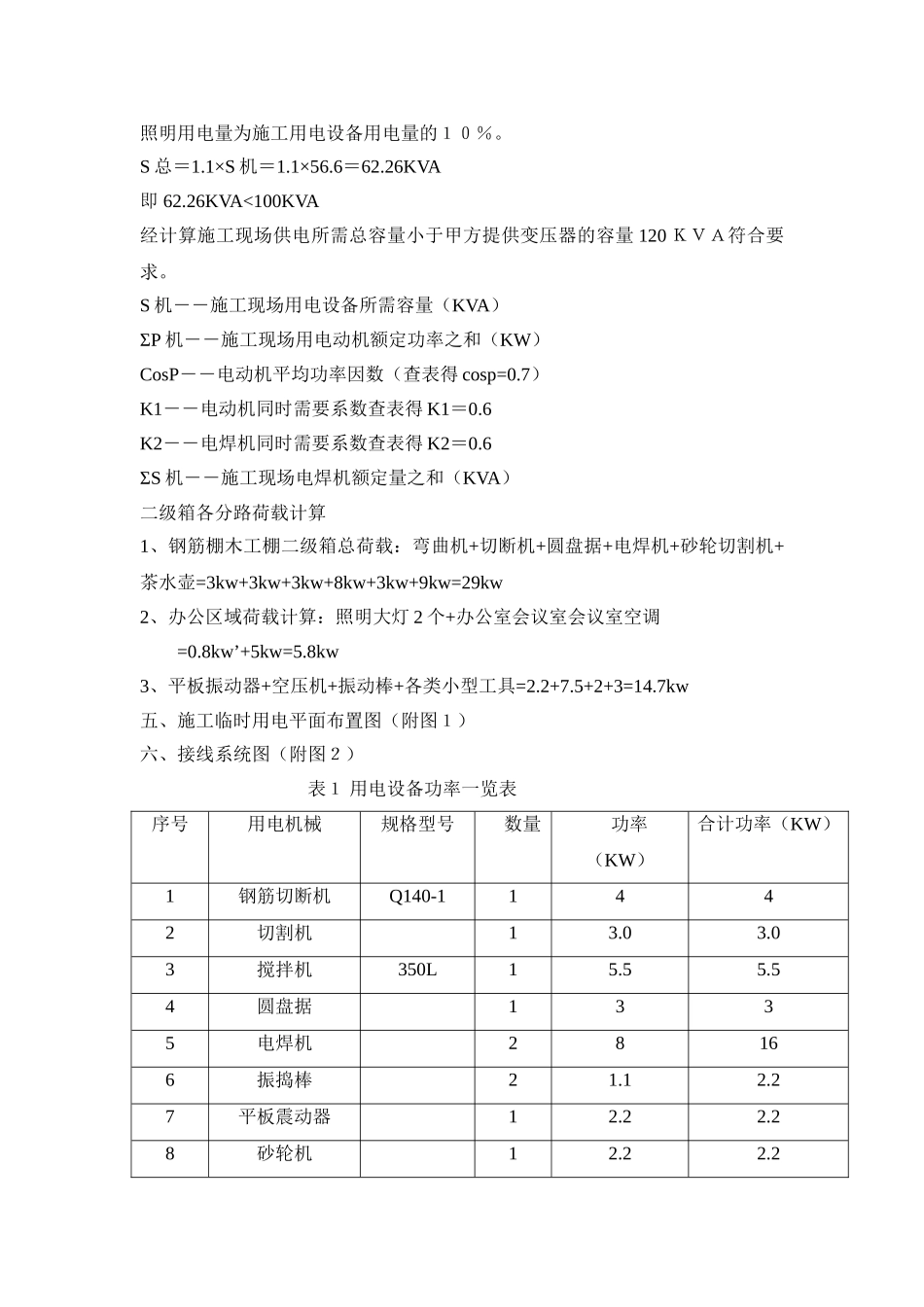

施工用电专项施工方案一、工程概况(1)项目名称:虹梅南路-金海路越江通道新建工程隧道管理中心(2)建设单位:上海黄浦江越江设施投资建设进展有限公司(3)设计单位:上海市城市建设设计讨论总院(4)建设地点:上海市奉贤区西闸公路虹梅南路隧道地块
(5)建筑面积 管理用房建筑面积:2185m2 (6)建筑层数: 管理中心为二层结构,建筑高度 8
4 米;局部 12
6 米 (7)建筑结构:管理用房为钢筋混凝土框架结构
二、编制依据:1、《施工现场临时用电安全技术法律规范》(JGJ46-2025)2、《建设工程施工现场供电安全规程》(GB50194-2025);3、《漏电电流动作保护器》(GB6829-2025);4、《低压配电设计法律规范》GB50054-2025;5、 《电气装置安装工程旋转电机施工及验收法律规范》GB50170-2025;6、《电气装置安装工程电缆线路施工及验收法律规范》GB50168-2025;7、《电气装置安装工程接地装置施工及验收法律规范》GB50169-2025;8、《建筑物防雷设计法律规范》GB50057-2025;9、《安全电压》(GB3805-2025);10、建设单位(甲方)提供的有关资料;11、公司安全手册等
三、配电系统的布置 1、系统形式选择本工程施工用电由隧道公司土建项目部配电房引入 120 K VA 变压器直接供电
静力压桩机用电直接用 WDZB-YJY-4×95+E70 电缆接入隧道公司配电房
根据施工平面图中各用电设备的位置、数量及现场情况,拟采纳放射式与树干式或混合的配电系统方式,由分配电箱到用电设备均采纳放射式,以保证设备相互之间无干扰
施工现场共计分 3 路,第一路钢筋工棚橡塑铜芯电缆,由总箱设到钢筋工棚,二级配电;由二级配电箱分别向钢筋工棚及焊工棚供电;第二路办公区,橡塑铜芯电缆,由总箱分配到二级箱再由二级箱分配到各办
