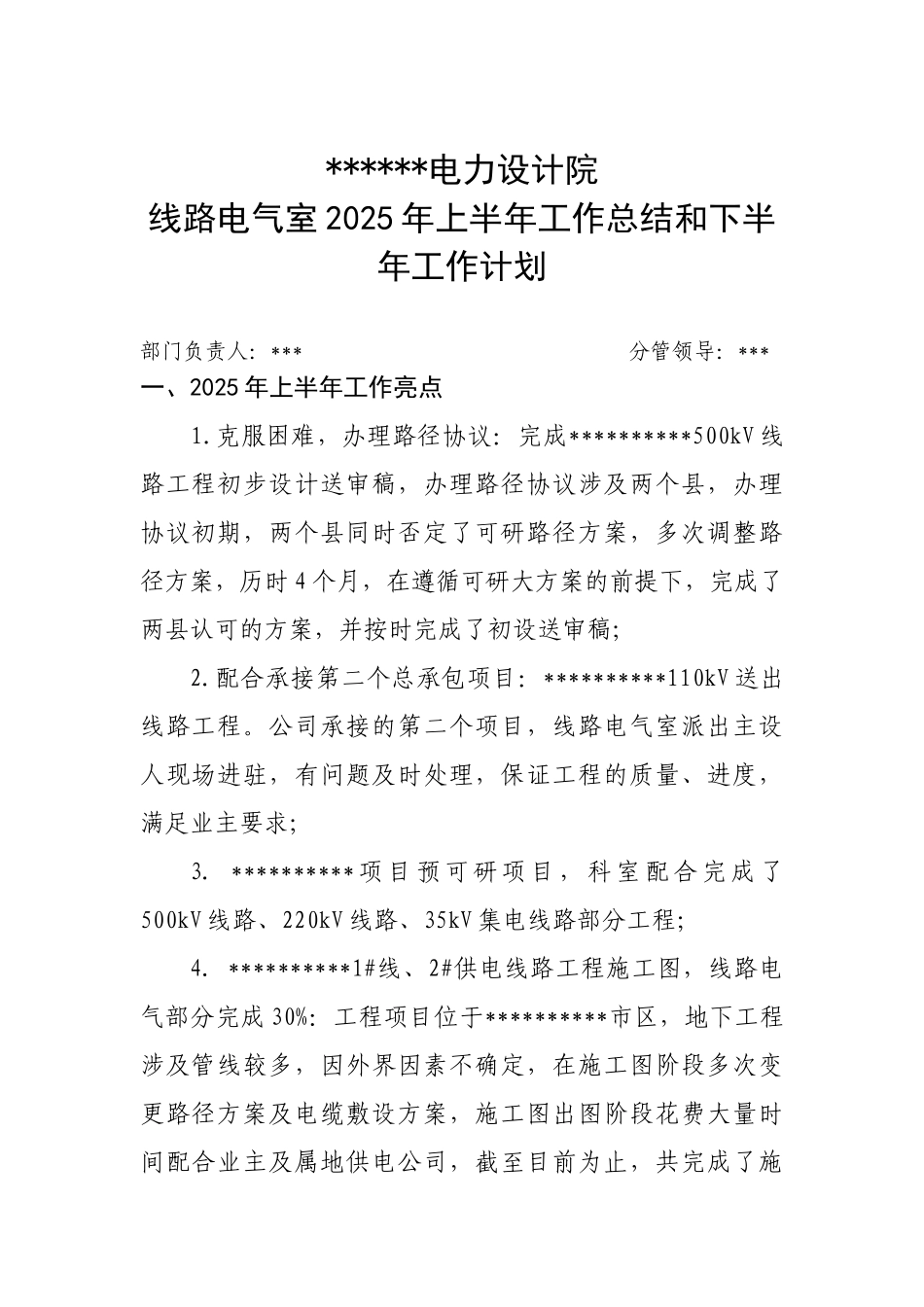

******电力设计院线路电气室 2025 年上半年工作总结和下半年工作计划部门负责人:*** 分管领导:***一、2025 年上半年工作亮点 1
克服困难,办理路径协议:完成**********500kV 线路工程初步设计送审稿,办理路径协议涉及两个县,办理协议初期,两个县同时否定了可研路径方案,多次调整路径方案,历时 4 个月,在遵循可研大方案的前提下,完成了两县认可的方案,并按时完成了初设送审稿;2
配合承接第二个总承包项目:**********110kV 送出线路工程
公司承接的第二个项目,线路电气室派出主设人现场进驻,有问题及时处理,保证工程的质量、进度,满足业主要求;3
********** 项 目 预 可 研 项 目 , 科 室 配 合 完 成 了500kV 线路、220kV 线路、35kV 集电线路部分工程;4

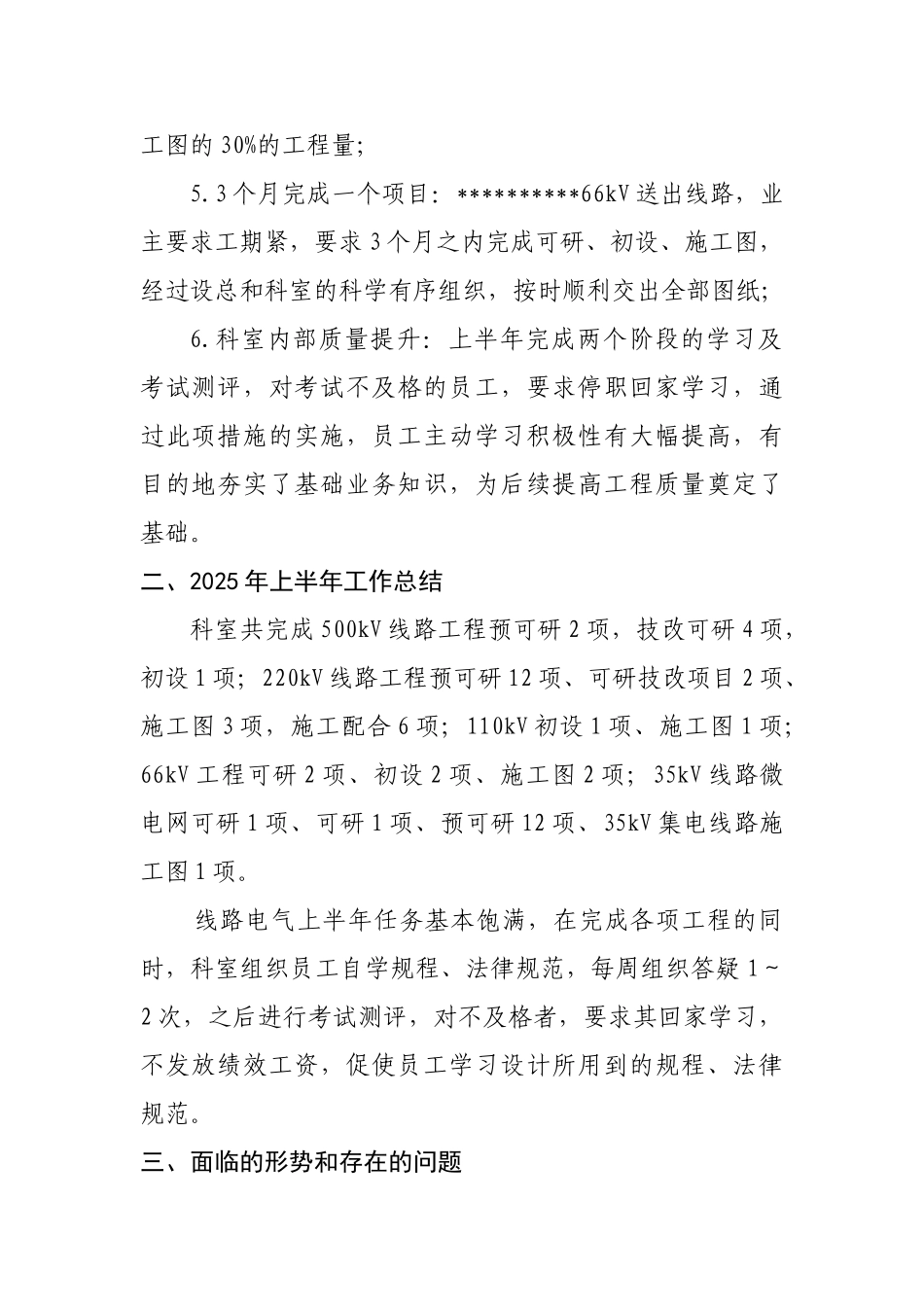

**********1#线、2#供电线路工程施工图,线路电气部分完成 30%:工程项目位于**********市区,地下工程涉及管线较多,因外界因素不确定,在施工图阶段多次变更路径方案及电缆敷设方案,施工图出图阶段花费大量时间配合业主及属地供电公司,截至目前为止,共完成了施工图的 30%的工程量;5
3 个月完成一个项目:**********66kV 送出线路,业主要求工期紧,要求 3 个月之内完成可研、初设、施工图,经过设总和科室的科学有序组织,按时顺利交出全部图纸;6
科室内部质量提升:上半年完成两个阶段的学习及考试测评,对考试不及格的员工,要求停职回家学习,通过此项措施的实施,员工主动学习积极性有大幅提高,有目的地夯实了基础业务知识,为后续提高工程质量奠定了基础

二、2025 年上半年工作总结科室共完成 500kV 线路工程预可研 2 项,技改可研 4 项,初设 1 项;220kV 线路工程预可研 12 项、可研技改项目 2 项、施工图 3
