电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

电气分系统调试方案草案

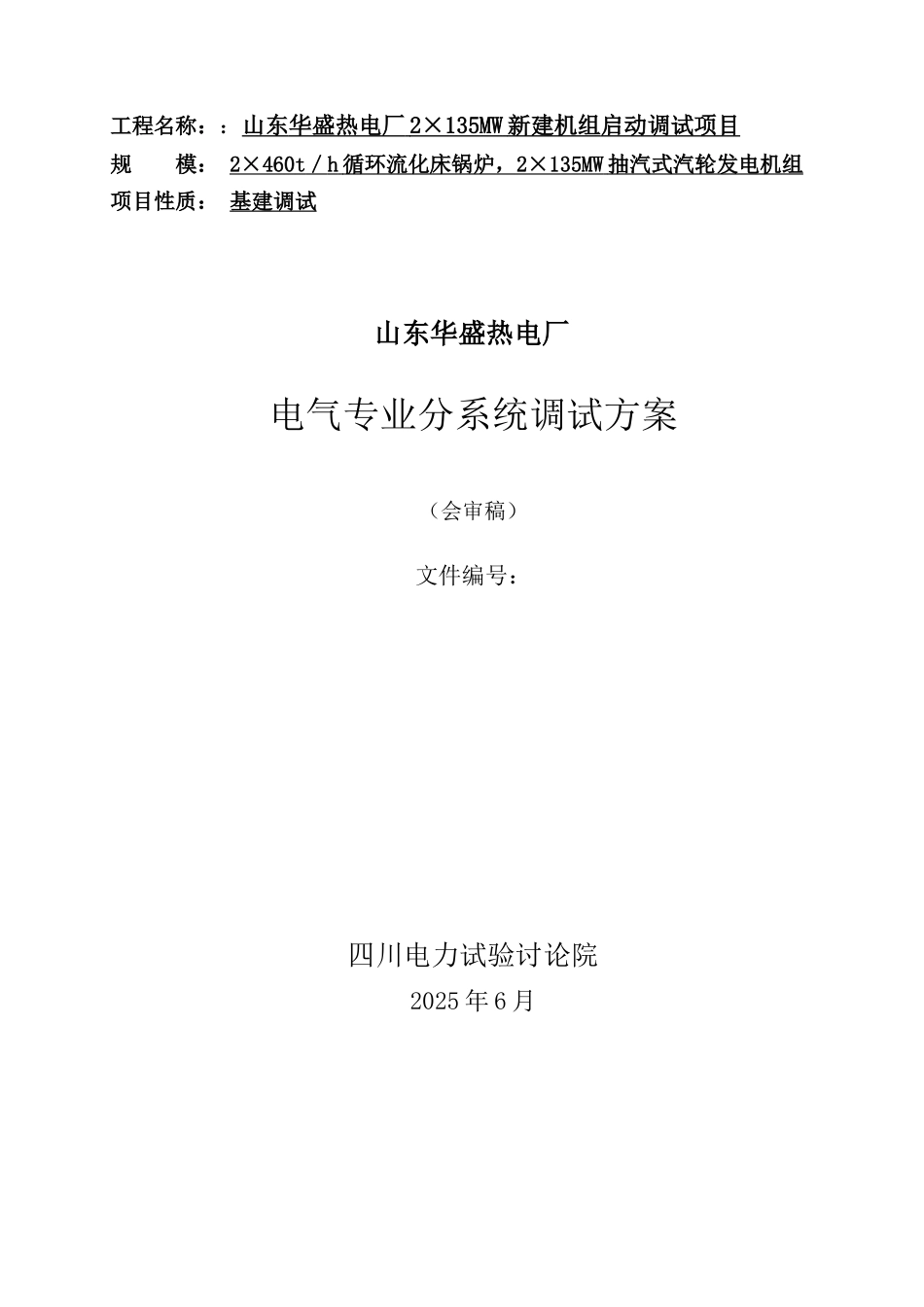

电气分系统调试方案草案_第1页
1/13

电气分系统调试方案草案_第2页
2/13

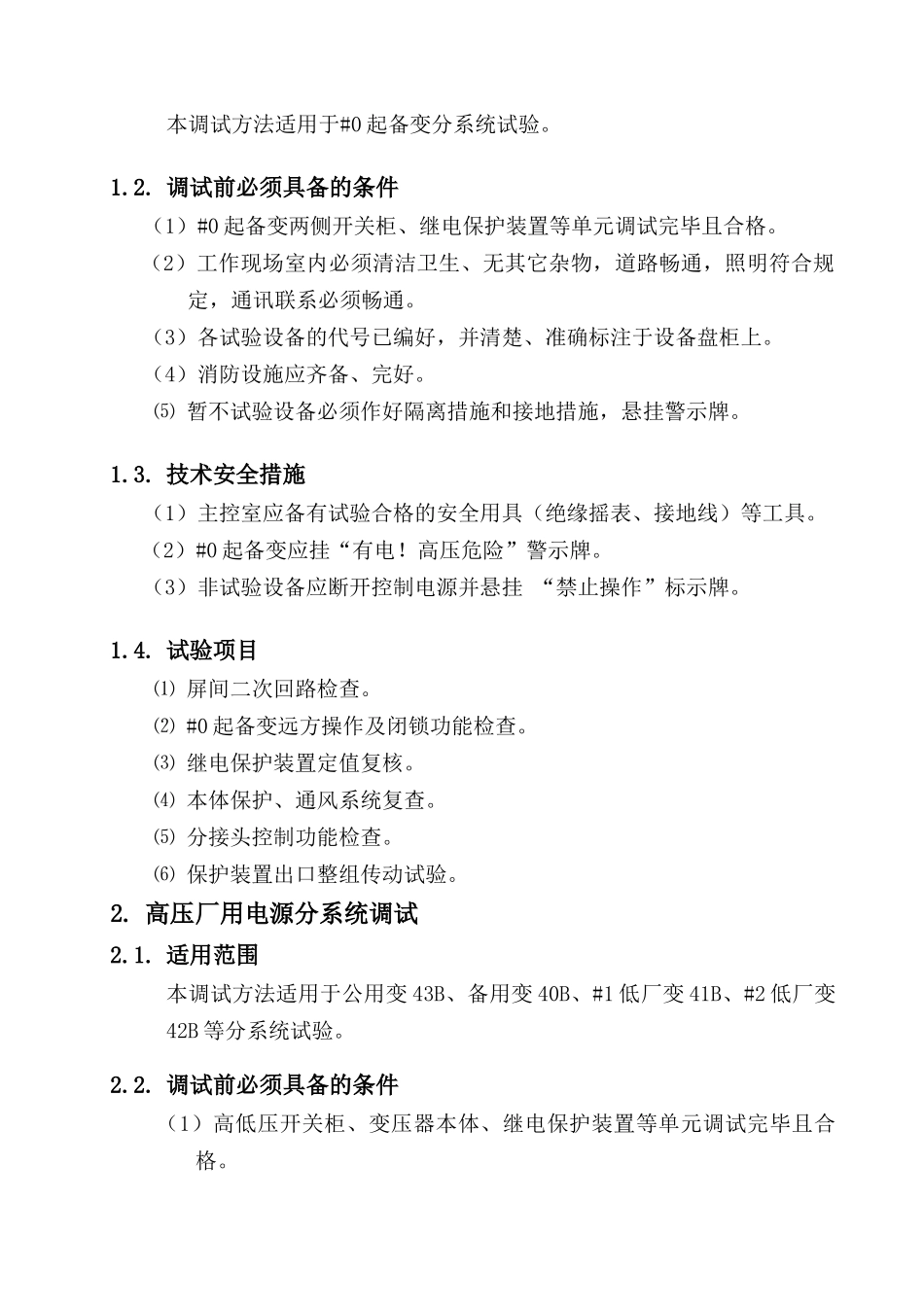

电气分系统调试方案草案_第3页
3/13
工程名称::山东 华盛热电厂 2×135MW 新建机组 启动调试项目 规 模: 2×460 t / h 循环流化床锅炉, 2×135MW 抽汽式汽轮发电机组 项目性质: 基建调试山东华盛热电厂电气专业分系统调试方案(会审稿)文件编号:四川电力试验讨论院2025 年 6 月四川电力试验讨论院 编写: 年 月 日审核: 年 月 日批准: 年 月 日会审单位及代表:建设单位:山东华盛江泉集团总公司 代表: 年 月 日监理单位:淮南中发公司技术服务中心 代表: 年 月 日 安装单位:哈尔滨电力建设三公司 代表: 年 月 日 设备厂家:东方发电机厂 代表: 年 月 日 调试单位:四川电力试验讨论院 代表: 年 月 日 试运指挥组批准: 年 月 日 1.起备变分系统调试1.1. 适用范围本调试方法适用于#0 起备变分系统试验。1.2. 调试前必须具备的条件(1)#0 起备变两侧开关柜、继电保护装置等单元调试完毕且合格。(2)工作现场室内必须清洁卫生、无其它杂物,道路畅通,照明符合规定,通讯联系必须畅通。(3)各试验设备的代号已编好,并清楚、准确标注于设备盘柜上。(4)消防设施应齐备、完好。⑸ 暂不试验设备必须作好隔离措施和接地措施,悬挂警示牌。1.3. 技术安全措施(1)主控室应备有试验合格的安全用具(绝缘摇表、接地线)等工具。(2)#0 起备变应挂“有电!高压危险”警示牌。(3)非试验设备应断开控制电源并悬挂 “禁止操作”标示牌。1.4. 试验项目⑴ 屏间二次回路检查。⑵ #0 起备变远方操作及闭锁功能检查。⑶ 继电保护装置定值复核。⑷ 本体保护、通风系统复查。⑸ 分接头控制功能检查。⑹ 保护装置出口整组传动试验。2. 高压厂用电源分系统调试2.1. 适用范围本调试方法适用于公用变 43B、备用变 40B、#1 低厂变 41B、#2 低厂变42B 等分系统试验。2.2. 调试前必须具备的条件(1)高低压开关柜、变压器本体、继电保护装置等单元调试完毕且合格。(2)工作现场室内必须清洁卫生、无其它杂物,道路畅通,照明符合规定,通讯联系必须畅通。(3)各试验设备的代号已编好,并清楚、准确标注于设备盘柜上。(4)消防设施应齐备、完好。⑸ 暂不试验设备必须作好隔离措施和接地措施,悬挂警示牌。2.3. 技术安全措施(1)主控室应备有试验合格的安全用具(绝缘摇表、接地线)等工具。(2)变压器室、6kV 及 380V 配电室相应应挂“有电!高压危险”警示牌。(3)非试验设备应断开控制电...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电气分系统调试方案草案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
