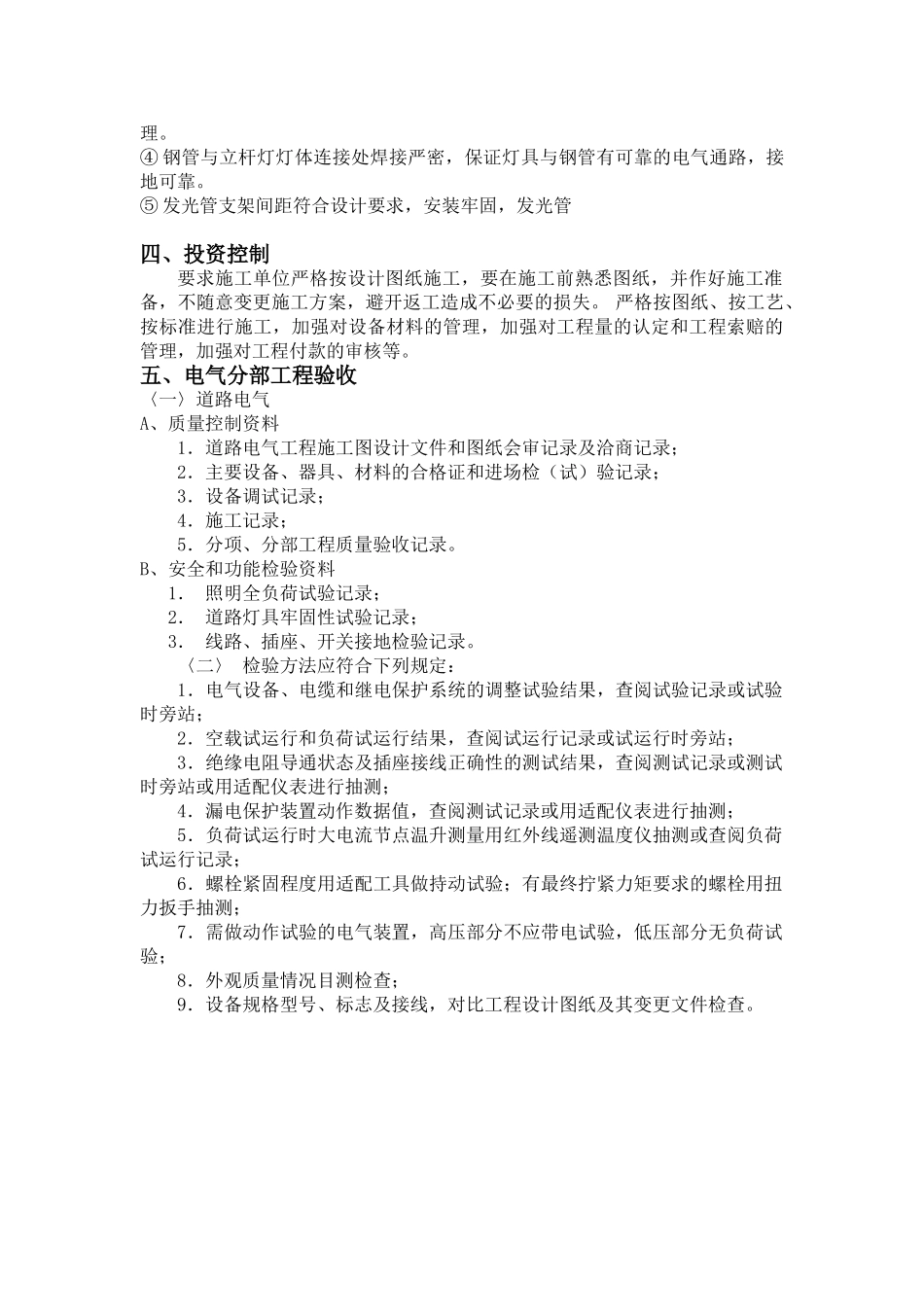

电气工程施工监理方案一、监理依据1.已批准的本工程监理规划;2.施工图纸和工程变更联系单;3.《道路照明设计标准》 CJJ45-20254.《低压配电设计法律规范》 GB50054-1995二、电气安装监理控制内容2.1 任务与范围1. 参加电气安装施工招标;2. 参加电气安装施工图纸会审;2.施工阶段全过程监理;3.检验批、分项、分部工程验收;4.施工用电安全检查。2.2 全面实施电气安装监理各项控制和管理内容1.三控制:质量控制、投资控制、进度控制;2.二管理:协助进行合同管理、信息管理;3.一协调:协同总监进行组织协调。三、监理工作方法及措施1、灯光照明工程质量控制(1)质量审查① 有合格证及安全认证标志。② 外观检查:灯具涂层完整,无损伤,棱角直顺,无凹陷扭曲。③ 对成套灯具的绝缘电阻、内部接线等性能进行现场抽样检测。灯具的绝缘电阻、导线绝缘测试合格,才能灯具接线。内部接线须为铜芯绝缘电线,芯线截面积不得小于 0.5mm2。(2)照明系统的安装测试和通电试运行应按以下程序进行:① 电线绝缘电阻测试前电线的接续完成;电缆线与灯具电源线的连接采纳 T 型接法,接线头必须位于接线盒内,制作法律规范。电线、电缆导管内严禁有接头!照明箱(盘)、灯具、开关、的绝缘电阻测试在就位前或接线前完成;② 电气器具及线路绝缘电阻测试合格,才能通电试验;(3) PVC 管敷设应符合下列规定:① 管材经检测部门复试合格②PVC 管管口平整光滑,管与管、管与盒(箱)等器件采纳插入法连接时,连接处结合面涂专用胶合剂,接口牢固密封。管卡间最大距离要符合 GB 50303-2025 法律规范的规定。(4)安装要求① 当灯具距地面高度小于 2.4m 时,灯具的可接近裸露导体必须接地或接零可靠,且有标识。② 灯具应固定可靠,螺栓需用弹垫固定并拧紧,灯具的螺栓及弹簧垫片无遗漏。相邻灯具安装后无明显高差,成排灯具外观直顺。③ 混凝土浇筑前预埋电线钢管必须连接完毕,连接采纳套接,套管长度为钢管直径的 2.5 倍,钢管连接处位于套管中心。套管焊接严密,焊接处做好防腐处理。④ 钢管与立杆灯灯体连接处焊接严密,保证灯具与钢管有可靠的电气通路,接地可靠。⑤ 发光管支架间距符合设计要求,安装牢固,发光管四、投资控制要求施工单位严格按设计图纸施工,要在施工前熟悉图纸,并作好施工准备,不随意变更施工方案,避开返工造成不必要的损失。 严格按图纸、按工艺、按标准进行施工,加强对设备材料的管理,加强...
