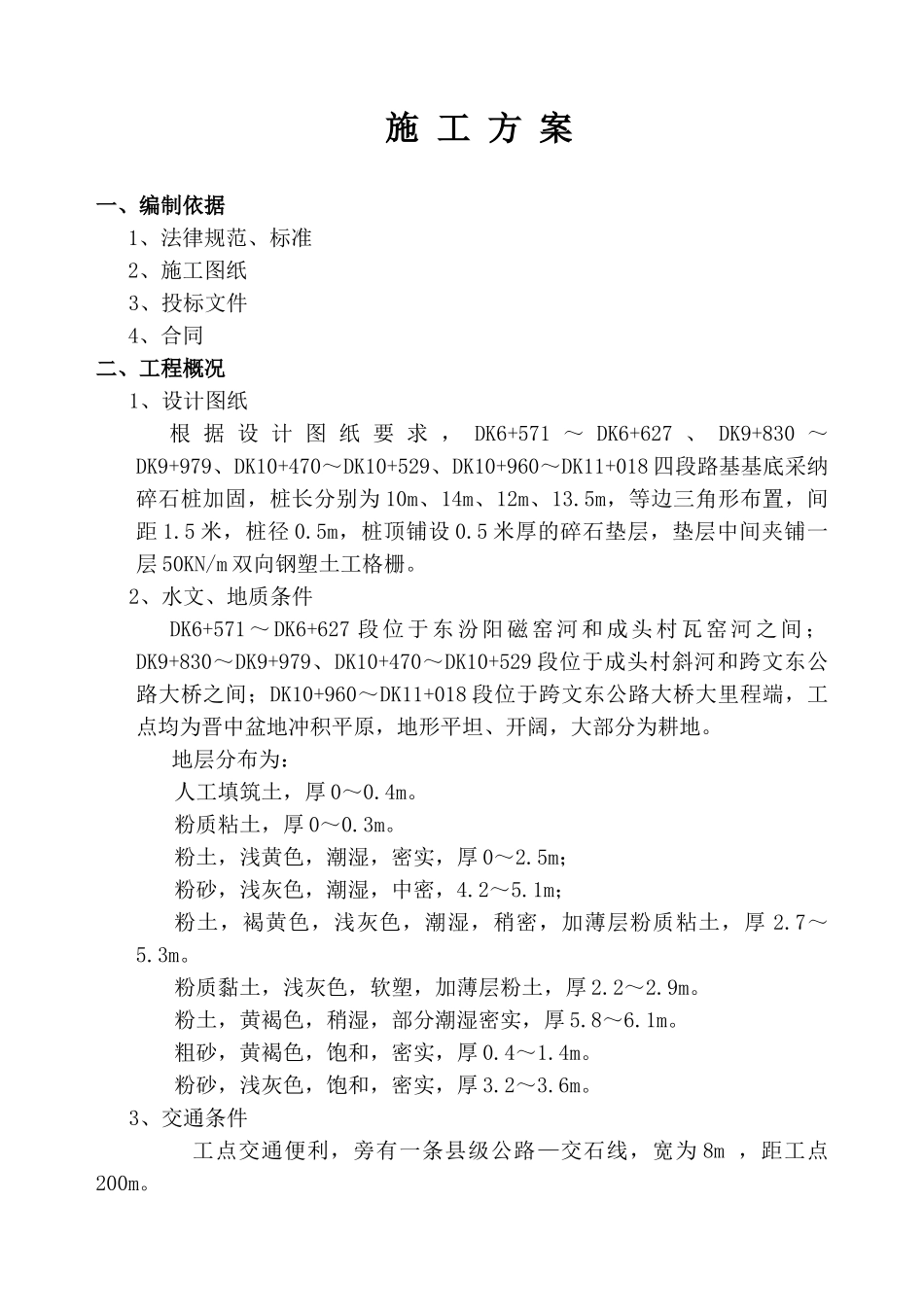

施 工 方 案一、编制依据1、法律规范、标准2、施工图纸3、投标文件4、合同二、工程概况1、设计图纸根 据 设 计 图 纸 要 求 , DK6+571 ~ DK6+627 、 DK9+830 ~DK9+979、DK10+470~DK10+529、DK10+960~DK11+018 四段路基基底采纳碎石桩加固,桩长分别为 10m、14m、12m、13
5m,等边三角形布置,间距 1
5 米,桩径 0
5m,桩顶铺设 0
5 米厚的碎石垫层,垫层中间夹铺一层 50KN/m 双向钢塑土工格栅
2、水文、地质条件DK6+571~DK6+627 段位于东汾阳磁窑河和成头村瓦窑河之间;DK9+830~DK9+979、DK10+470~DK10+529 段位于成头村斜河和跨文东公路大桥之间;DK10+960~DK11+018 段位于跨文东公路大桥大里程端,工点均为晋中盆地冲积平原,地形平坦、开阔,大部分为耕地
地层分布为:人工填筑土,厚 0~0
粉质粘土,厚 0~0
粉土,浅黄色,潮湿,密实,厚 0~2
5m;粉砂,浅灰色,潮湿,中密,4
1m;粉土,褐黄色,浅灰色,潮湿,稍密,加薄层粉质粘土,厚 2
粉质黏土,浅灰色,软塑,加薄层粉土,厚 2
粉土,黄褐色,稍湿,部分潮湿密实,厚 5
粗砂,黄褐色,饱和,密实,厚 0
粉砂,浅灰色,饱和,密实,厚 3
3、交通条件工点交通便利,旁有一条县级公路—交石线,宽为 8m ,距工点200m
三、施工方案 1.总体思路1
1 碎石桩施工前,各工点先做 2~3 根试桩,确定出成孔速度、填料方法、填料量、挤压次数和时间、留振时间和电机工作电流,确定制桩工艺,以指导施工
2 确定好施工参数以后,计划进行 24 小时连续作业,以确保工程进度和工期

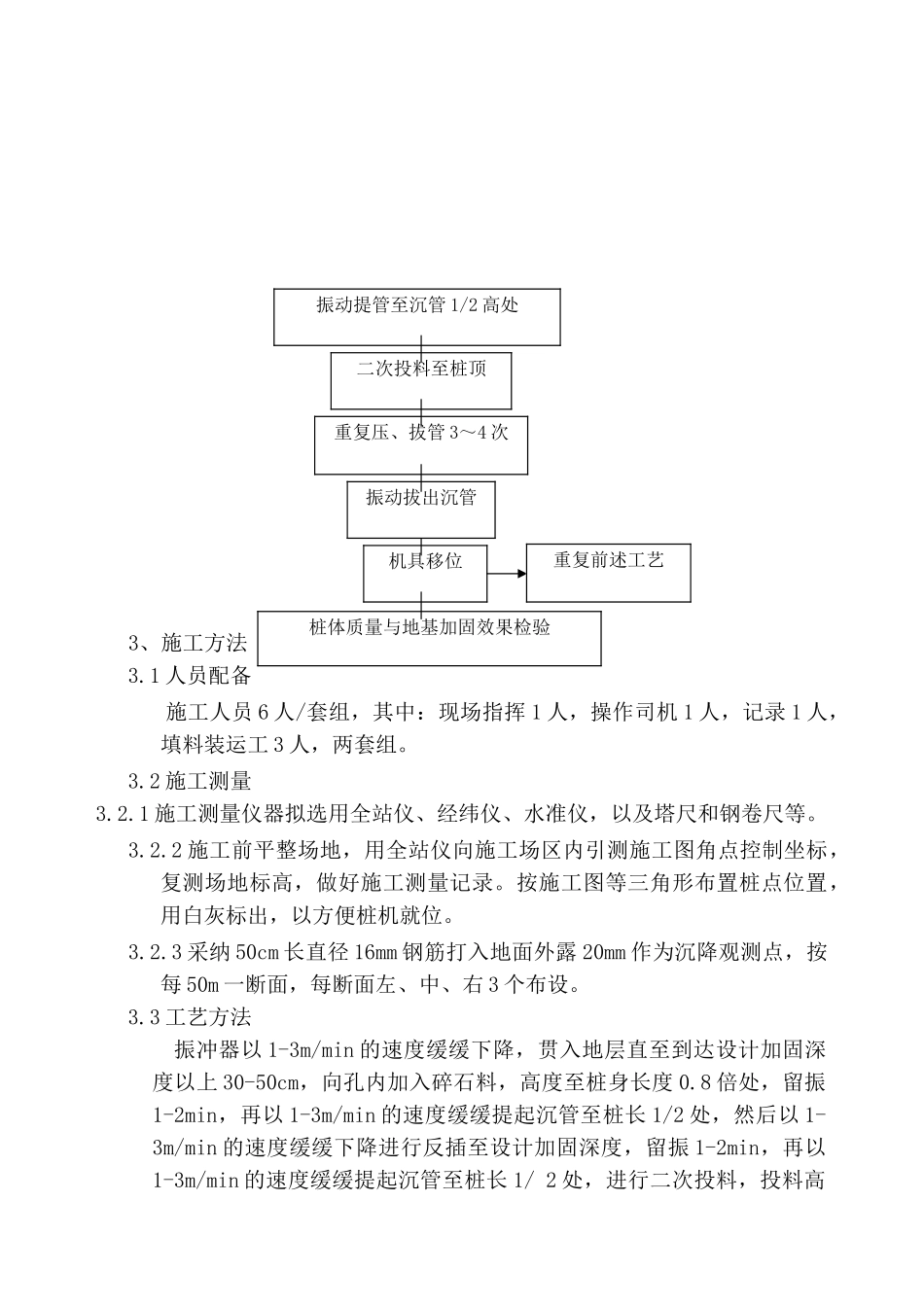

2.工艺流程
