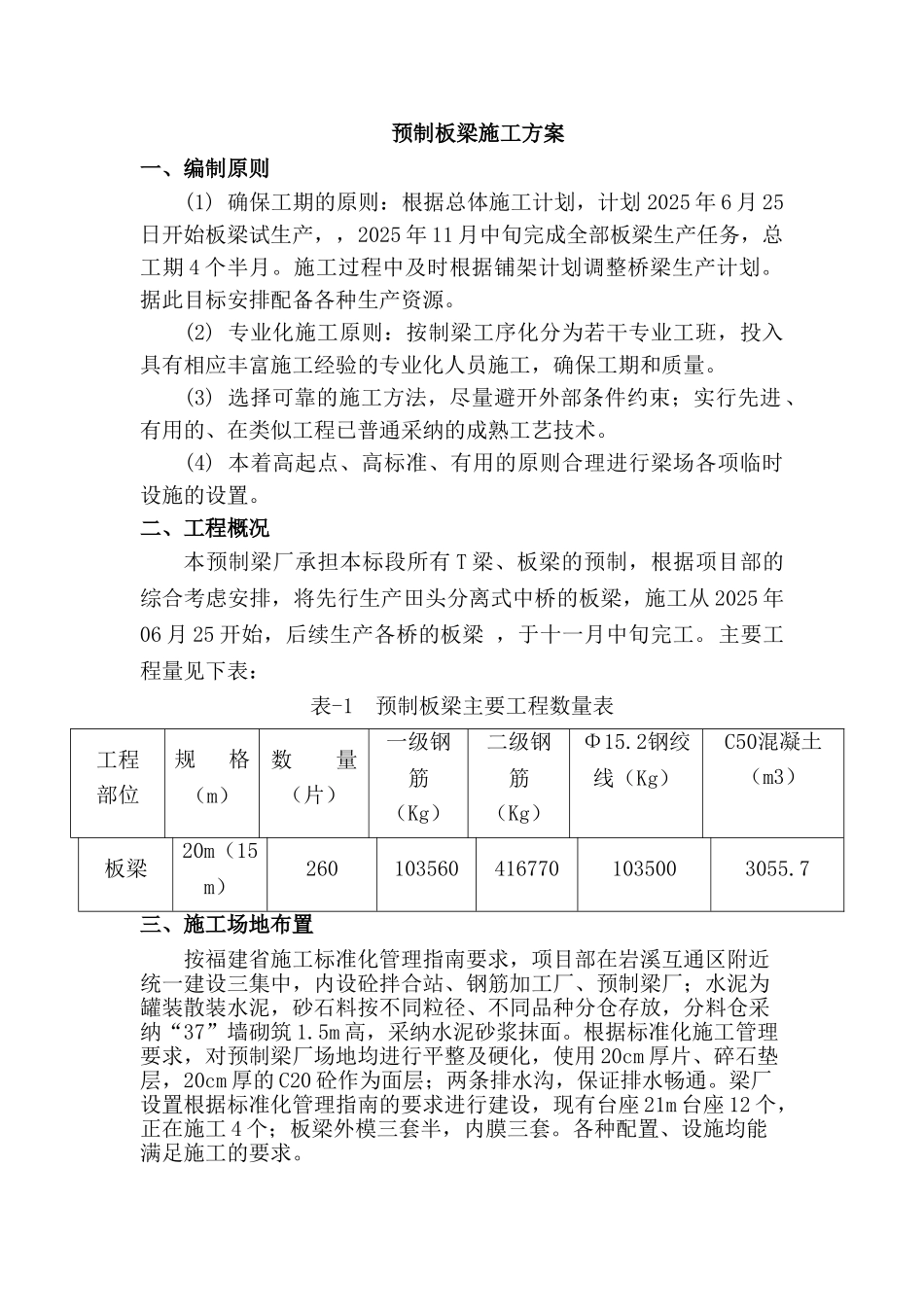

预制板梁施工方案一、编制原则(1) 确保工期的原则:根据总体施工计划,计划 2025 年 6 月 25日开始板梁试生产,,2025 年 11 月中旬完成全部板梁生产任务,总工期 4 个半月
施工过程中及时根据铺架计划调整桥梁生产计划
据此目标安排配备各种生产资源
(2) 专业化施工原则:按制梁工序化分为若干专业工班,投入具有相应丰富施工经验的专业化人员施工,确保工期和质量
(3) 选择可靠的施工方法,尽量避开外部条件约束;实行先进、有用的、在类似工程已普通采纳的成熟工艺技术
(4) 本着高起点、高标准、有用的原则合理进行梁场各项临时设施的设置
二、工程概况本预制梁厂承担本标段所有 T 梁、板梁的预制,根据项目部的综合考虑安排,将先行生产田头分离式中桥的板梁,施工从 2025 年06 月 25 开始,后续生产各桥的板梁 ,于十一月中旬完工
主要工程量见下表:表-1 预制板梁主要工程数量表工程部位规 格(m)数 量(片)一级钢筋(Kg)二级钢筋(Kg)Φ15
2钢绞线(Kg)C50混凝土(m3)板梁20m(15m)2601035604167701035003055

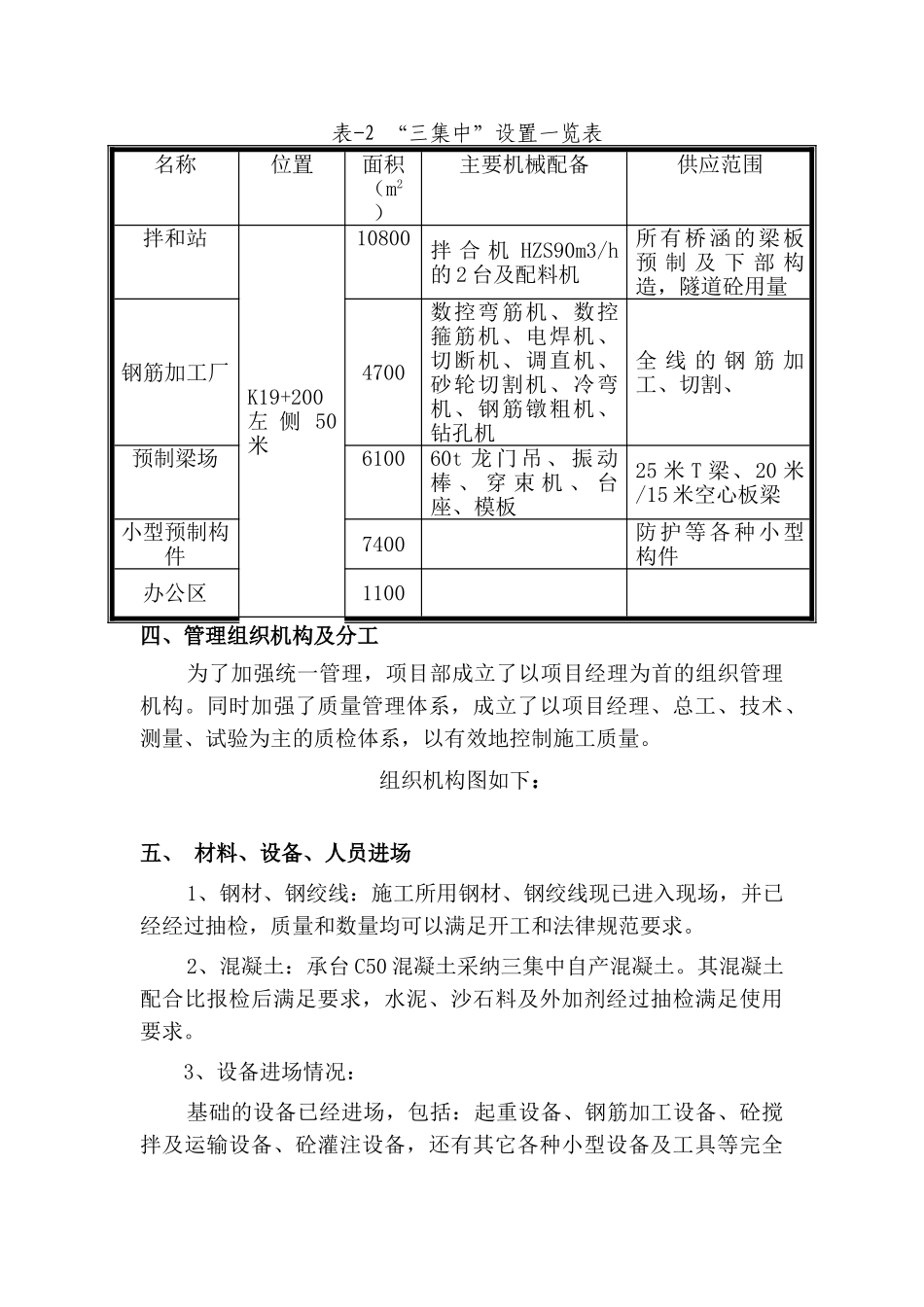

7三、施工场地布置按福建省施工标准化管理指南要求,项目部在岩溪互通区附近统一建设三集中,内设砼拌合站、钢筋加工厂、预制梁厂;水泥为罐装散装水泥,砂石料按不同粒径、不同品种分仓存放,分料仓采纳“37”墙砌筑 1
5m 高,采纳水泥砂浆抹面
根据标准化施工管理要求,对预制梁厂场地均进行平整及硬化,使用 20cm 厚片、碎石垫层,20cm 厚的 C20 砼作为面层;两条排水沟,保证排水畅通
梁厂设置根据标准化管理指南的要求进行建设,现有台座 21m 台座 12 个,正在施工 4 个;板梁外模三套半,内膜三套
各种配置、设施均能满足施工的要求

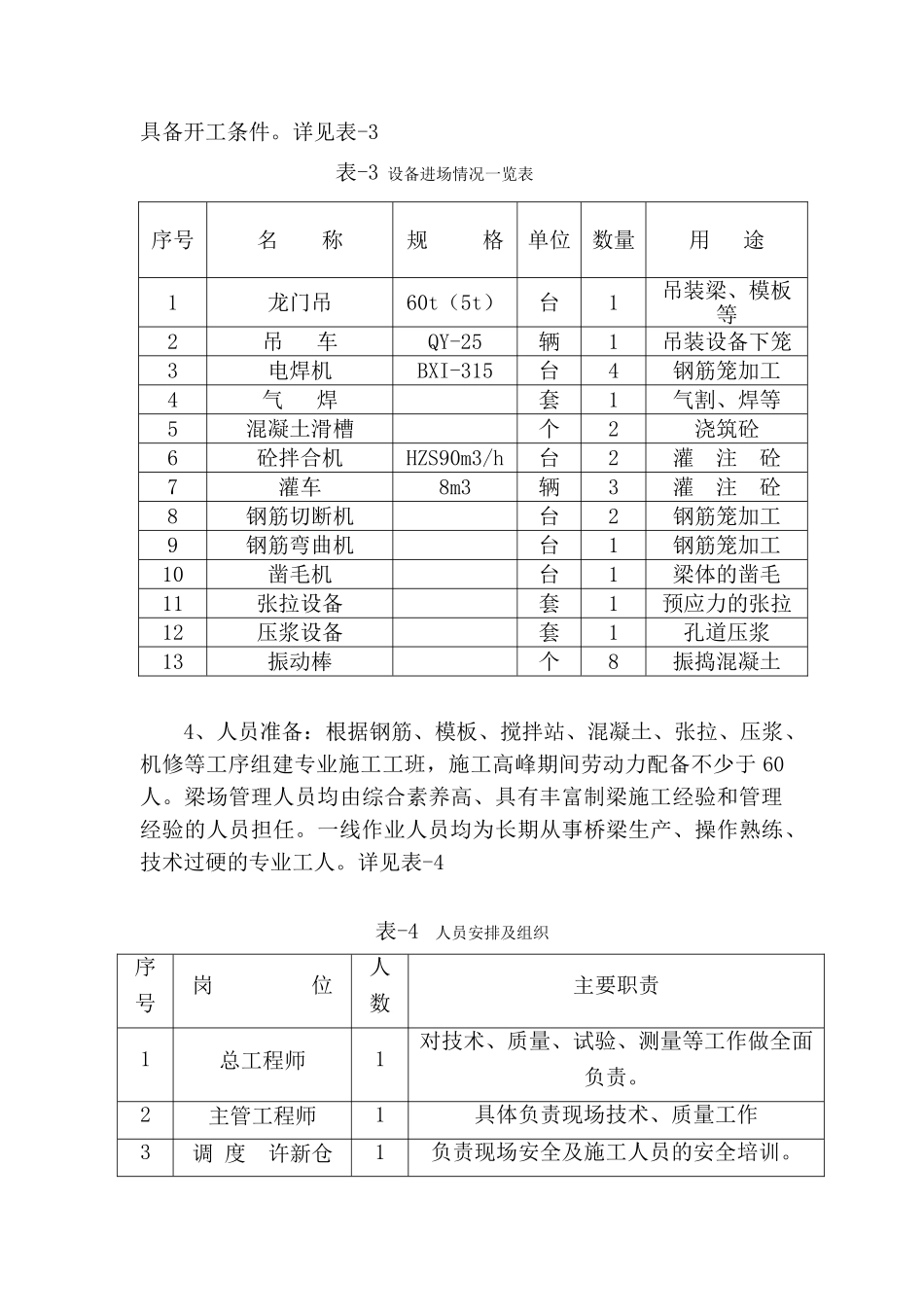

表-2 “三集中”设置一览表名称位置面积(m2)主要机械配备供应范围拌和站K19+
