中国化学工程第六建设公司神华宁煤烯烃 2×3000T/D 空分装置基础施工方案 编 制: 审 核: 批 准: 中国化学工程第六建设公司2008 年 2 月 26 日目 录1 编制说明2 编制原则3 编制依据4 工程概况5 施工部署6 主要工序施工方法7 风雨季施工措施8 质量管理措施9 HSE 管理措施10 施工计划11 施工总平面布置1、编制说明:1
1 本方案为神华宁煤烯烃 2×3000T/D 空分装置空压厂房基础施工方案
为了确保基础工程的施工质量,为保证按期完成工程,特编制本方案以指导施工
2 编制原则2
1 贯彻“履约守信、追求完美,为用户提供期望的工程和服务”的公司质量方针,按ISO9000 标准 2000 版要求建立项目质量保证体系并有效运行,确保工程质量达到优良等级
2 执行“文明施工,依法管理,保施工全过程安全”的公司安全管理方针,根据 ISO18000职业安全健康管理体系文件,消防事故隐患,预防事故发生,保障职工人身安全和机械设备安全
3 遵循“预防污染,降耗增效,走可持续进展道路”的公司环境管理方针,根据 ISO14000环境管理体系要求,避开、减少和控制环境污染,节约资源,制造一个文明、祥和有利于环保的工作环境
4 加强项目过程中的进度、质量、健康、安全、环境、成本及施工要素的管理控制,认真做好施工前的准备工作,合理、及时地调配施工的人力、工机具、材料、资金及资源,法律规范实施临时生产、生活设施及总图的布置、建设、管理,确保施工现场按业主及监理单位的要求运作
5 采纳先进合理的施工工艺、施工方法和管理措施,结合业主和监理的要求 ,细化各项管理措施,进一步提高工作效率,降低工程成本,提高施工质量,为业主提供满意的工程

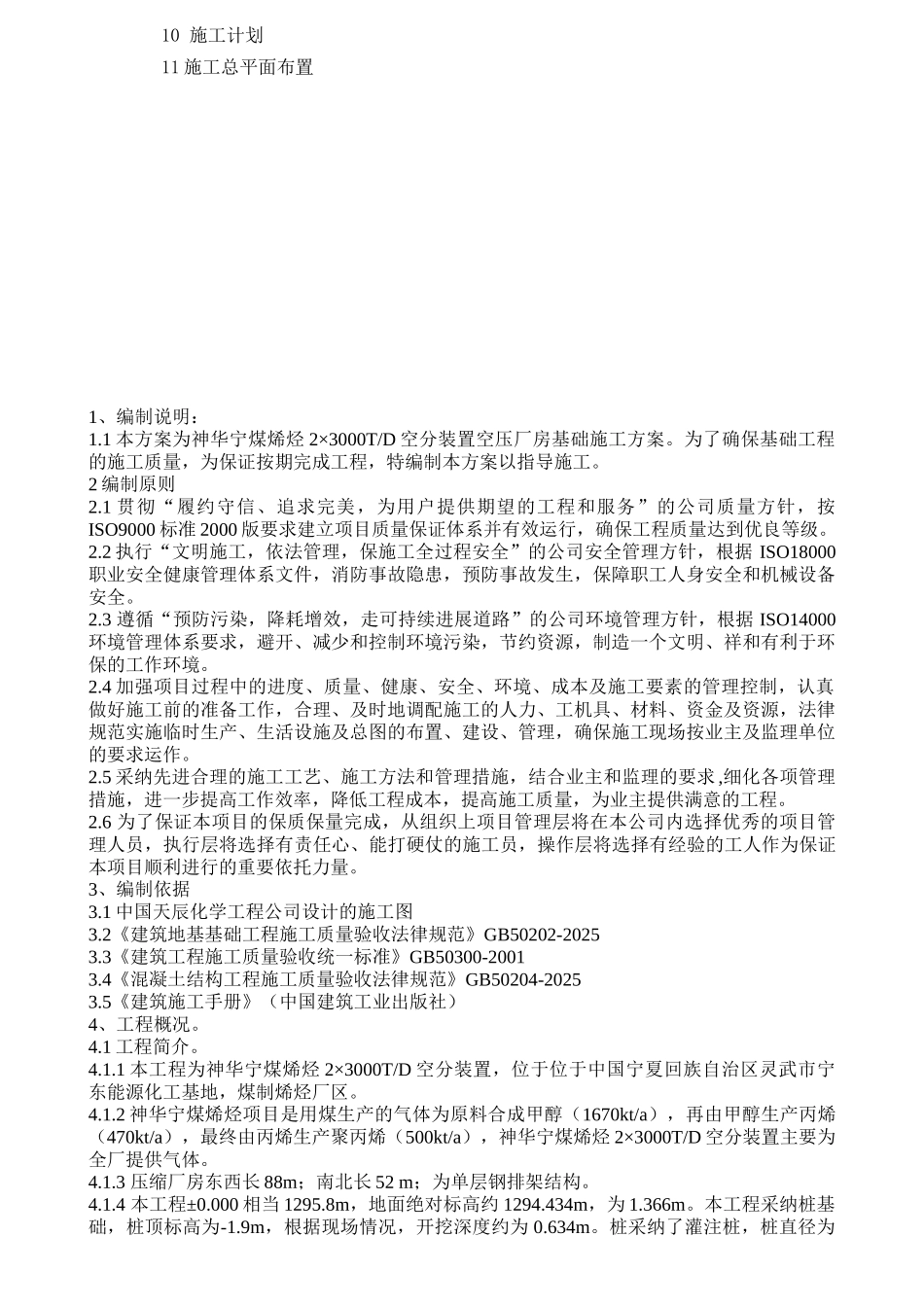

6 为了保证本项目的保质保量完成,从组织上项目管理层将在本公司内选择优秀的项目管理人员,执行层将选择有责任心、能打硬
