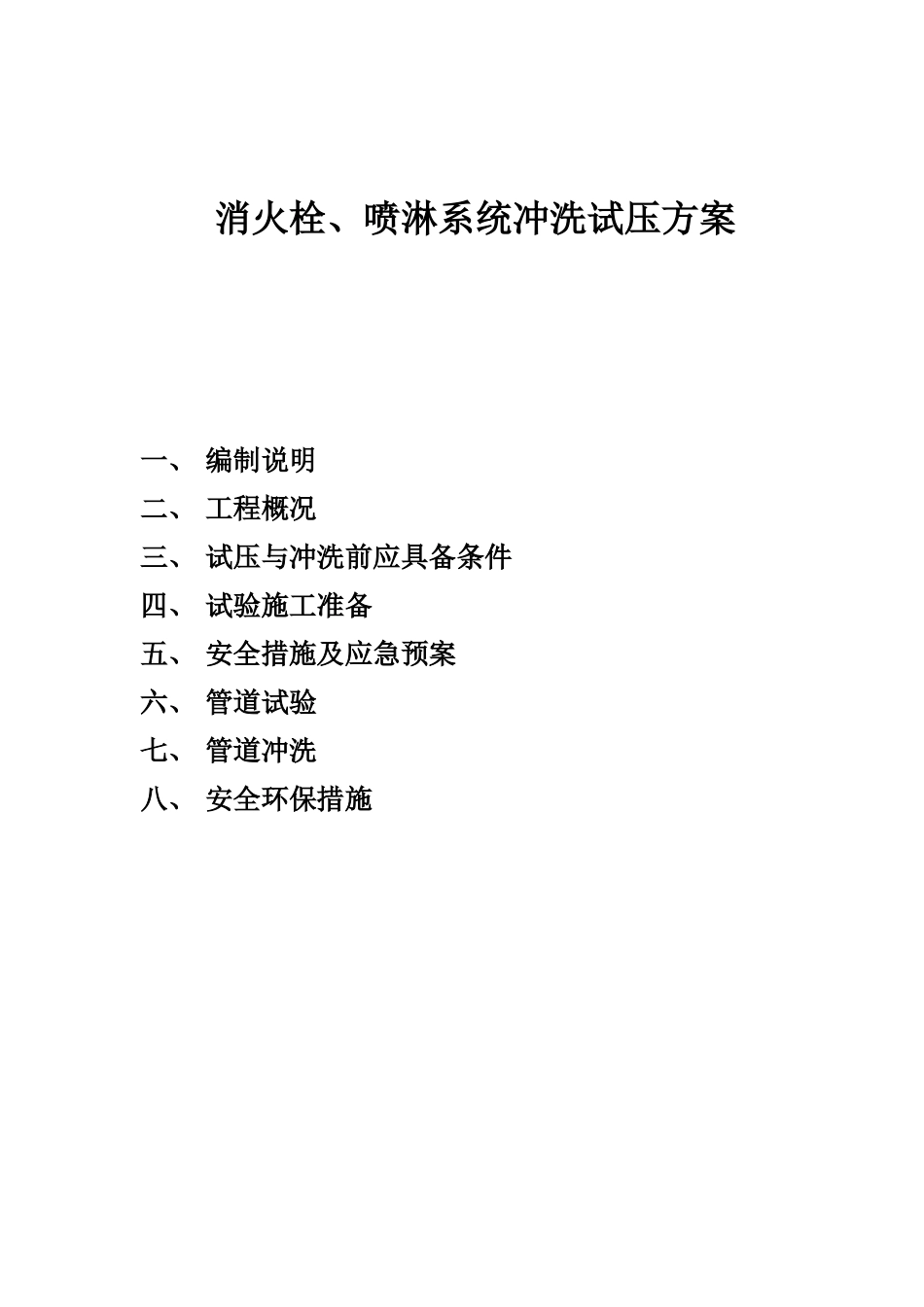

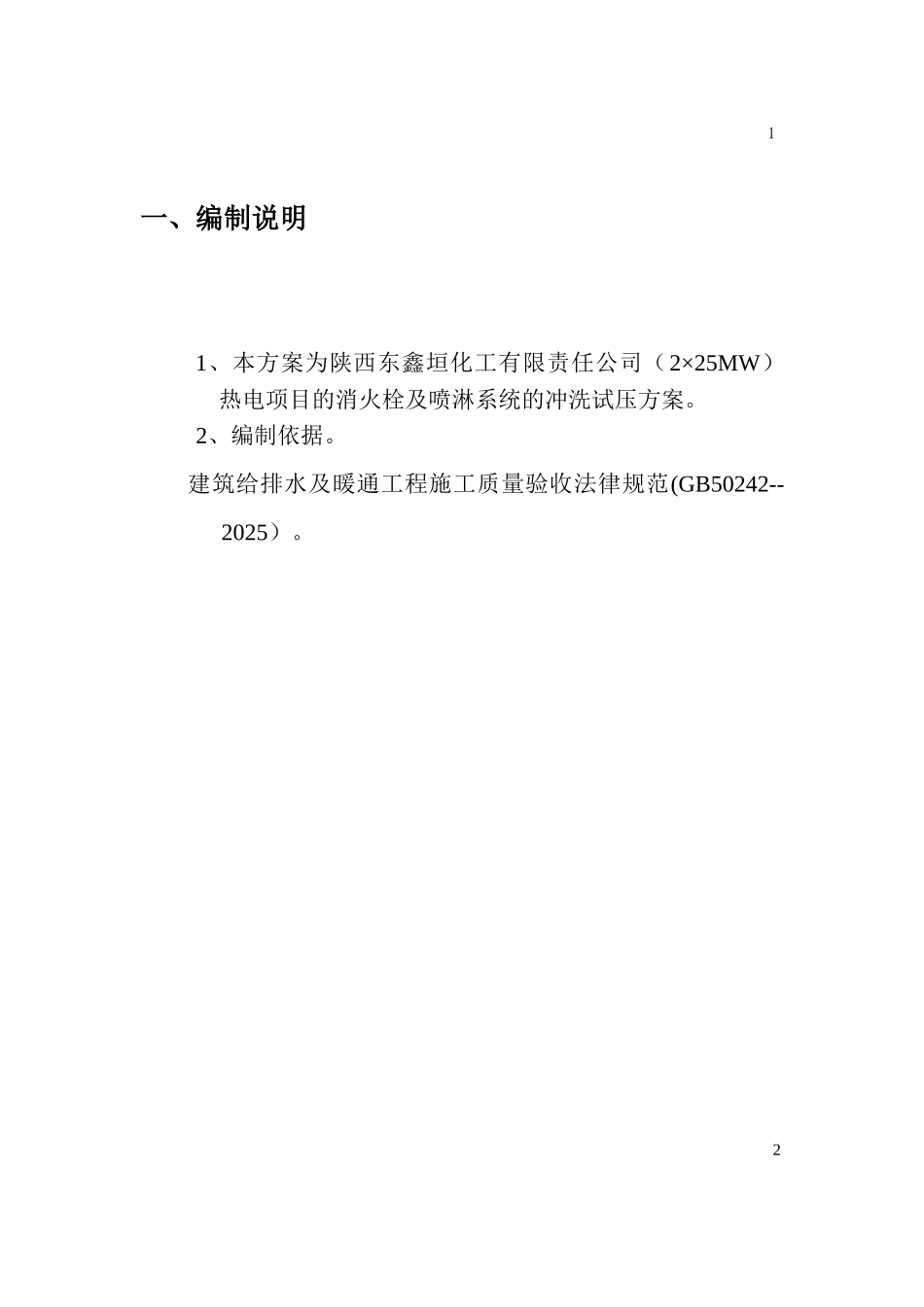

消火栓、喷淋系统冲洗试压方案一、 编制说明二、 工程概况三、 试压与冲洗前应具备条件四、 试验施工准备五、 安全措施及应急预案六、 管道试验七、 管道冲洗八、 安全环保措施1一、编制说明1、本方案为陕西东鑫垣化工有限责任公司(2×25MW)热电项目的消火栓及喷淋系统的冲洗试压方案
2、编制依据
建筑给排水及暖通工程施工质量验收法律规范(GB50242--2025)

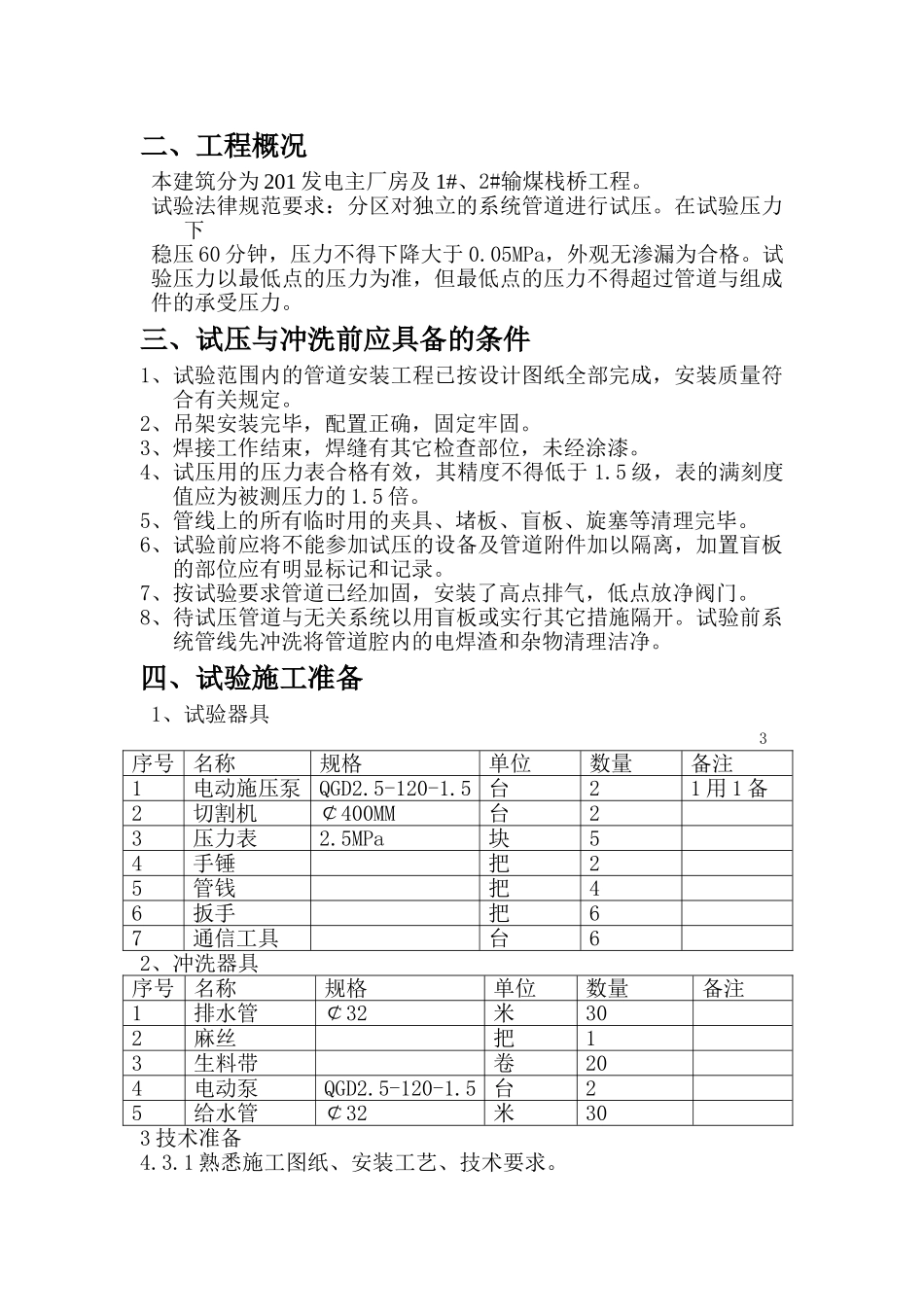

2二、工程概况 本建筑分为 201 发电主厂房及 1#、2#输煤栈桥工程
试验法律规范要求:分区对独立的系统管道进行试压
在试验压力下稳压 60 分钟,压力不得下降大于 0
05MPa,外观无渗漏为合格
试验压力以最低点的压力为准,但最低点的压力不得超过管道与组成件的承受压力
三、试压与冲洗前应具备的条件1、试验范围内的管道安装工程已按设计图纸全部完成,安装质量符合有关规定
2、吊架安装完毕,配置正确,固定牢固
3、焊接工作结束,焊缝有其它检查部位,未经涂漆
4、试压用的压力表合格有效,其精度不得低于 1
5 级,表的满刻度值应为被测压力的 1
5、管线上的所有临时用的夹具、堵板、盲板、旋塞等清理完毕
6、试验前应将不能参加试压的设备及管道附件加以隔离,加置盲板的部位应有明显标记和记录
7、按试验要求管道已经加固,安装了高点排气,低点放净阀门
8、待试压管道与无关系统以用盲板或实行其它措施隔开
试验前系统管线先冲洗将管道腔内的电焊渣和杂物清理洁净
四、试验施工准备1、试验器具3序号名称规格单位数量备注1电动施压泵QGD2
5-120-1
5 台21 用 1 备2切割机¢400MM台23压力表2
5MPa块54手锤把25管钱把46扳手把67通信工具台62、冲洗器具序号名称规格单位数量备注1排水管¢32米302麻丝把13生料带卷204电动泵QGD2
5-120-1
5 台25给水管¢32米303 技术准备
