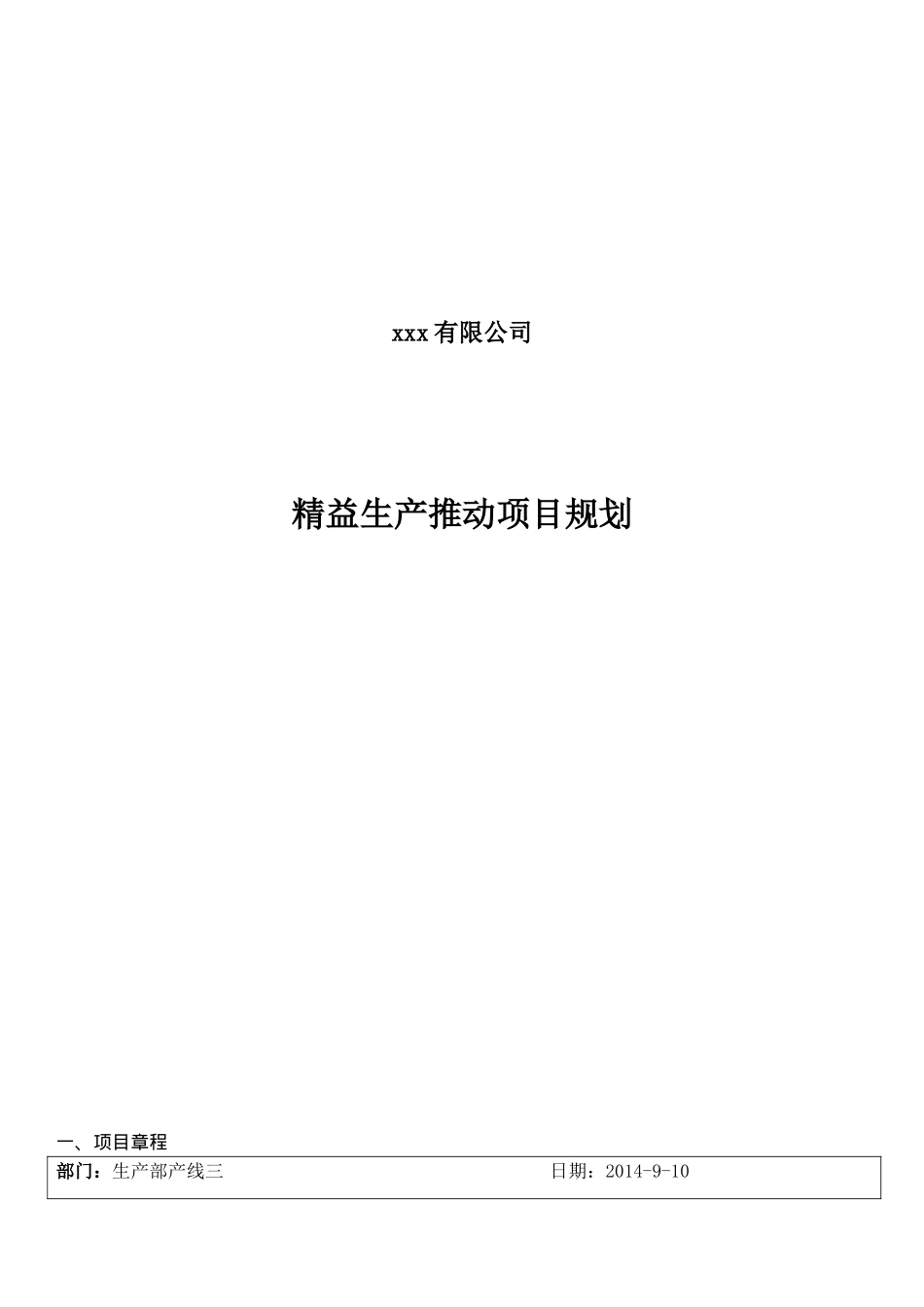

xxx 有限公司精益生产推动项目规划一、项目章程部门:生产部产线三 日期:2014-9-10项目名称项目范围领导小组成员精益生产项目产线三组 长:副组长:书 记:组员:现状描述目标描述初步改善方向产线三:综合效率:月平均综合效率为51
80%综合效率:在现状基础上提升65%,达到 85%1、实行单件流生产方式
(每次生产和转移一个、或一个固定的小批量;尽可能的连续流动;上下工序刚刚好的衔接
)2、消除生产过程搬运及等待的浪费;3、提高工序之间及工序内部工位间的平衡率;4、帮助现场管理人员及作业员工养成根据标准及法律规范作业的习惯;5、提高员工多技能操作能力;6、管控和减少支持部门的异常工时
员工作业效率:月平均作业效率为:员工作业效率:在现状基础上提升 30%,达到 %成品交检合格率(1-退货率):月平均合格率为 91%成品交检合格率(1-退货率):在现状基础上提升 7 个百分点,月成品交检合格率提达到 98%以上1、试点实施质量管理体系及质量项目改善系统;2、改善产品体系,提升产品设计质量;3、改善制程质量,提升制程直通率;4、改善和提升供应商管理水平,提高原材料一次上线合格率;5、主要、多发或重点质量异常立项改善或解决

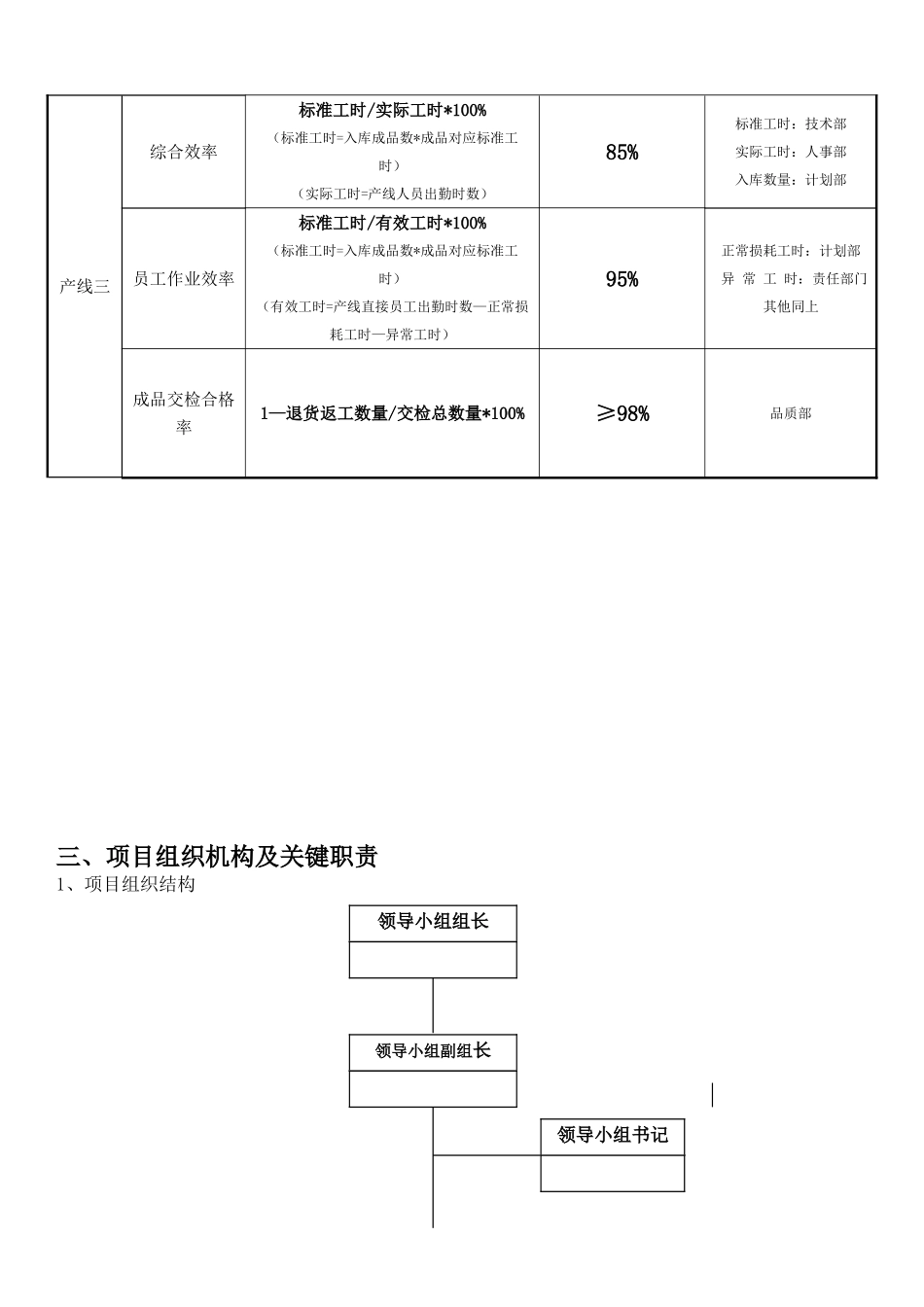

二、关键测量指标、指标计算公式、改善目标值及数据来源部门关键测量指标计算公式16 周改善目标值数据来源产线三综合效率标准工时/实际工时*100%(标准工时=入库成品数*成品对应标准工时)(实际工时=产线人员出勤时数)85%标准工时:技术部实际工时:人事部入库数量:计划部员工作业效率标准工时/有效工时*100%(标准工时=入库成品数*成品对应标准工时)(有效工时=产线直接员工出勤时数—正常损耗工时—异常工时)95%正常损耗工时:计划部 异 常 工 时:责任部门其他同上成品交检合格率1—退货返工数量/交检总数量*100%≥98%品质部三、项目组织机构及关键职
