脚手架搭设与拆除方案一、工程概况安琪酵母股份有限公司开发的干燥塔车间工程为框架六层,建筑面积为 982
74㎡,占地面积为 163
79㎡,总高度为33
建筑结构安全等级为二级,耐火等级为二级,屋面防水等级为二级,抗震设防裂度为六度,设计使用年限为 50年
二、外架搭设规划外脚手架从地面上开始搭设,高度应超出屋面一步架,所有脚手架搭设成双排,脚手架搭设高度拟设计为 m
三、脚手架搭设1、脚手架基础对建筑物外围 3m 范围内场地进行平整,将实土、普通老土、回填土铲平,分层夯实,立杆底部采纳 10#槽钢平行于外墙连续垫放
2、杆件距离确定(1)该项目脚手架,立杆纵向间距按 1
8m 设计,横向间距(排距)按 1
5m 设计,小横杆间距按 1
8m 设计,大横杆步距按 1
(2)用钢尺沿建筑物外围分出立杆位置,拉通线撒灰线确定立杆接触面中心,点出立杆位置

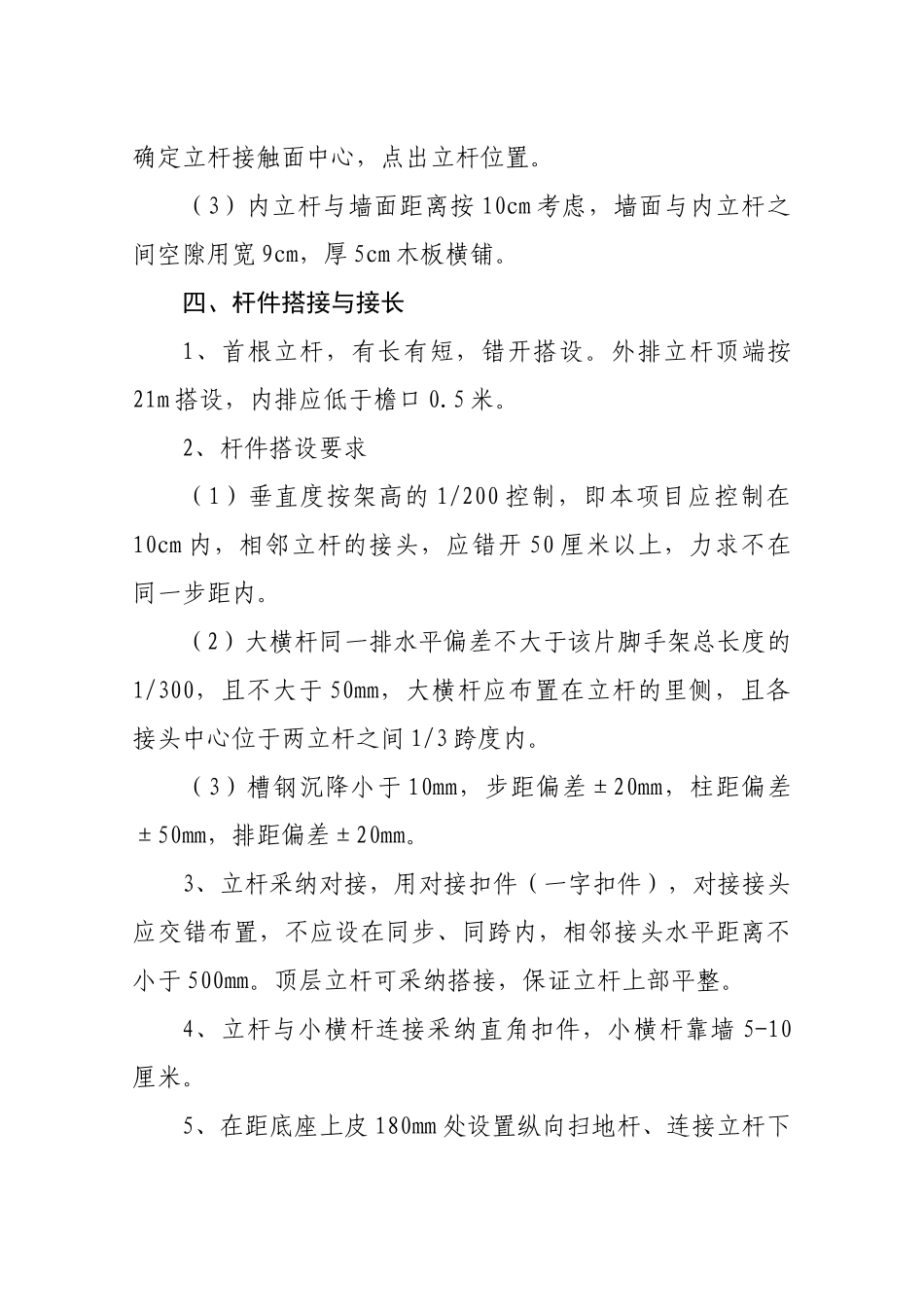

(3)内立杆与墙面距离按 10cm 考虑,墙面与内立杆之间空隙用宽 9cm,厚 5cm 木板横铺
四、杆件搭接与接长1、首根立杆,有长有短,错开搭设
外排立杆顶端按21m 搭设,内排应低于檐口 0
2、杆件搭设要求(1)垂直度按架高的 1/200 控制,即本项目应控制在10cm 内,相邻立杆的接头,应错开 50 厘米以上,力求不在同一步距内
(2)大横杆同一排水平偏差不大于该片脚手架总长度的1/300,且不大于 50mm,大横杆应布置在立杆的里侧,且各接头中心位于两立杆之间 1/3 跨度内
(3)槽钢沉降小于 10mm,步距偏差±20mm,柱距偏差±50mm,排距偏差±20mm
3、立杆采纳对接,用对接扣件(一字扣件),对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不小于 500mm
顶层立杆可采纳搭接,保证立杆上部平整
4、立杆与小横杆连接采纳直角扣件,小横杆靠墙 5-10厘米
