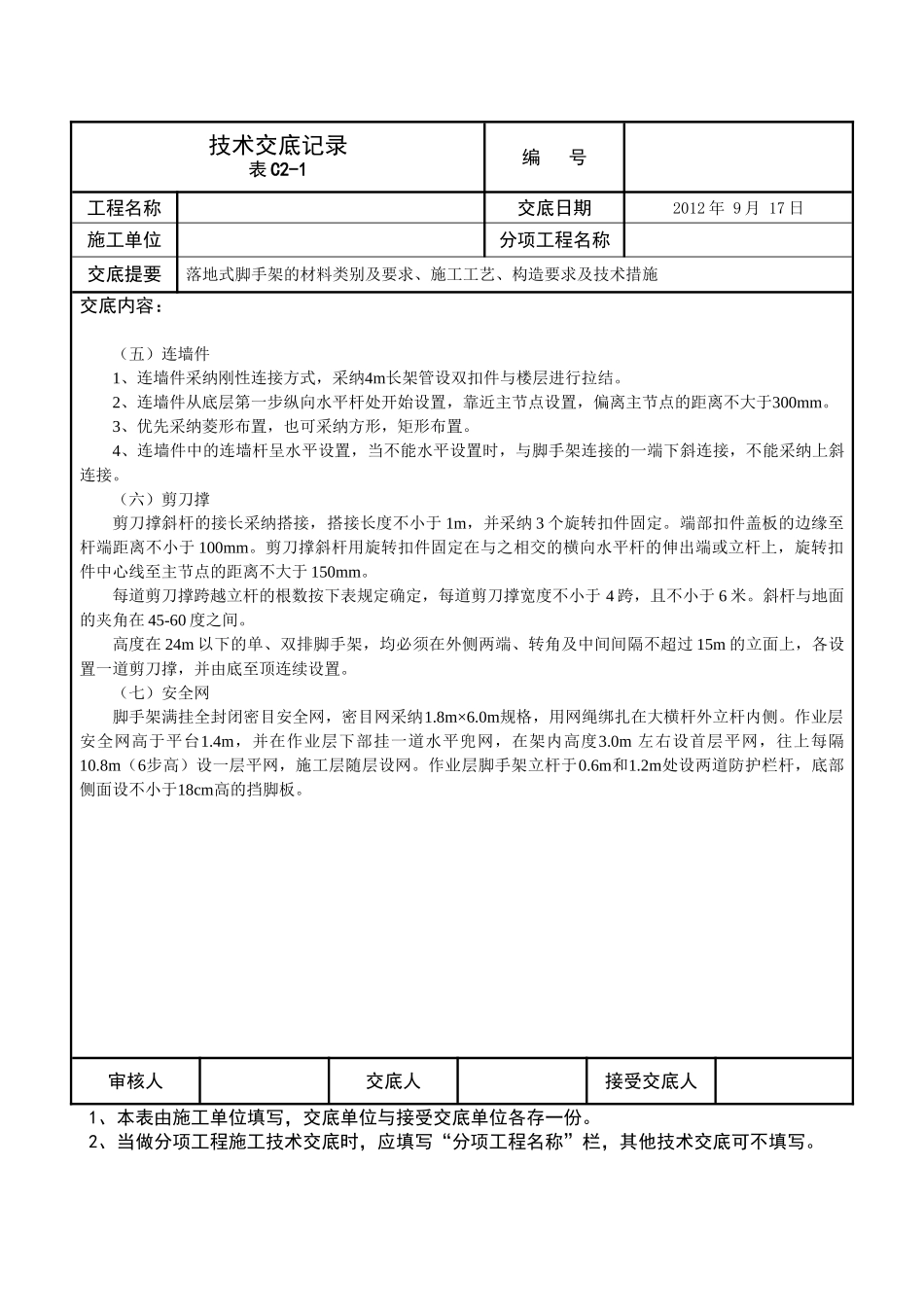

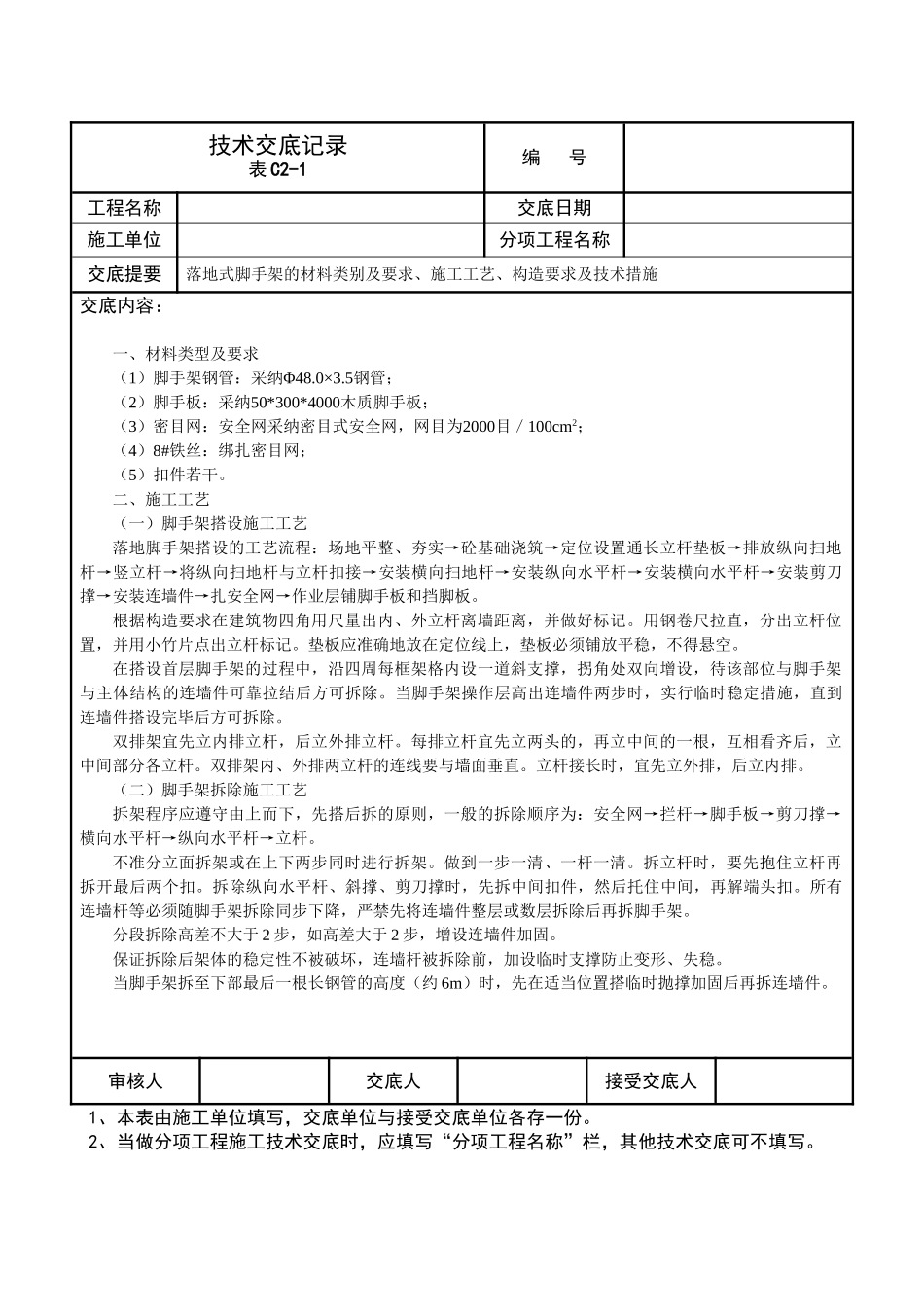

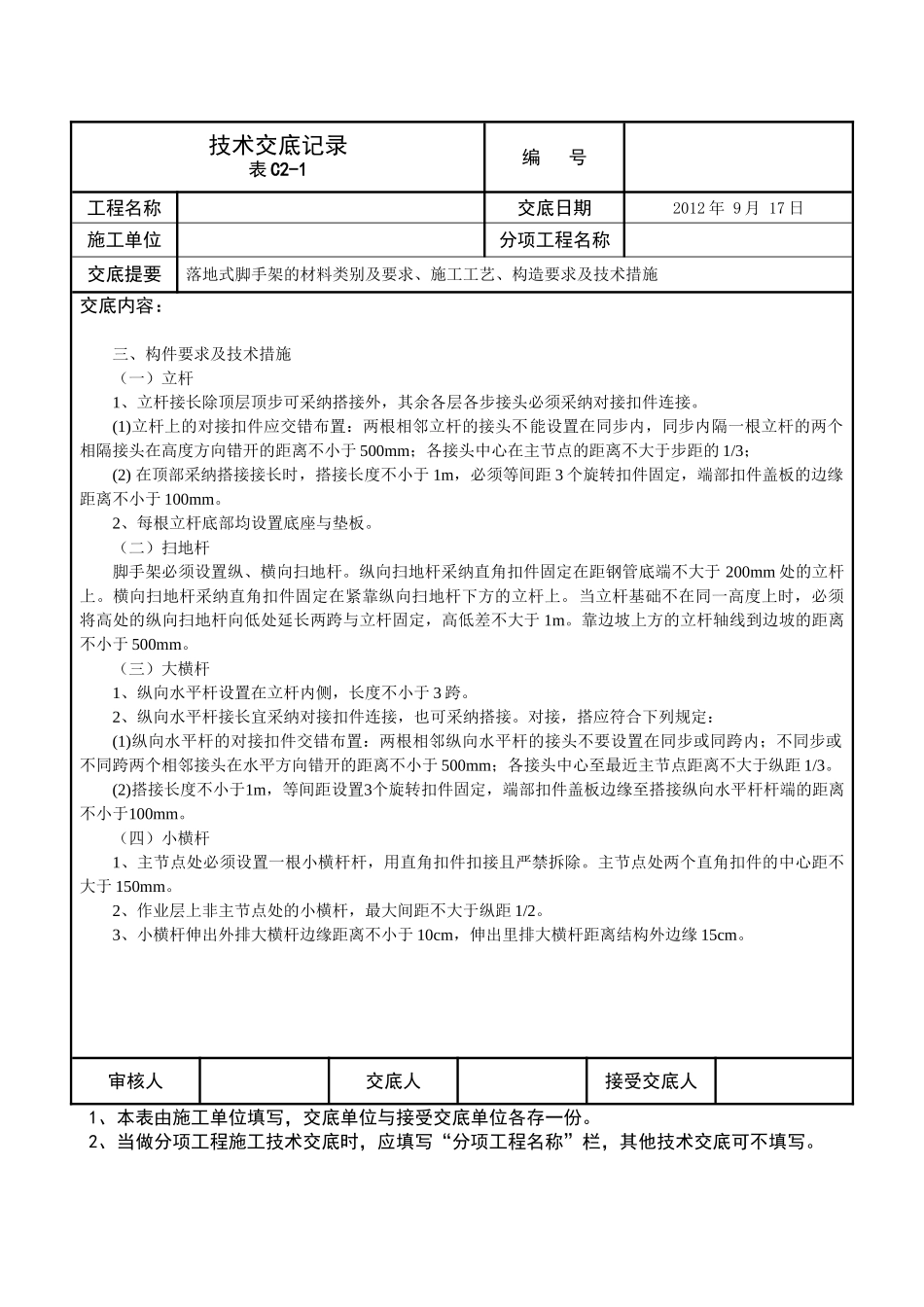

技术交底记录表 C2-1编 号工程名称交底日期施工单位分项工程名称交底提要落地式脚手架的材料类别及要求、施工工艺、构造要求及技术措施交底内容:一、材料类型及要求(1)脚手架钢管:采纳Φ48.0×3.5钢管;(2)脚手板:采纳50*300*4000木质脚手板;(3)密目网:安全网采纳密目式安全网,网目为2000目/100cm2;(4)8#铁丝:绑扎密目网;(5)扣件若干。二、施工工艺(一)脚手架搭设施工工艺落地脚手架搭设的工艺流程:场地平整、夯实→砼基础浇筑→定位设置通长立杆垫板→排放纵向扫地杆→竖立杆→将纵向扫地杆与立杆扣接→安装横向扫地杆→安装纵向水平杆→安装横向水平杆→安装剪刀撑→安装连墙件→扎安全网→作业层铺脚手板和挡脚板。根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记。用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记。垫板应准确地放在定位线上,垫板必须铺放平稳,不得悬空。在搭设首层脚手架的过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设,待该部位与脚手架与主体结构的连墙件可靠拉结后方可拆除。当脚手架操作层高出连墙件两步时,实行临时稳定措施,直到连墙件搭设完毕后方可拆除。双排架宜先立内排立杆,后立外排立杆。每排立杆宜先立两头的,再立中间的一根,互相看齐后,立中间部分各立杆。双排架内、外排两立杆的连线要与墙面垂直。立杆接长时,宜先立外排,后立内排。(二)脚手架拆除施工工艺拆架程序应遵守由上而下,先搭后拆的原则,一般的拆除顺序为:安全网→拦杆→脚手板→剪刀撑→横向水平杆→纵向水平杆→立杆。不准分立面拆架或在上下两步同时进行拆架。做到一步一清、一杆一清。拆立杆时,要先抱住立杆再拆开最后两个扣。拆除纵向水平杆、斜撑、剪刀撑时,先拆中间扣件,然后托住中间,再解端头扣。所有连墙杆等必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除后再拆脚手架。分段拆除高差不大于 2 步,如高差大于 2 步,增设连墙件加固。保证拆除后架体的稳定性不被破坏,连墙杆被拆除前,加设临时支撑防止变形、失稳。当脚手架拆至下部最后一根长钢管的高度(约 6m)时,先在适当位置搭临时抛撑加固后再拆连墙件。审核人交底人接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表 C2-1编 号工程名称交底日期2012 年 9 月...
