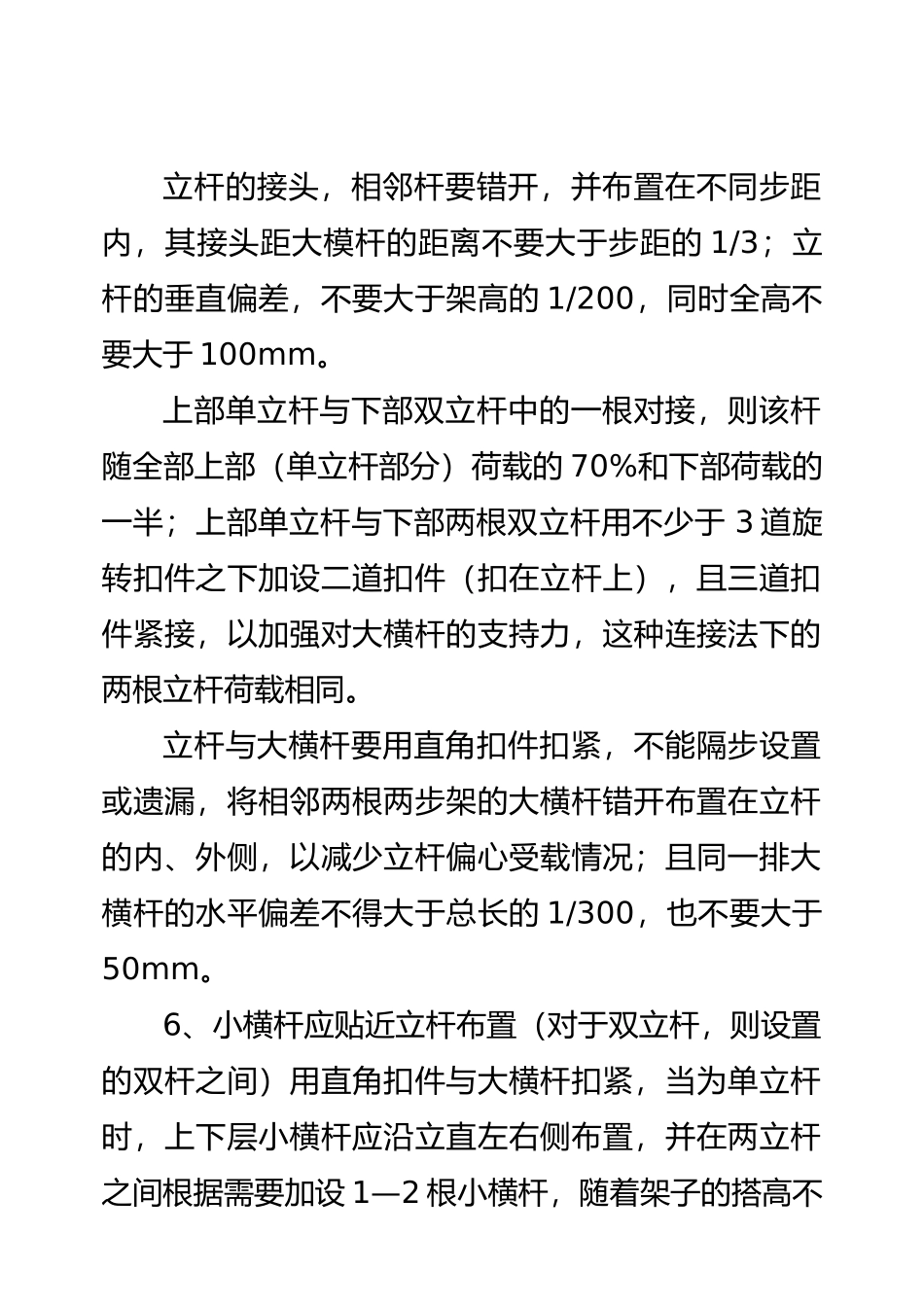

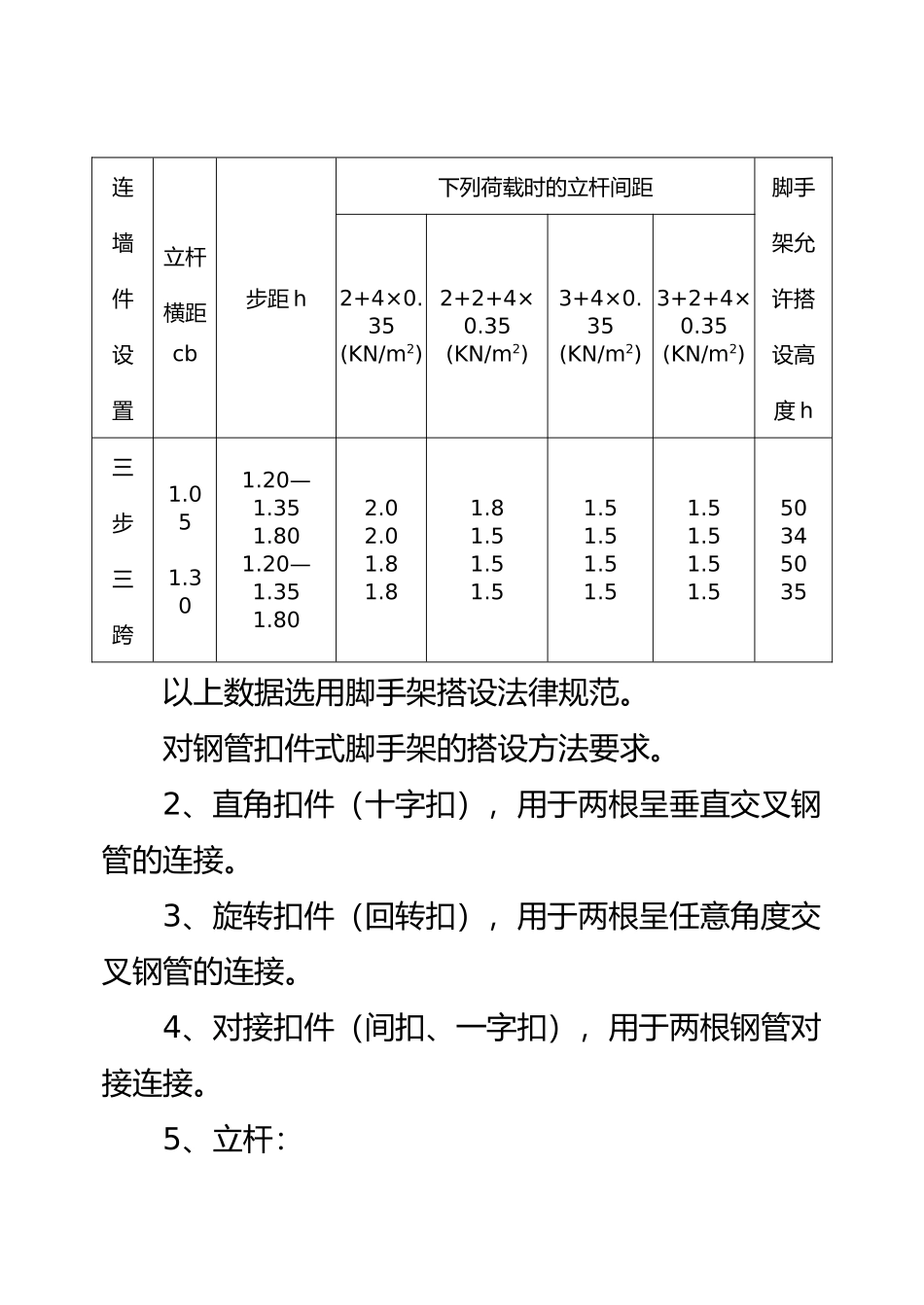

落地式脚手架搭设方案编制说明:本方案根据 JGJ130—2001 和 JGJ59—99 脚手架检查表编制,编制后经审批同意后执行,根据法律规范要求架高超过 25 米做设计计算、验算,本工程为22.5 米高,故不进行搭设验算。选用步距 1.75 米,立杆间距为 2.0 米,水平杆、立杆采纳对接,剪刀撑手搭接大于 500mm,其它的按技术交底操作。一、工程概况1、本工程为七层砖混,总高 22.5 米,搭设步距1.75 米,立杆间距为 2.0 米,因此,根据《建筑施工扣件式钢管脚架安全技术法律规范》JGJ130—2001第 5.15 条之规定的有构造尺寸,其相应的杆件不再进行设计计算,附表:常用扣件式钢管双排脚手架尺寸(m)连墙件设置立杆横距cb步距 h下列荷载时的立杆间距脚手架允许搭设高度 h2+4×0.35(KN/m2)2+2+4×0.35(KN/m2)3+4×0.35(KN/m2)3+2+4×0.35 (KN/m2)三步三跨1.051.301.20—1.351.801.20—1.351.802.02.01.81.81.81.51.51.51.51.51.51.51.51.51.51.550345035以上数据选用脚手架搭设法律规范。对钢管扣件式脚手架的搭设方法要求。2、直角扣件(十字扣),用于两根呈垂直交叉钢管的连接。3、旋转扣件(回转扣),用于两根呈任意角度交叉钢管的连接。4、对接扣件(间扣、一字扣),用于两根钢管对接连接。5、立杆:立杆的接头,相邻杆要错开,并布置在不同步距内,其接头距大模杆的距离不要大于步距的 1/3;立杆的垂直偏差,不要大于架高的 1/200,同时全高不要大于 100mm。上部单立杆与下部双立杆中的一根对接,则该杆随全部上部(单立杆部分)荷载的 70%和下部荷载的一半;上部单立杆与下部两根双立杆用不少于 3 道旋转扣件之下加设二道扣件(扣在立杆上),且三道扣件紧接,以加强对大横杆的支持力,这种连接法下的两根立杆荷载相同。立杆与大横杆要用直角扣件扣紧,不能隔步设置或遗漏,将相邻两根两步架的大横杆错开布置在立杆的内、外侧,以减少立杆偏心受载情况;且同一排大横杆的水平偏差不得大于总长的 1/300,也不要大于50mm。6、小横杆应贴近立杆布置(对于双立杆,则设置的双杆之间)用直角扣件与大横杆扣紧,当为单立杆时,上下层小横杆应沿立直左右侧布置,并在两立杆之间根据需要加设 1—2 根小横杆,随着架子的搭高不宜拆除贴近立杆的小横杆。7、剪刀撑:当架高在 30m 以下时,要在两端设置,中间每隔 12—15m 设一道,且剪刀撑应联系 3-4 根主杆,并以地面夹角为 45°-60°。剪刀撑的两端除用旋转扣件与脚手架...
