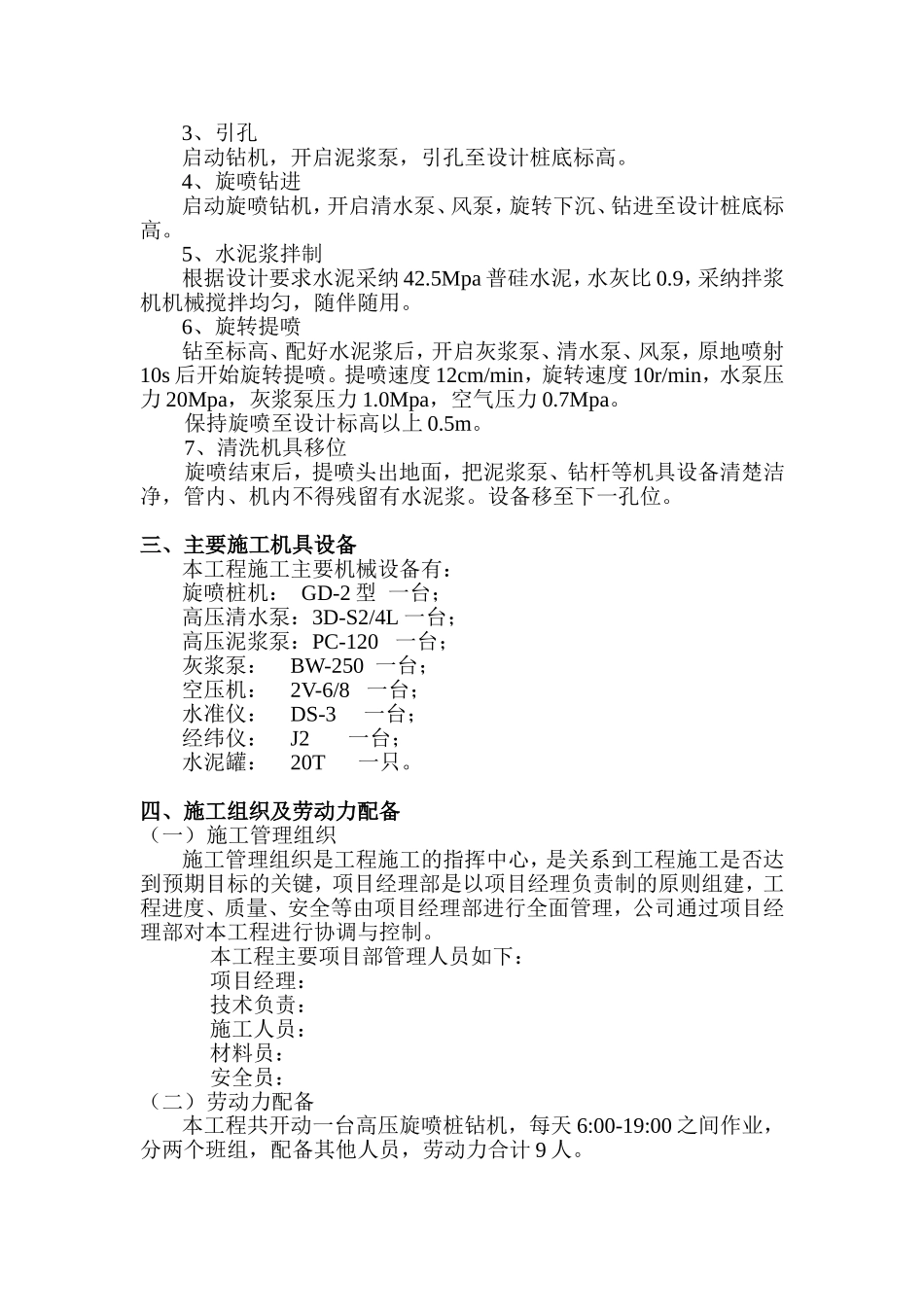

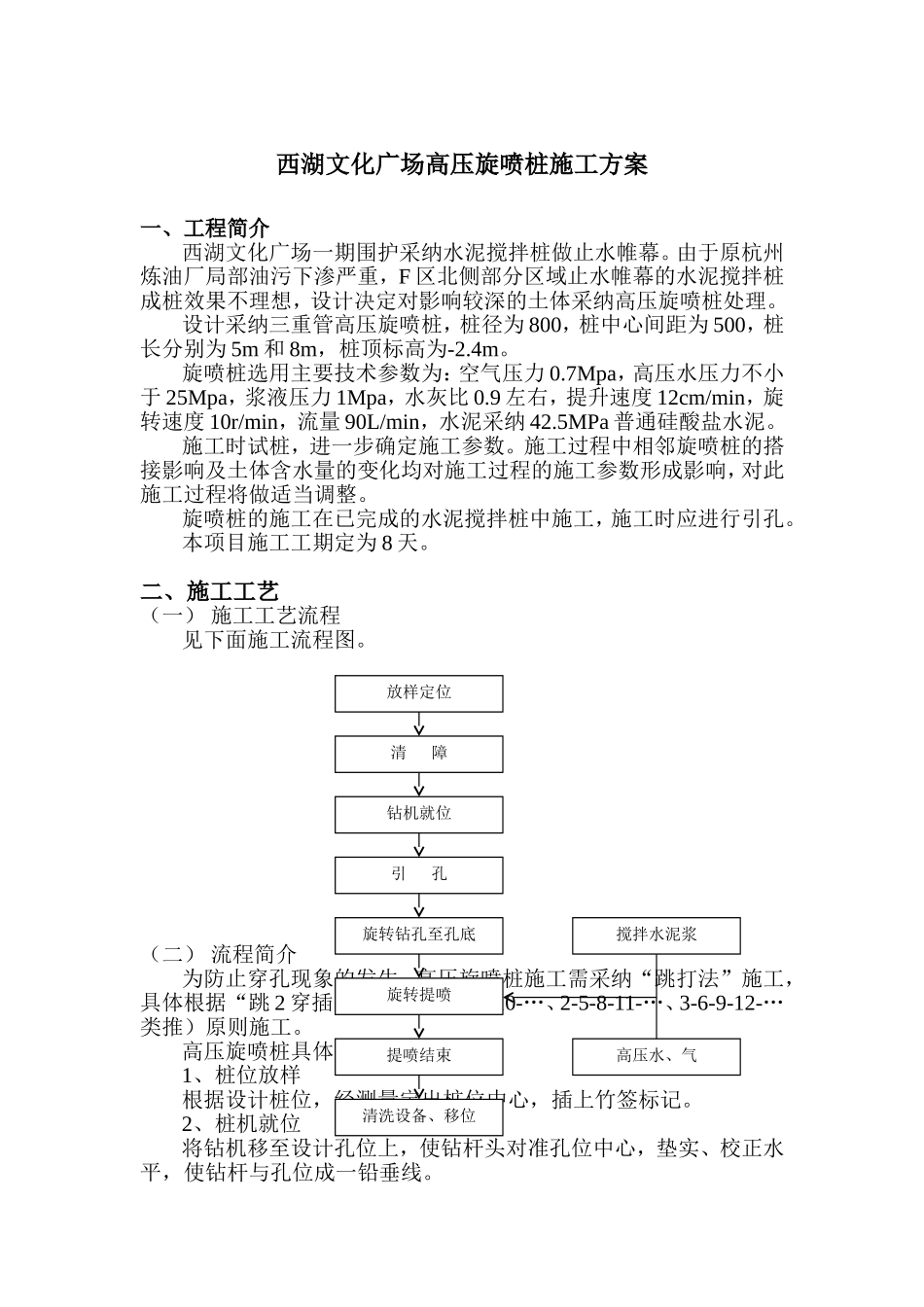

西湖文化广场高压旋喷桩施工方案一、工程简介西湖文化广场一期围护采纳水泥搅拌桩做止水帷幕。由于原杭州炼油厂局部油污下渗严重,F 区北侧部分区域止水帷幕的水泥搅拌桩成桩效果不理想,设计决定对影响较深的土体采纳高压旋喷桩处理。设计采纳三重管高压旋喷桩,桩径为 800,桩中心间距为 500,桩长分别为 5m 和 8m,桩顶标高为-2.4m。旋喷桩选用主要技术参数为:空气压力 0.7Mpa,高压水压力不小于 25Mpa,浆液压力 1Mpa,水灰比 0.9 左右,提升速度 12cm/min,旋转速度 10r/min,流量 90L/min,水泥采纳 42.5MPa 普通硅酸盐水泥。施工时试桩,进一步确定施工参数。施工过程中相邻旋喷桩的搭接影响及土体含水量的变化均对施工过程的施工参数形成影响,对此施工过程将做适当调整。旋喷桩的施工在已完成的水泥搅拌桩中施工,施工时应进行引孔。本项目施工工期定为 8 天。二、施工工艺(一) 施工工艺流程见下面施工流程图。(二) 流程简介为防止穿孔现象的发生,高压旋喷桩施工需采纳“跳打法”施工,具体根据“跳 2 穿插打法”(即 1-4-7-10-…、2-5-8-11-…、3-6-9-12-…类推)原则施工。高压旋喷桩具体施工方法:1、桩位放样根据设计桩位,经测量定出桩位中心,插上竹签标记。2、桩机就位将钻机移至设计孔位上,使钻杆头对准孔位中心,垫实、校正水平,使钻杆与孔位成一铅垂线。放样定位清 障钻机就位引 孔旋转钻孔至孔底旋转提喷提喷结束清洗设备、移位搅拌水泥浆高压水、气3、引孔启动钻机,开启泥浆泵,引孔至设计桩底标高。4、旋喷钻进启动旋喷钻机,开启清水泵、风泵,旋转下沉、钻进至设计桩底标高。5、水泥浆拌制根据设计要求水泥采纳 42.5Mpa 普硅水泥,水灰比 0.9,采纳拌浆机机械搅拌均匀,随伴随用。6、旋转提喷钻至标高、配好水泥浆后,开启灰浆泵、清水泵、风泵,原地喷射10s 后开始旋转提喷。提喷速度 12cm/min,旋转速度 10r/min,水泵压力 20Mpa,灰浆泵压力 1.0Mpa,空气压力 0.7Mpa。保持旋喷至设计标高以上 0.5m。7、清洗机具移位旋喷结束后,提喷头出地面,把泥浆泵、钻杆等机具设备清楚洁净,管内、机内不得残留有水泥浆。设备移至下一孔位。三、主要施工机具设备本工程施工主要机械设备有:旋喷桩机: GD-2 型 一台;高压清水泵:3D-S2/4L 一台;高压泥浆泵:PC-120 一台;灰浆泵: BW-250 一台;空压机: 2V-6/8 一台;水准仪: DS-3 一台;经纬仪: J2 一台;水泥罐...
