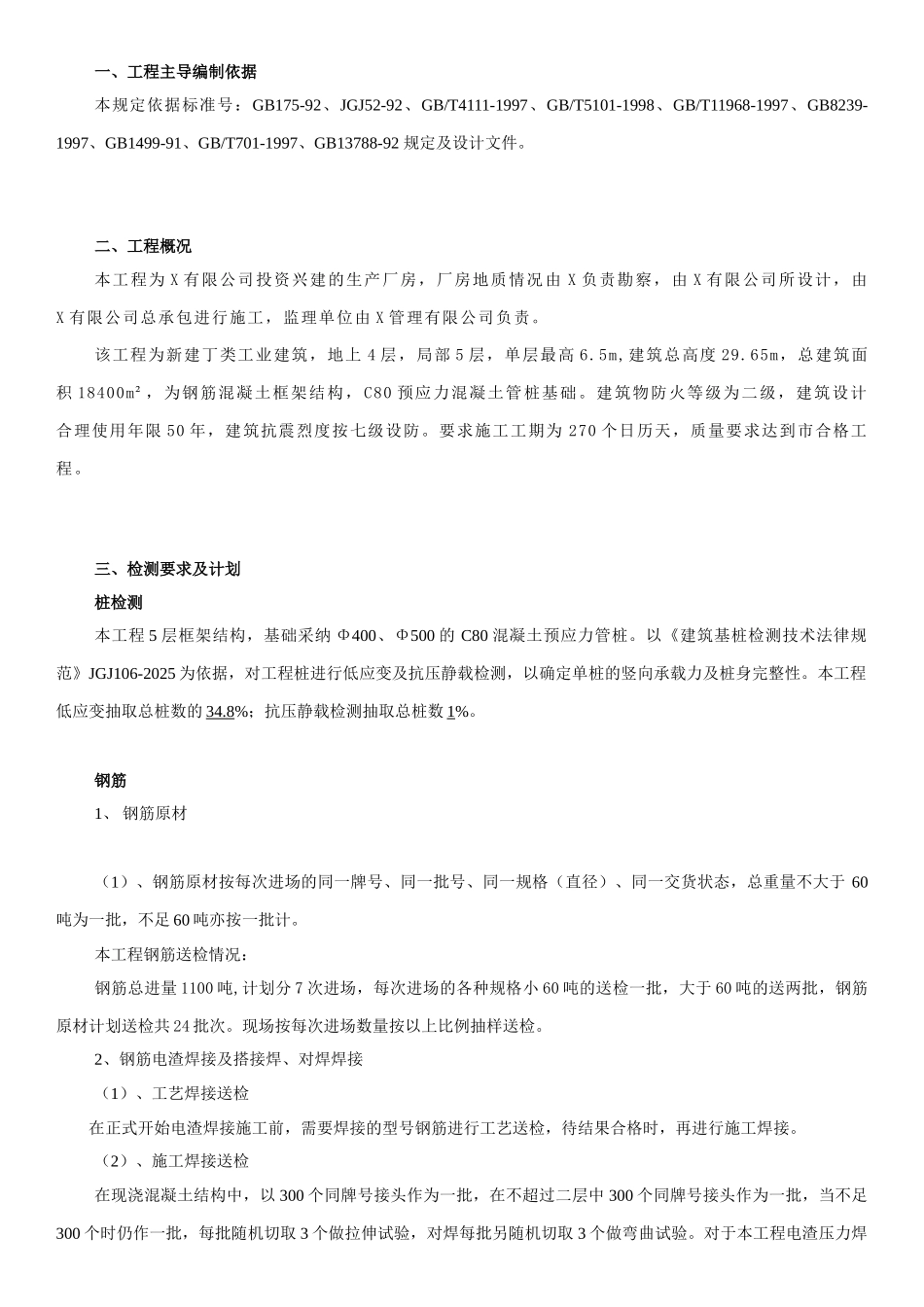

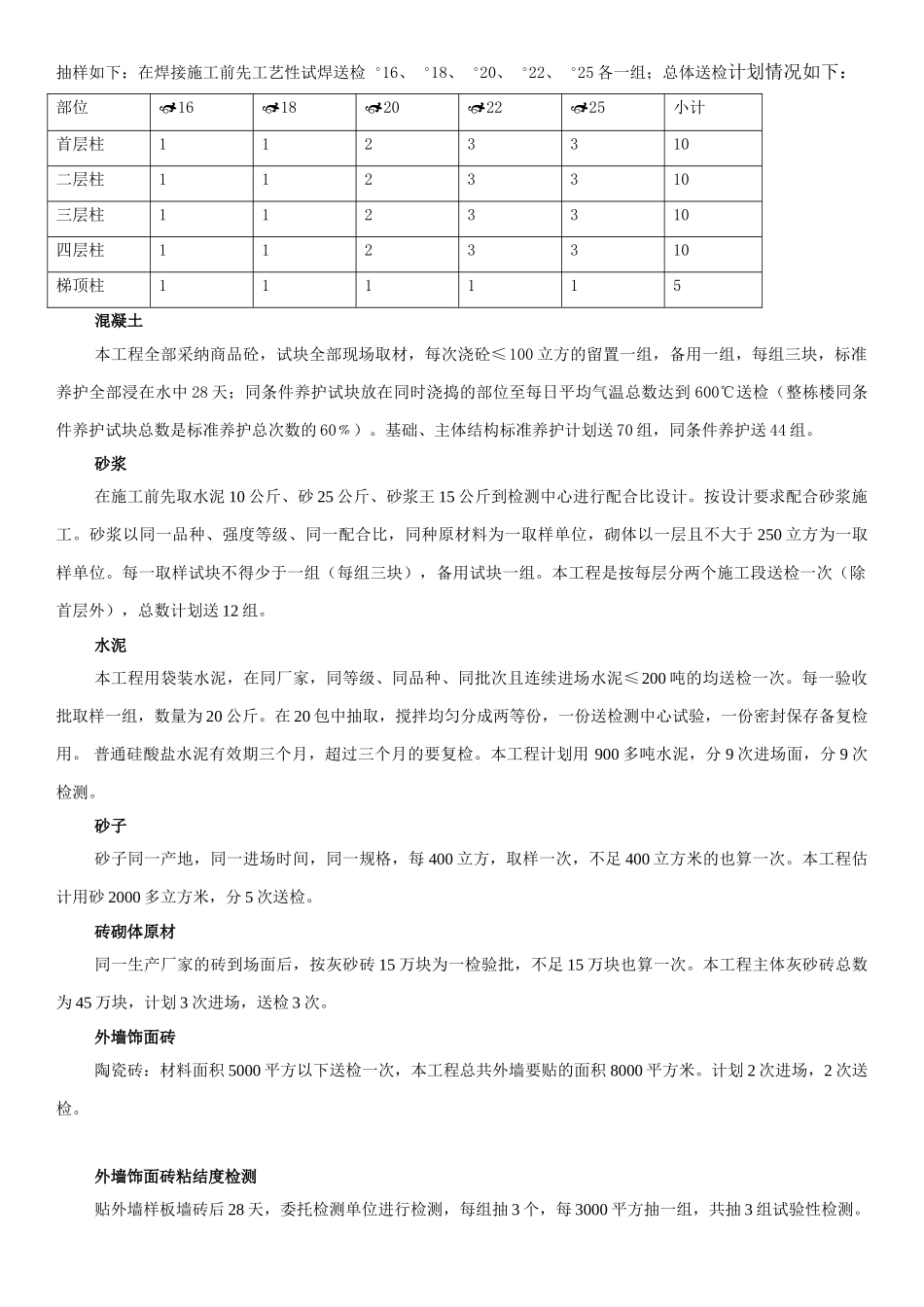

一、工程主导编制依据本规定依据标准号:GB175-92、JGJ52-92、GB/T4111-1997、GB/T5101-1998、GB/T11968-1997、GB8239-1997、GB1499-91、GB/T701-1997、GB13788-92 规定及设计文件。二、工程概况本工程为 X 有限公司投资兴建的生产厂房,厂房地质情况由 X 负责勘察,由 X 有限公司所设计,由X 有限公司总承包进行施工,监理单位由 X 管理有限公司负责。该工程为新建丁类工业建筑,地上 4 层,局部 5 层,单层最高 6.5m,建筑总高度 29.65m,总建筑面积 18400m²,为钢筋混凝土框架结构, C80 预应力混凝土管桩基础。建筑物防火等级为二级,建筑设计合理使用年限 50 年,建筑抗震烈度按七级设防。要求施工工期为 270 个日历天,质量要求达到市合格工程。三、检测要求及计划桩检测本工程 5 层框架结构,基础采纳 Φ400、Φ500 的 C80 混凝土预应力管桩。以《建筑基桩检测技术法律规范》JGJ106-2025 为依据,对工程桩进行低应变及抗压静载检测,以确定单桩的竖向承载力及桩身完整性。本工程低应变抽取总桩数的 34.8%;抗压静载检测抽取总桩数 1%。钢筋1、 钢筋原材(1)、钢筋原材按每次进场的同一牌号、同一批号、同一规格(直径)、同一交货状态,总重量不大于 60吨为一批,不足 60 吨亦按一批计。本工程钢筋送检情况:钢筋总进量 1100 吨,计划分 7 次进场,每次进场的各种规格小 60 吨的送检一批,大于 60 吨的送两批,钢筋原材计划送检共 24 批次。现场按每次进场数量按以上比例抽样送检。2、钢筋电渣焊接及搭接焊、对焊焊接(1)、工艺焊接送检在正式开始电渣焊接施工前,需要焊接的型号钢筋进行工艺送检,待结果合格时,再进行施工焊接。(2)、施工焊接送检在现浇混凝土结构中,以 300 个同牌号接头作为一批,在不超过二层中 300 个同牌号接头作为一批,当不足300 个时仍作一批,每批随机切取 3 个做拉伸试验,对焊每批另随机切取 3 个做弯曲试验。对于本工程电渣压力焊抽样如下:在焊接施工前先工艺性试焊送检16、18、20、22、25 各一组;总体送检计划情况如下:部位1618202225小计首层柱1123310二层柱1123310三层柱1123310四层柱1123310梯顶柱111115混凝土本工程全部采纳商品砼,试块全部现场取材,每次浇砼≤100 立方的留置一组,备用一组,每组三块,标准养护全部浸在水中 28 天;同条件养护试块放在同时浇捣的部位至每日平均气温总数达到 600℃送检(整...
